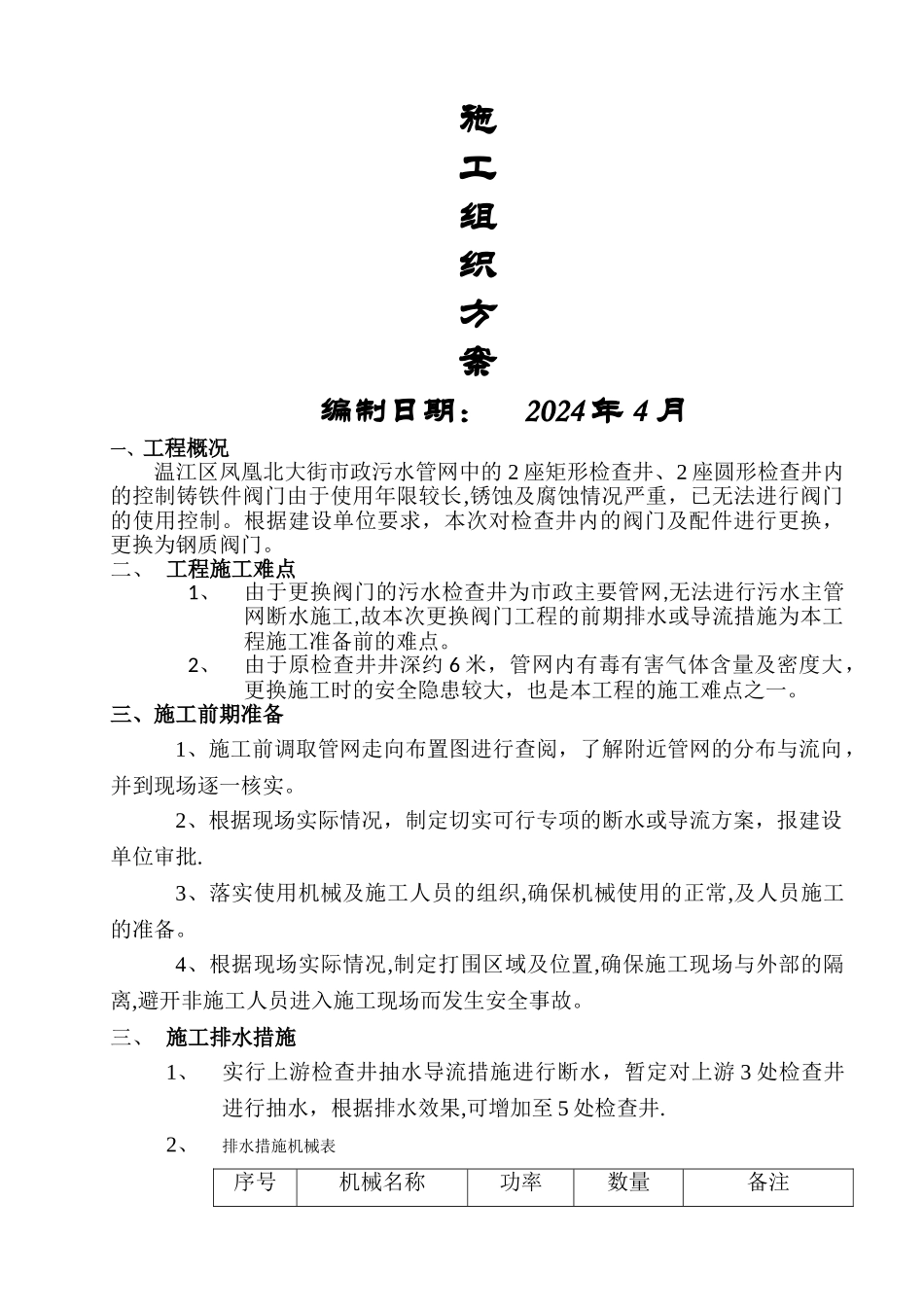

施工组织方案编制日期: 2024 年 4 月一、工程概况温江区凤凰北大街市政污水管网中的 2 座矩形检查井、2 座圆形检查井内的控制铸铁件阀门由于使用年限较长,锈蚀及腐蚀情况严重,已无法进行阀门的使用控制
根据建设单位要求,本次对检查井内的阀门及配件进行更换,更换为钢质阀门
二、 工程施工难点 1、由于更换阀门的污水检查井为市政主要管网,无法进行污水主管网断水施工,故本次更换阀门工程的前期排水或导流措施为本工程施工准备前的难点
2、由于原检查井井深约 6 米,管网内有毒有害气体含量及密度大,更换施工时的安全隐患较大,也是本工程的施工难点之一
三、施工前期准备1、施工前调取管网走向布置图进行查阅,了解附近管网的分布与流向,并到现场逐一核实
2、根据现场实际情况,制定切实可行专项的断水或导流方案,报建设单位审批
3、落实使用机械及施工人员的组织,确保机械使用的正常,及人员施工的准备
4、根据现场实际情况,制定打围区域及位置,确保施工现场与外部的隔离,避开非施工人员进入施工现场而发生安全事故
三、 施工排水措施1、实行上游检查井抽水导流措施进行断水,暂定对上游 3 处检查井进行抽水,根据排水效果,可增加至 5 处检查井
2、排水措施机械表序号机械名称功率数量备注1柴油发电机组60kW3 组正常使用 2 组,备用一组2污水泵60kW4 台正常使用 3 台,备用一台3小型载货汽车2
5t3 辆设备运载用4轮胎式起重机16t1 辆检查井井盖吊装5轮胎式起重机8t1 辆闸阀吊装6鼓风机 18m3/min3 台管道内通风3、排水措施注意事项(1)由于排水量大,排出污水应导流入就近污水管网
(2)排水过程中,进行阀门跟换施工,为确保井内施工人员的安全,所有排水机械在使用前,应进行检查及维护,确保机械的正常使用,并在现场设置备用机械,以确保阀门跟换过程中的施工及人员安全
(3)安排专职安全员
