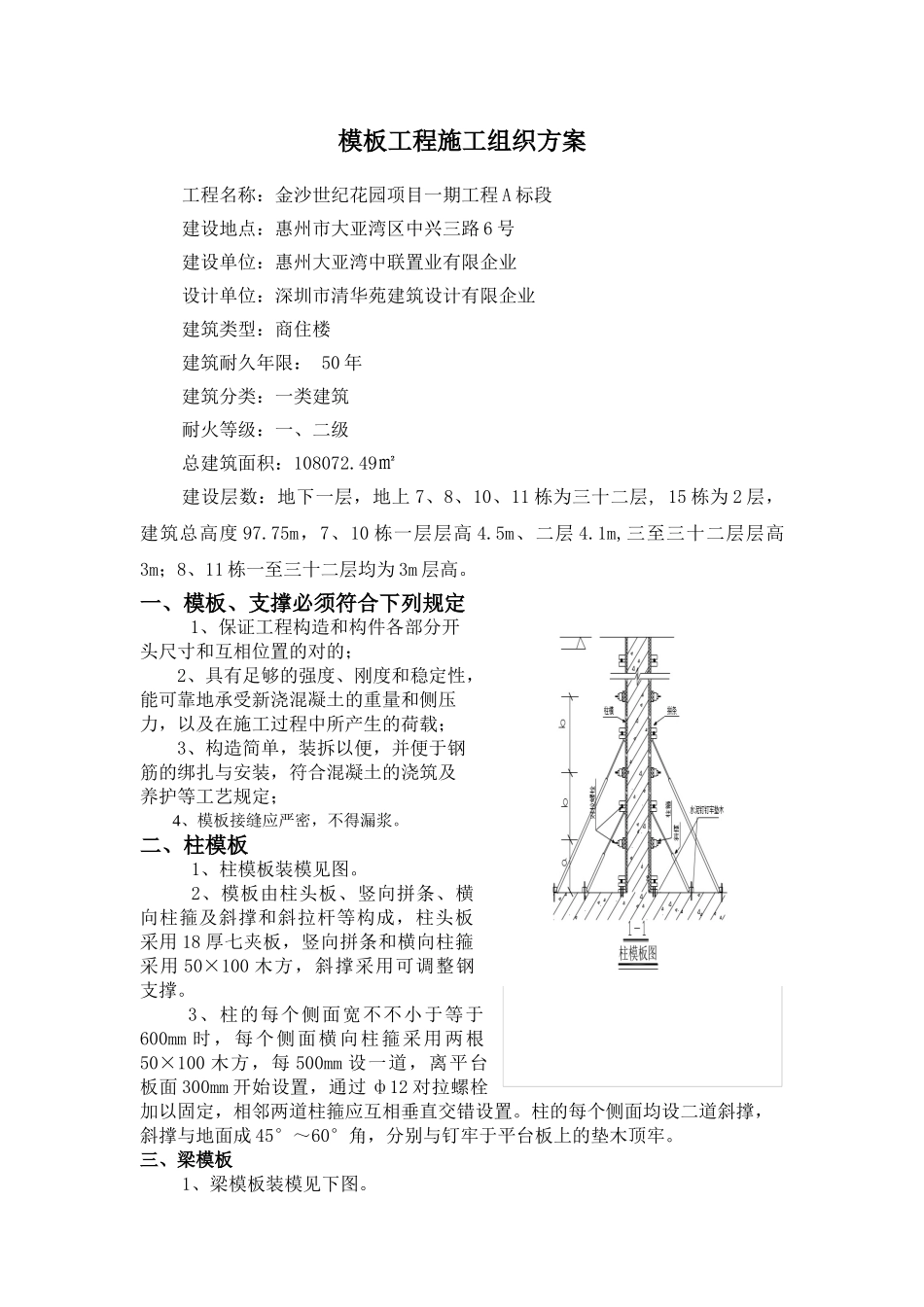

模板工程施工组织方案工程名称:金沙世纪花园项目一期工程 A 标段建设地点:惠州市大亚湾区中兴三路 6 号建设单位:惠州大亚湾中联置业有限企业设计单位:深圳市清华苑建筑设计有限企业建筑类型:商住楼建筑耐久年限: 50 年建筑分类:一类建筑耐火等级:一、二级总建筑面积:108072
49㎡建设层数:地下一层,地上 7、8、10、11 栋为三十二层, 15 栋为 2 层,建筑总高度 97
75m,7、10 栋一层层高 4
5m、二层 4
1m,三至三十二层层高3m;8、11 栋一至三十二层均为 3m 层高
一、模板、支撑必须符合下列规定1、保证工程构造和构件各部分开头尺寸和互相位置的对的;2、具有足够的强度、刚度和稳定性,能可靠地承受新浇混凝土的重量和侧压力,以及在施工过程中所产生的荷载;3、构造简单,装拆以便,并便于钢筋的绑扎与安装,符合混凝土的浇筑及养护等工艺规定;4、模板接缝应严密,不得漏浆

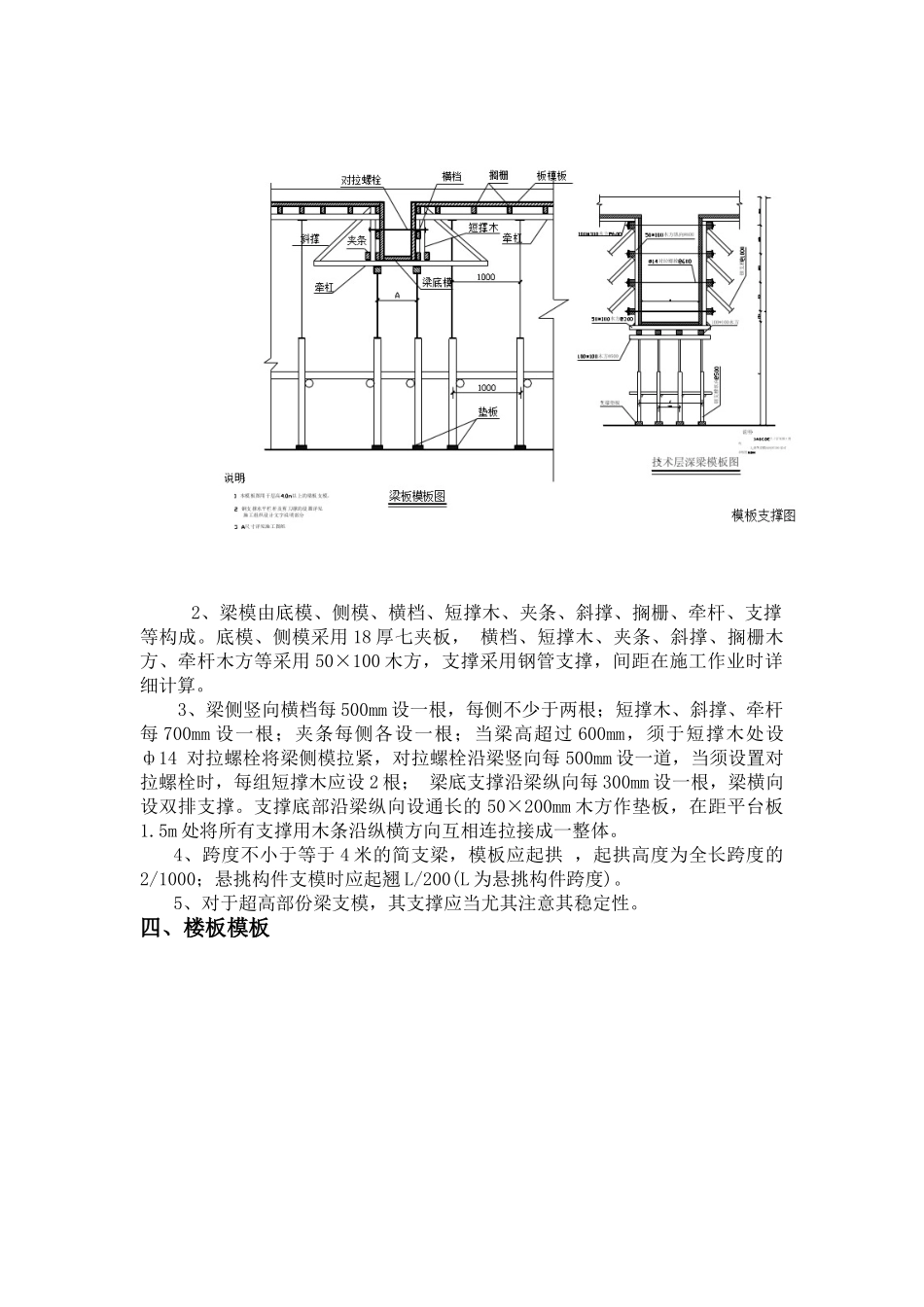

二、柱模板1、柱模板装模见图
2、模板由柱头板、竖向拼条、横向柱箍及斜撑和斜拉杆等构成,柱头板采用 18 厚七夹板,竖向拼条和横向柱箍采用 50×100 木方,斜撑采用可调整钢支撑
3、柱的每个侧面宽不不小于等于600mm 时,每个侧面横向柱箍采用两根50×100 木方,每 500mm 设一道,离平台板面 300mm 开始设置,通过 ф12 对拉螺栓加以固定,相邻两道柱箍应互相垂直交错设置
柱的每个侧面均设二道斜撑,斜撑与地面成 45°~60°角,分别与钉牢于平台板上的垫木顶牢

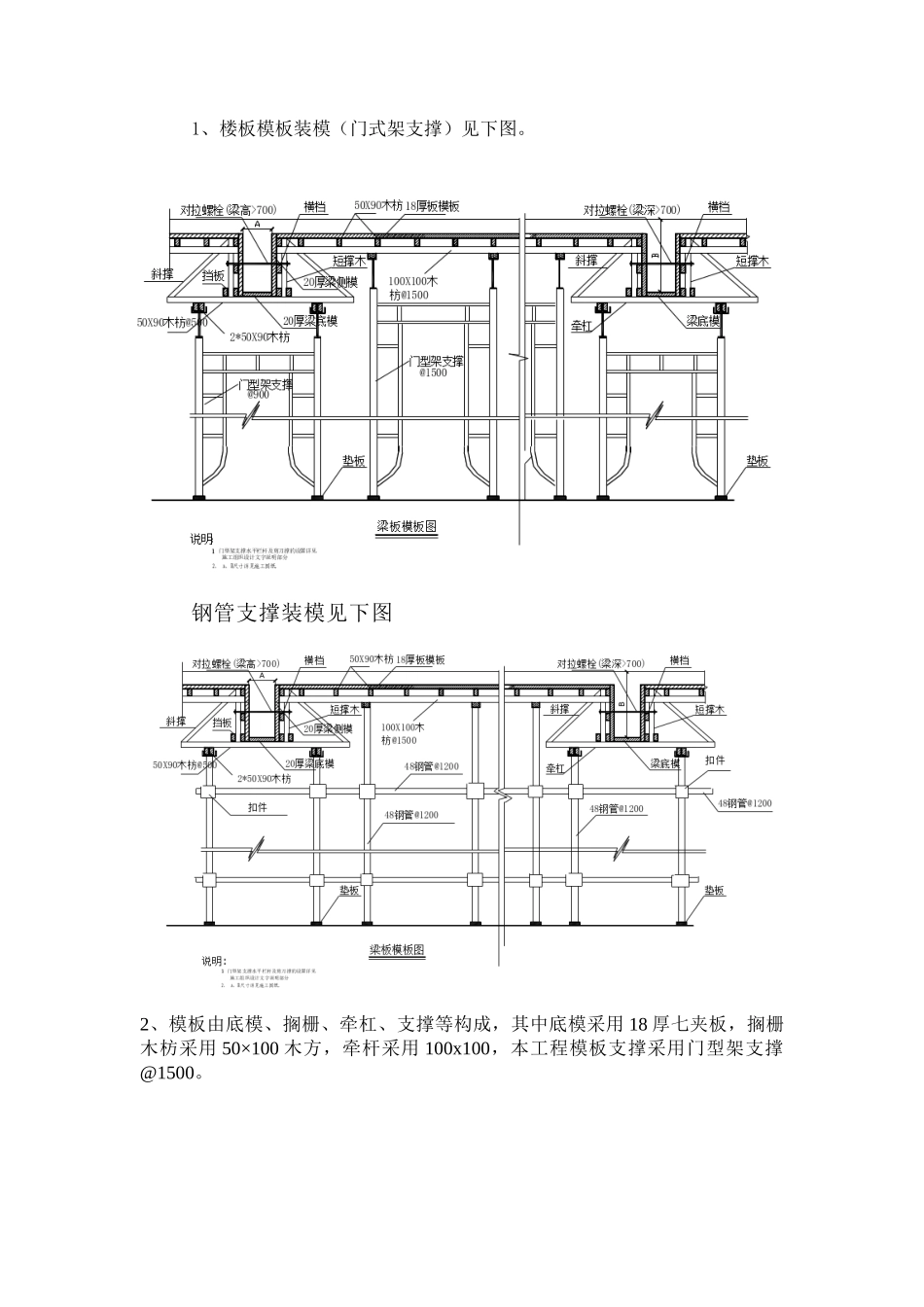

三、梁模板1、梁模板装模见下图
2、梁模由底模、侧模、横档、短撑木、夹条、斜撑、搁栅、牵杆、支撑等构成
底模、侧模采用 18 厚七夹板, 横档、短撑木、夹条、斜撑、搁栅木方、牵杆木方等采用 50×100 木方,支撑采用钢管支撑,间距在施工作业时详细计算
3、梁侧竖向横档每 500mm 设一根,每侧不少于两根
