东滩煤矿原煤准备系统技术改造工程汽车吊专项方案编制人:审核人:批准人:兖矿东华建设有限公司2024

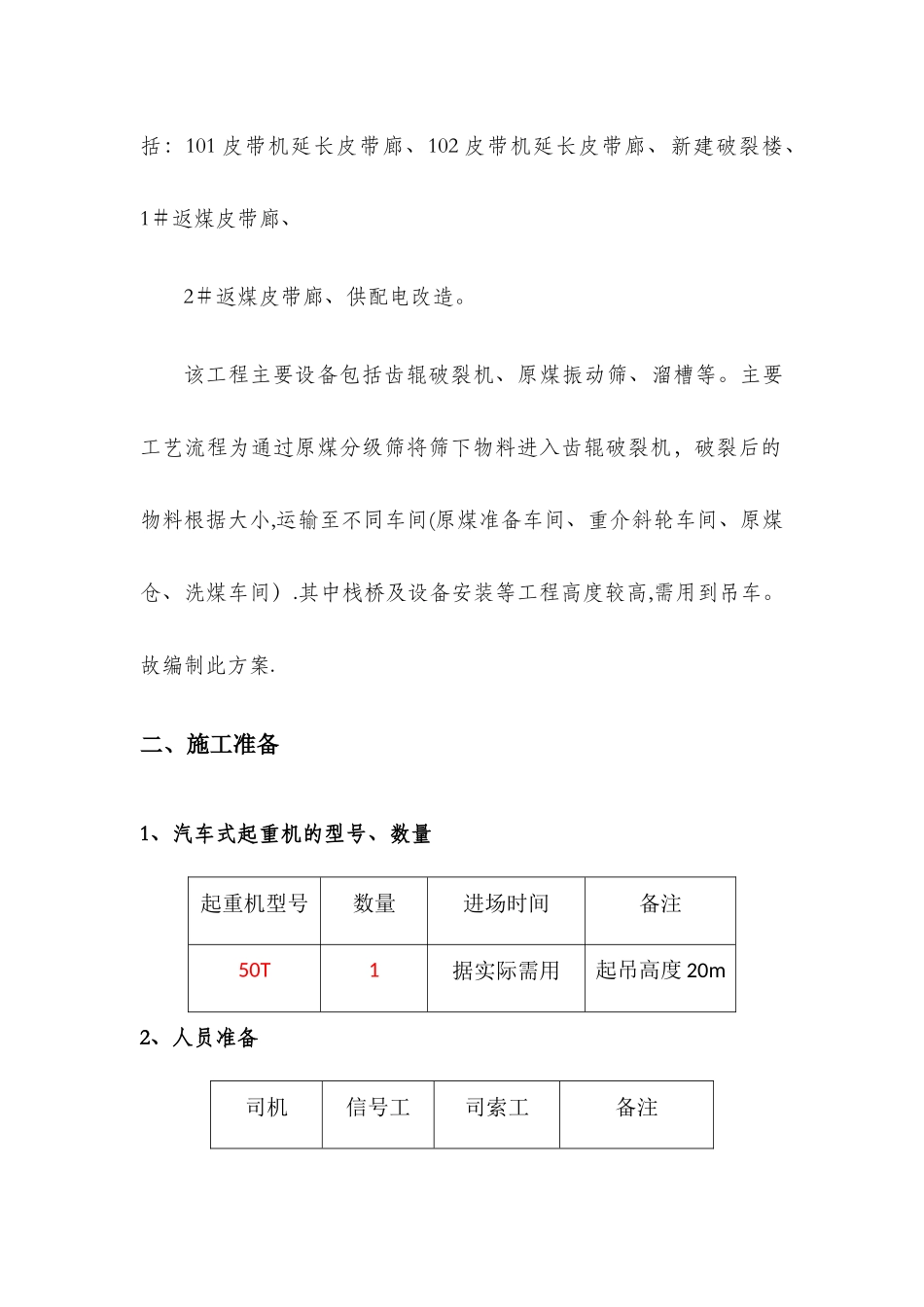

3一、工程概况东滩煤矿选煤厂原煤准备系统技术改造工程,主要工程内容包括:101 皮带机延长皮带廊、102 皮带机延长皮带廊、新建破裂楼、1#返煤皮带廊、2#返煤皮带廊、供配电改造
该工程主要设备包括齿辊破裂机、原煤振动筛、溜槽等
主要工艺流程为通过原煤分级筛将筛下物料进入齿辊破裂机,破裂后的物料根据大小,运输至不同车间(原煤准备车间、重介斜轮车间、原煤仓、洗煤车间)
其中栈桥及设备安装等工程高度较高,需用到吊车
故编制此方案

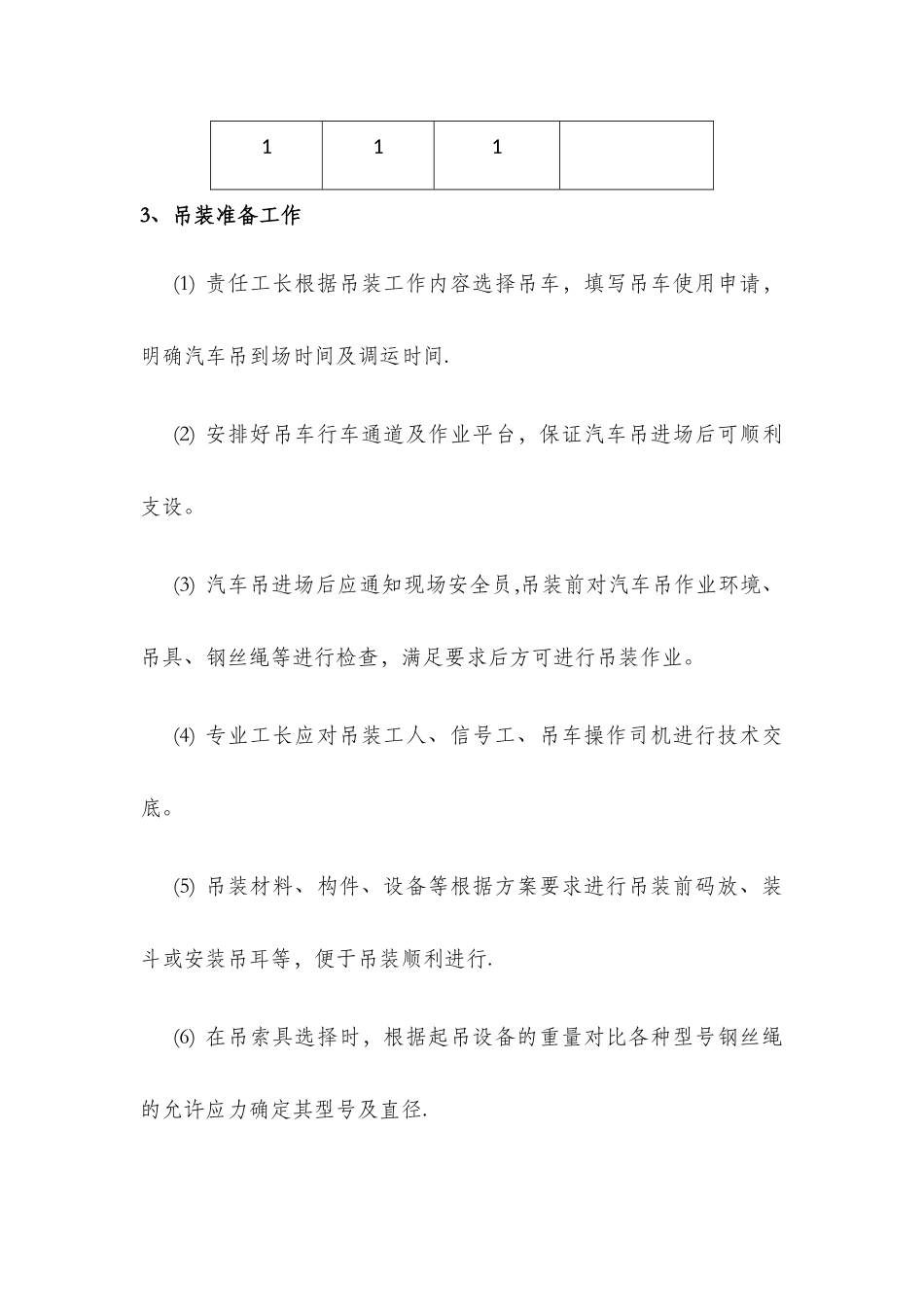

二、施工准备1、汽车式起重机的型号、数量起重机型号数量进场时间备注50T1据实际需用起吊高度 20m2、人员准备司机信号工司索工备注1113、吊装准备工作(1) 责任工长根据吊装工作内容选择吊车,填写吊车使用申请,明确汽车吊到场时间及调运时间
(2) 安排好吊车行车通道及作业平台,保证汽车吊进场后可顺利支设
(3) 汽车吊进场后应通知现场安全员,吊装前对汽车吊作业环境、吊具、钢丝绳等进行检查,满足要求后方可进行吊装作业
(4) 专业工长应对吊装工人、信号工、吊车操作司机进行技术交底
(5) 吊装材料、构件、设备等根据方案要求进行吊装前码放、装斗或安装吊耳等,便于吊装顺利进行
(6) 在吊索具选择时,根据起吊设备的重量对比各种型号钢丝绳的允许应力确定其型号及直径
(7) 起重机进场前,必须向项目部提供起重机的出厂检测报告、年报告、产品说明书
(8) 起重机司机、信号工、司索工必须持证上岗,身体健康
4、吊运步骤(1) 吊装前的准备工作 吊装前,必须做好全面认真的检查核实工作
检查设备安装基准标记、方位线标记是否正确;检查材料码放、装斗或吊耳等是否符合吊装要求
吊装索具的系接必须牢固
(2) 试吊 试吊前检查确认,吊装总指挥进行吊装操作交底,布置各
