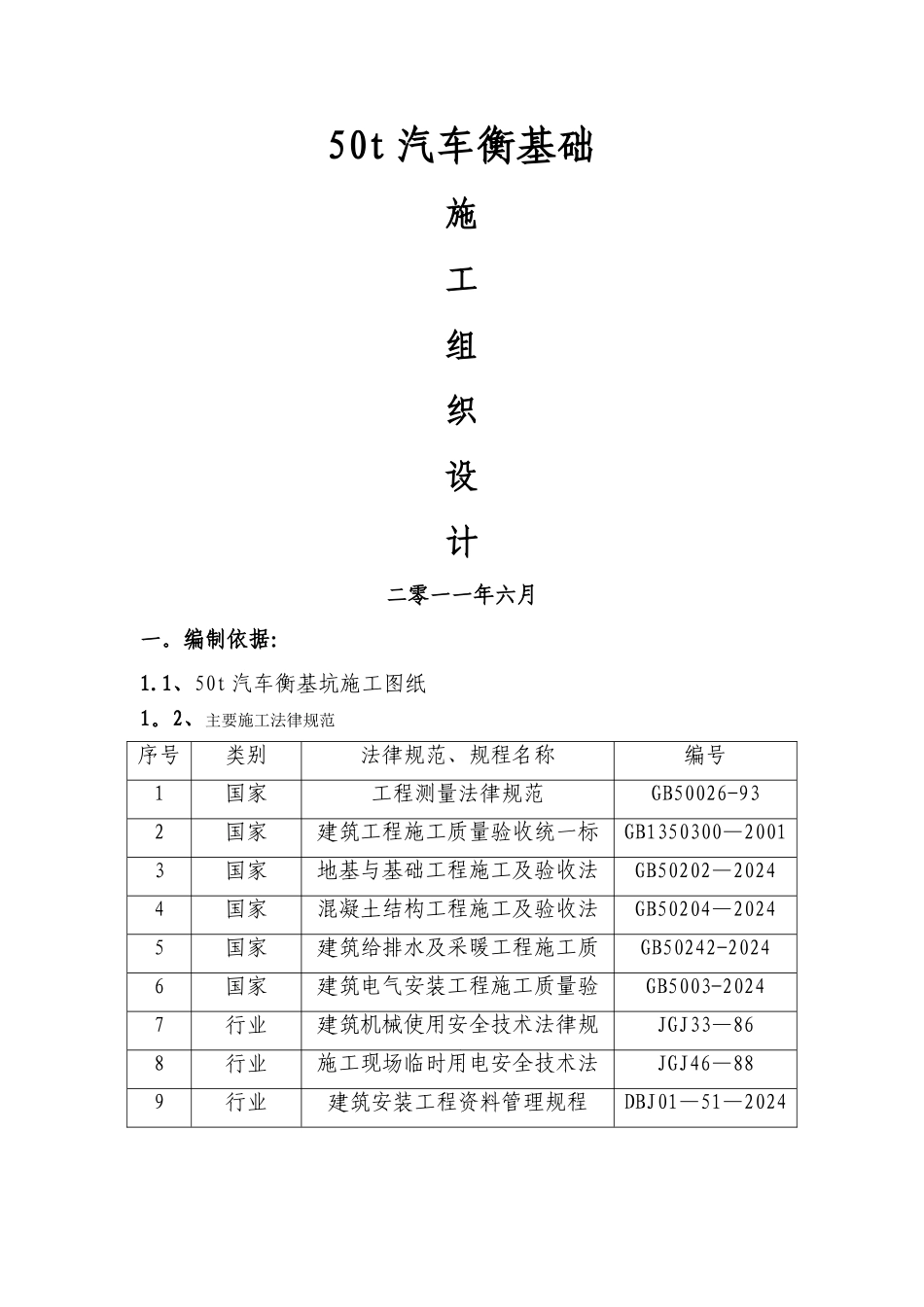

50t 汽车衡基础施工组织设计二零一一年六月一
编制依据:1
1、50t 汽车衡基坑施工图纸1
2、主要施工法律规范序号类别法律规范、规程名称编号1国家工程测量法律规范GB50026-932国家建筑工程施工质量验收统一标准GB1350300—20013国家地基与基础工程施工及验收法律规范GB50202—20244国家混凝土结构工程施工及验收法律规范GB50204—20245国家建筑给排水及采暖工程施工质量验收法律规范GB50242-20246国家建筑电气安装工程施工质量验收法律规范GB5003-20247行业建筑机械使用安全技术法律规范JGJ33—868行业施工现场临时用电安全技术法律规范JGJ46—889行业建筑安装工程资料管理规程DBJ01—51—2024二

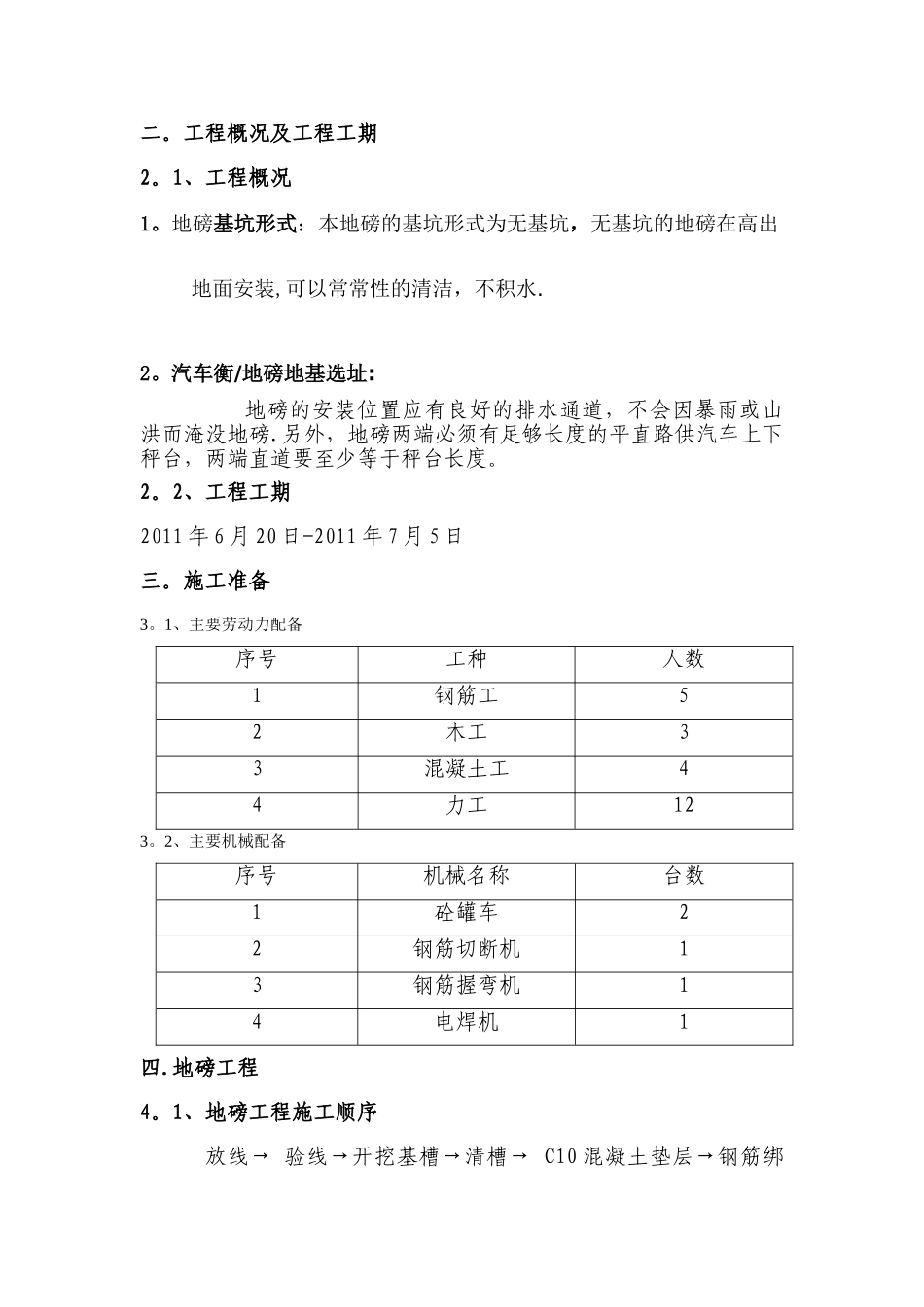

工程概况及工程工期2
1、工程概况1
地磅基坑形式:本地磅的基坑形式为无基坑,无基坑的地磅在高出地面安装,可以常常性的清洁,不积水
汽车衡/地磅地基选址: 地磅的安装位置应有良好的排水通道,不会因暴雨或山洪而淹没地磅
另外,地磅两端必须有足够长度的平直路供汽车上下秤台,两端直道要至少等于秤台长度
2、工程工期2011 年 6 月 20 日-2011 年 7 月 5 日三
1、主要劳动力配备序号工种人数1钢筋工52木工33混凝土工44力工123
2、主要机械配备序号机械名称台数1砼罐车22钢筋切断机13钢筋握弯机14电焊机1四
1、地磅工程施工顺序放线→ 验线→开挖基槽→清槽→ C10 混凝土垫层→钢筋绑扎→模板支设→c25 混凝土浇筑 4

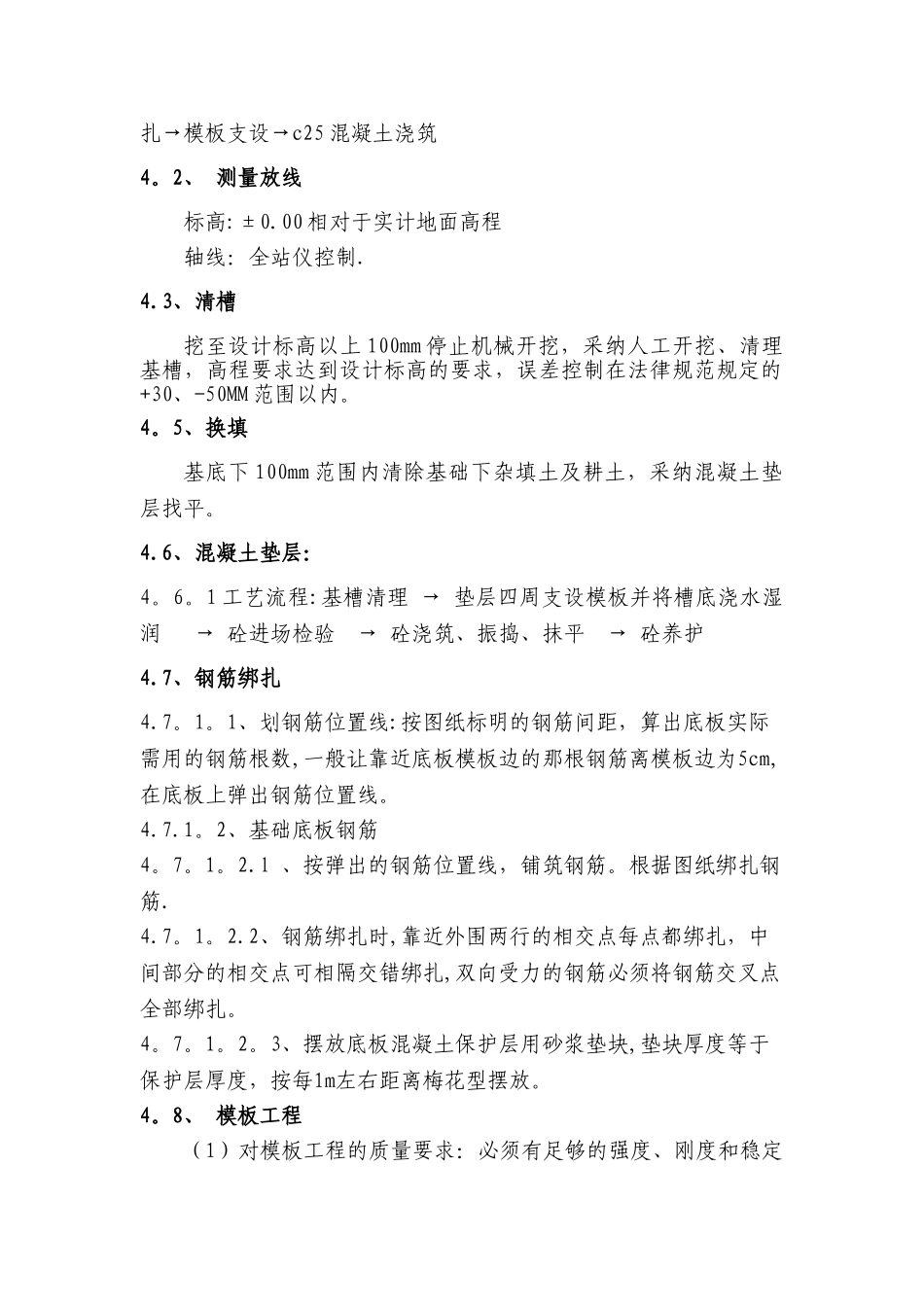

2、 测量放线标高:±0
00 相对于实计地面高程轴线:全站仪控制
3、清槽挖至设计标高以上 100mm 停止机械开挖,采纳人工开挖、清理基槽,高程要求达到设计标高的要求,误差控制在法律规范规定的+30、-50MM 范围以内
5、换填基底
