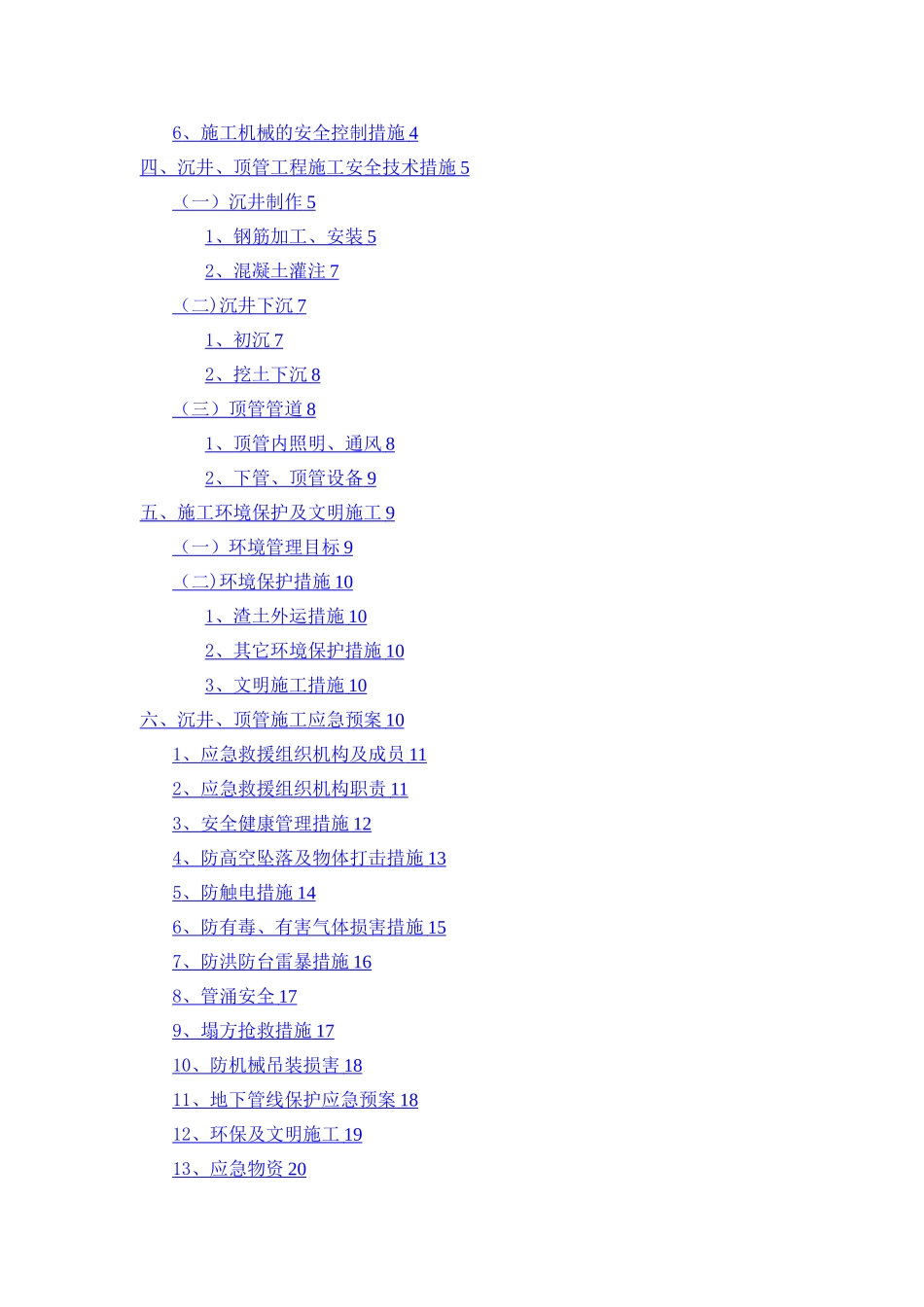

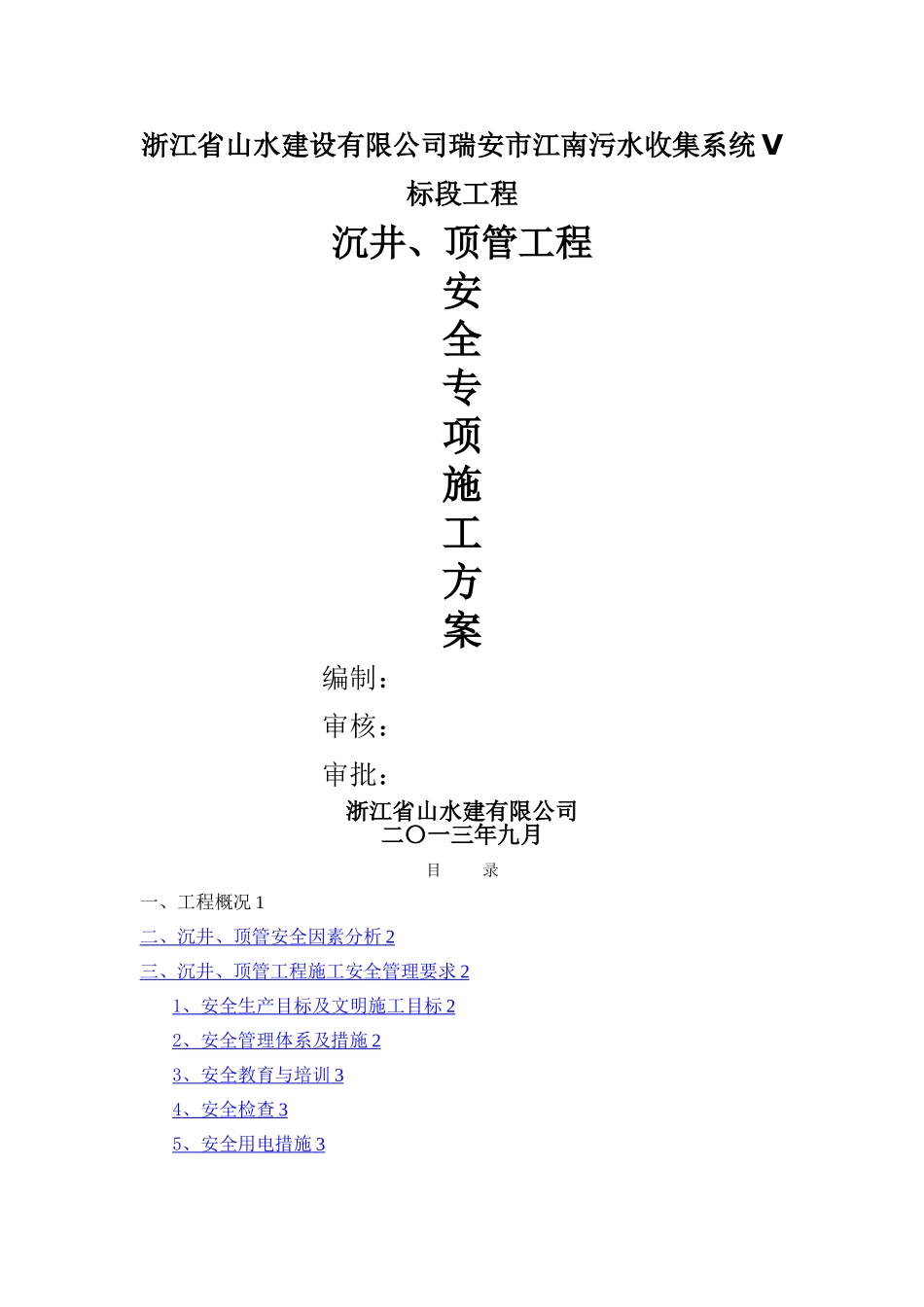

浙江省山水建设有限公司瑞安市江南污水收集系统 V标段工程沉井、顶管工程安全专项施工方案编制:审核:审批:浙江省山水建有限公司二〇一三年九月目 录一、工程概况 1二、沉井、顶管安全因素分析 2 三、沉井、顶管工程施工安全管理要求 2 1 、安全生产目标及文明施工目标 2 2 、安全管理体系及措施 2 3 、安全教育与培训 3 4 、安全检查 3 5 、安全用电措施 3 6 、施工机械的安全控制措施 4 四、沉井、顶管工程施工安全技术措施 5 (一)沉井制作 5 1 、钢筋加工、安装 5 2 、混凝土灌注 7 (二 ) 沉井下沉 7 1 、初沉 7 2 、挖土下沉 8 (三)顶管管道 8 1 、顶管内照明、通风 8 2 、下管、顶管设备 9 五、施工环境保护及文明施工 9 (一)环境管理目标 9 (二 ) 环境保护措施 10 1 、渣土外运措施 10 2 、其它环境保护措施 10 3 、文明施工措施 10 六、沉井、顶管施工应急预案 10 1 、应急救援组织机构及成员 11 2 、应急救援组织机构职责 11 3 、安全健康管理措施 12 4 、防高空坠落及物体打击措施 13 5 、防触电措施 14 6 、防有毒、有害气体损害措施 15 7 、防洪防台雷暴措施 16 8 、管涌安全 17 9 、塌方抢救措施 17 10 、防机械吊装损害 18 11 、地下管线保护应急预案 18 12 、环保及文明施工 19 13 、应急物资 20 附件一 :< 〈 应急救援领导小组成员名单 〉〉 20 附件二:安全生产事故报告程序流程图 21 附件三:重大安全事故和突发事件应急救援程序流程图 21 一、工程概况瑞安市江南污水收集系统工程 V 标段项目是根据施工设计图纸统计,管道施工总长度约 6800 米,检查井 37 座,主要为污水处理厂的污水收集主管道、污水检查井等,整个污水收集工程包括,管道土方开挖及外运、搅拌桩施工、工作井接收井施工、砼顶管施工等。 本工程工期为 210 日。为完成业主提出的进度要求,我公司拟采纳先进的施工机械,组织精干队伍,精心组织施工。根据项目的施工特点,克服工程量大、战线长的特点,合理划分施工区域,尽量做到各分项工程平行流水施工。若遇上特别情况不能按计划施工,我单位将合理调整计划,确保按时完成施工计划。计划将工程划分为 3 个施工作业段进行平行施工,每个工作面计划完成2300M 的污水管工作量,每个施工作业面都根据施工的先后顺序安排四个施工队,分别为水泥搅拌施工队、沉井施工队...
