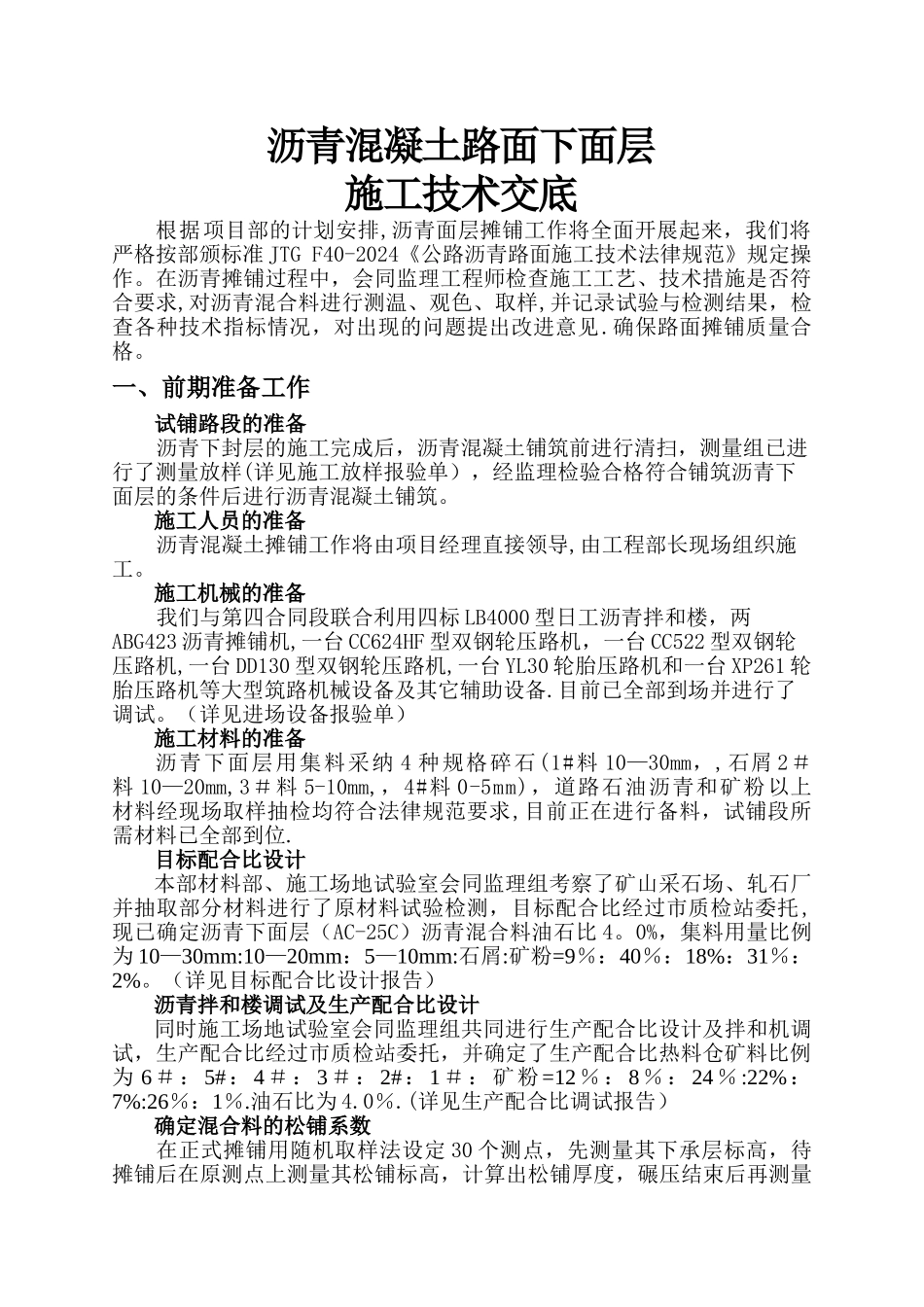

沥青混凝土路面下面层施工技术交底根据项目部的计划安排,沥青面层摊铺工作将全面开展起来,我们将严格按部颁标准 JTG F40-2024《公路沥青路面施工技术法律规范》规定操作
在沥青摊铺过程中,会同监理工程师检查施工工艺、技术措施是否符合要求,对沥青混合料进行测温、观色、取样,并记录试验与检测结果,检查各种技术指标情况,对出现的问题提出改进意见
确保路面摊铺质量合格
一、前期准备工作试铺路段的准备沥青下封层的施工完成后,沥青混凝土铺筑前进行清扫,测量组已进行了测量放样(详见施工放样报验单),经监理检验合格符合铺筑沥青下面层的条件后进行沥青混凝土铺筑
施工人员的准备沥青混凝土摊铺工作将由项目经理直接领导,由工程部长现场组织施工
施工机械的准备我们与第四合同段联合利用四标 LB4000 型日工沥青拌和楼,两ABG423 沥青摊铺机,一台 CC624HF 型双钢轮压路机,一台 CC522 型双钢轮压路机,一台 DD130 型双钢轮压路机,一台 YL30 轮胎压路机和一台 XP261 轮胎压路机等大型筑路机械设备及其它辅助设备
目前已全部到场并进行了调试
(详见进场设备报验单)施工材料的准备沥青下面层用集料采纳 4 种规格碎石(1#料 10—30mm,,石屑 2#料 10—20mm,3#料 5-10mm,,4#料 0-5mm),道路石油沥青和矿粉以上材料经现场取样抽检均符合法律规范要求,目前正在进行备料,试铺段所需材料已全部到位

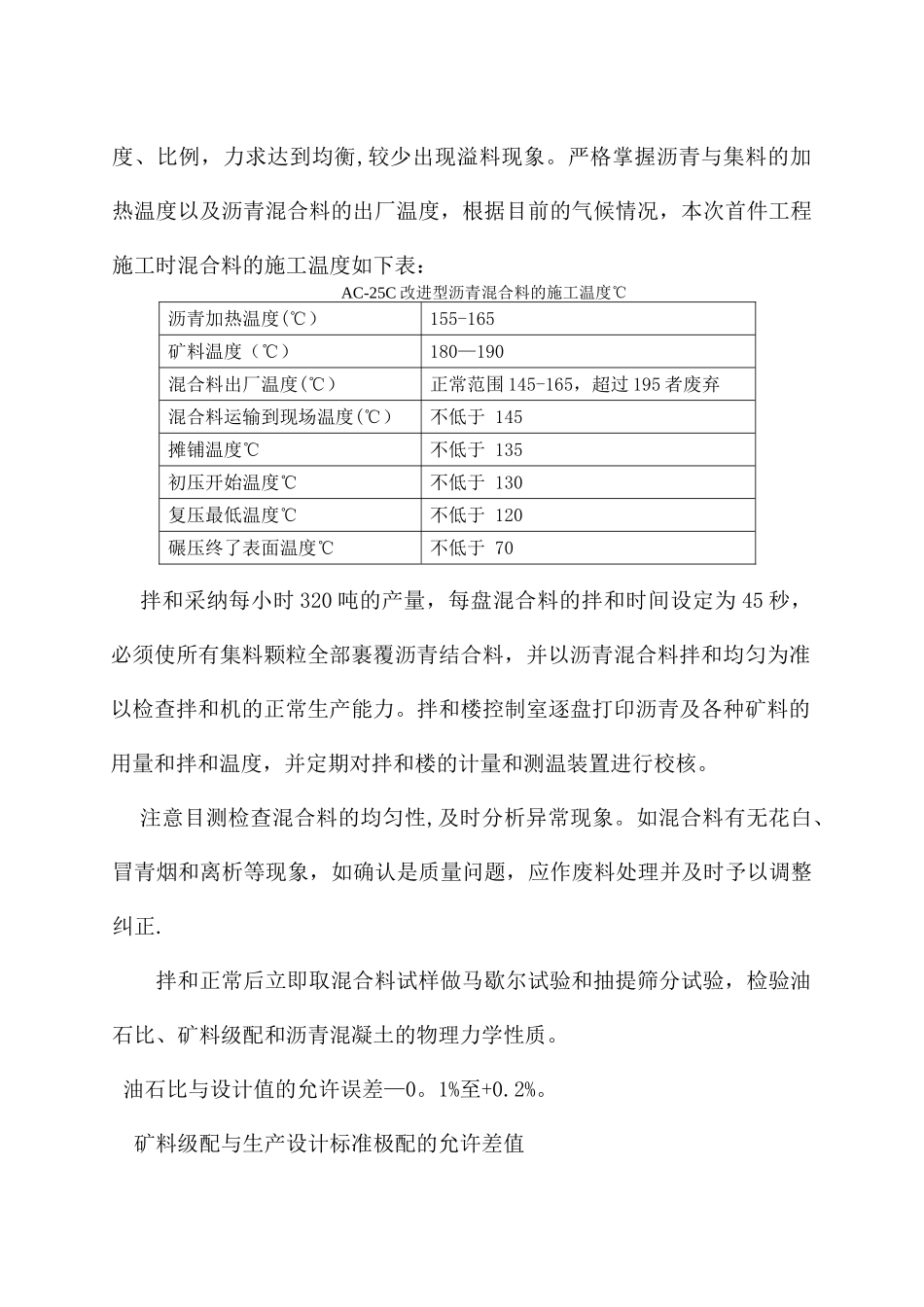

目标配合比设计本部材料部、施工场地试验室会同监理组考察了矿山采石场、轧石厂并抽取部分材料进行了原材料试验检测,目标配合比经过市质检站委托,现已确定沥青下面层(AC-25C)沥青混合料油石比 4
0%,集料用量比例为 10—30mm:10—20mm:5—10mm:石屑:矿粉=9%:40%:18%:31%:2%

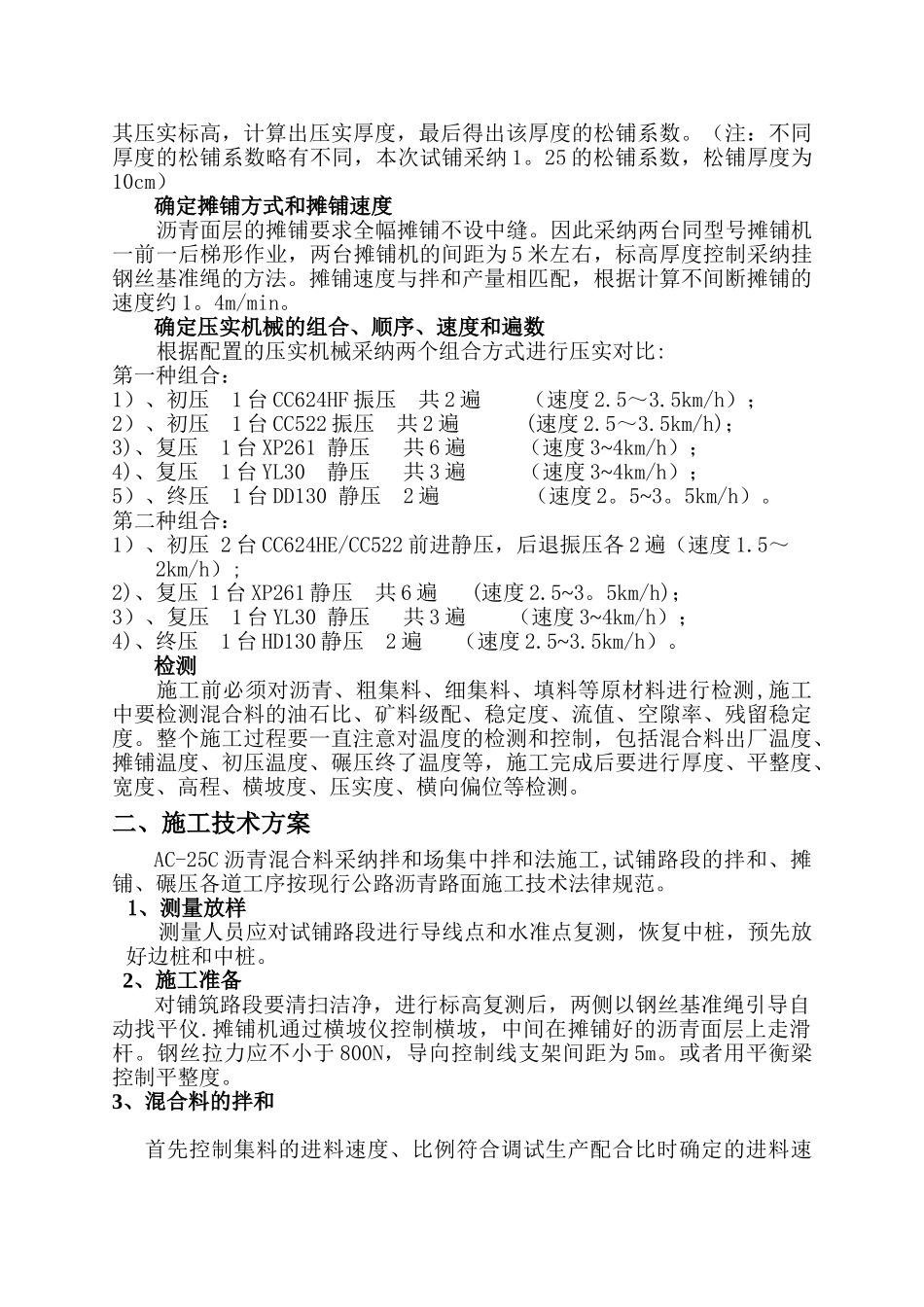

(详见目标配合比设计报告)沥青拌和楼调试及生产配合
