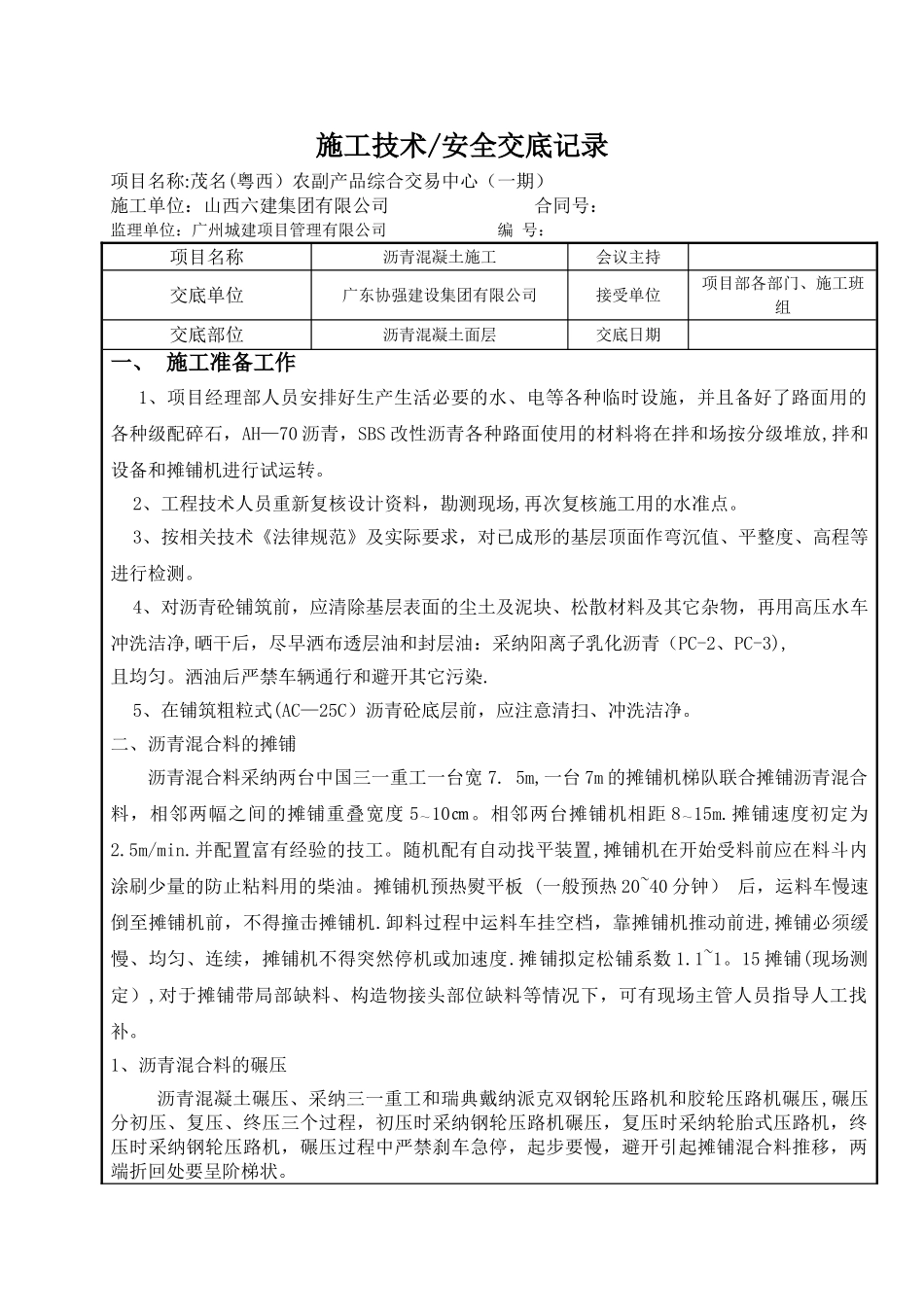

施工技术/安全交底记录项目名称:茂名(粤西)农副产品综合交易中心(一期)施工单位:山西六建集团有限公司 合同号:监理单位:广州城建项目管理有限公司 编 号:项目名称沥青混凝土施工会议主持交底单位广东协强建设集团有限公司接受单位项目部各部门、施工班组交底部位沥青混凝土面层交底日期一、 施工准备工作1、项目经理部人员安排好生产生活必要的水、电等各种临时设施,并且备好了路面用的各种级配碎石,AH—70 沥青,SBS 改性沥青各种路面使用的材料将在拌和场按分级堆放,拌和设备和摊铺机进行试运转
2、工程技术人员重新复核设计资料,勘测现场,再次复核施工用的水准点
3、按相关技术《法律规范》及实际要求,对已成形的基层顶面作弯沉值、平整度、高程等进行检测
4、对沥青砼铺筑前,应清除基层表面的尘土及泥块、松散材料及其它杂物,再用高压水车冲洗洁净,晒干后,尽早洒布透层油和封层油:采纳阳离子乳化沥青(PC-2、PC-3),且均匀
洒油后严禁车辆通行和避开其它污染
5、在铺筑粗粒式(AC—25C)沥青砼底层前,应注意清扫、冲洗洁净
二、沥青混合料的摊铺沥青混合料采纳两台中国三一重工一台宽 7
5m,一台 7m 的摊铺机梯队联合摊铺沥青混合料,相邻两幅之间的摊铺重叠宽度 5~10㎝
相邻两台摊铺机相距 8~15m
摊铺速度初定为2
5m/min
并配置富有经验的技工
随机配有自动找平装置,摊铺机在开始受料前应在料斗内涂刷少量的防止粘料用的柴油
摊铺机预热熨平板 (一般预热 20~40 分钟) 后,运料车慢速倒至摊铺机前,不得撞击摊铺机
卸料过程中运料车挂空档,靠摊铺机推动前进,摊铺必须缓慢、均匀、连续,摊铺机不得突然停机或加速度
摊铺拟定松铺系数 1
15 摊铺(现场测定),对于摊铺带局部缺料、构造物接头部位缺料等情况下,可有现场主管人员指导人工找补

1、沥青混合料的碾压沥青混凝土碾压、采
