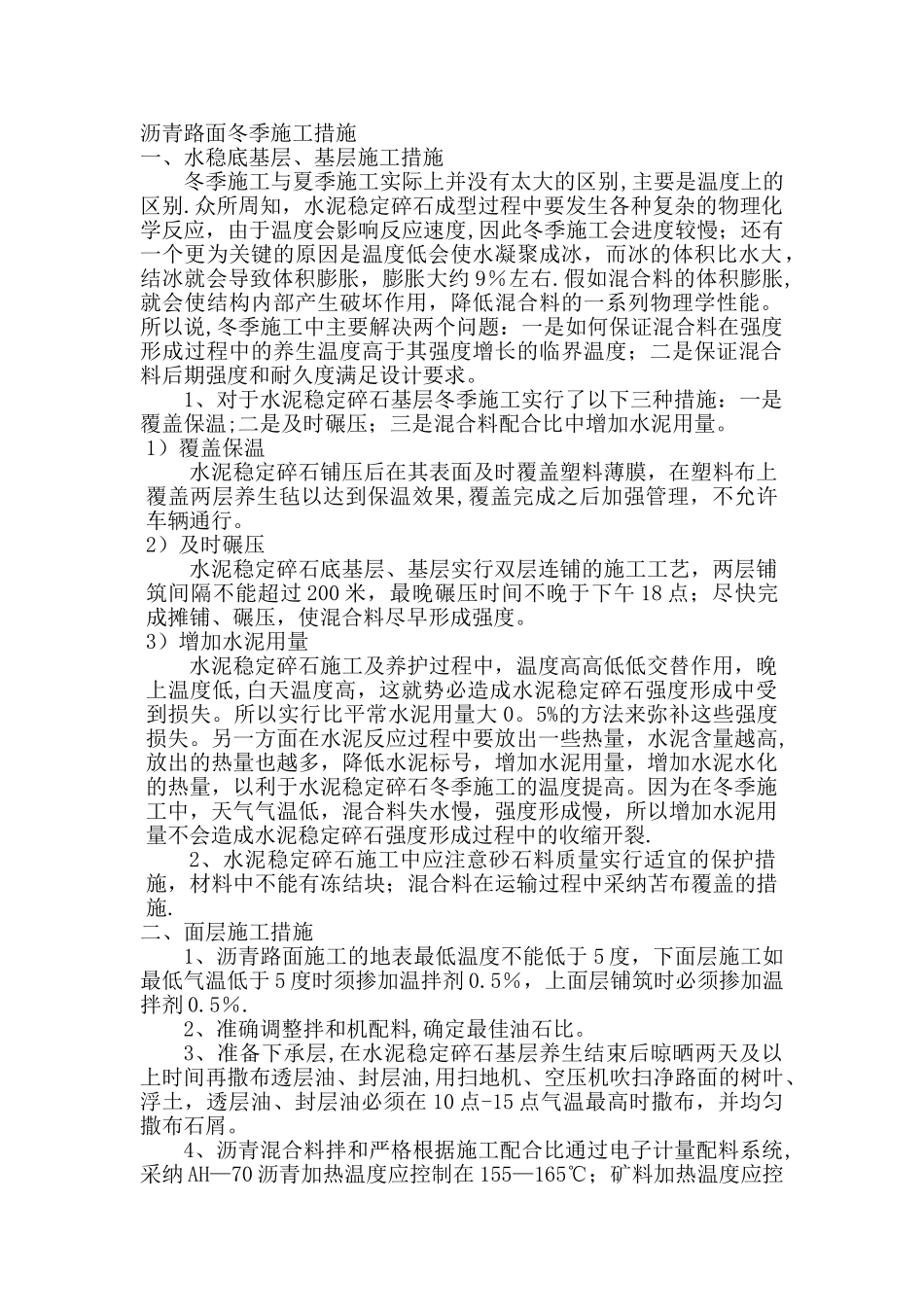

沥青路面冬季施工措施一、水稳底基层、基层施工措施冬季施工与夏季施工实际上并没有太大的区别,主要是温度上的区别.众所周知,水泥稳定碎石成型过程中要发生各种复杂的物理化学反应,由于温度会影响反应速度,因此冬季施工会进度较慢;还有一个更为关键的原因是温度低会使水凝聚成冰,而冰的体积比水大,结冰就会导致体积膨胀,膨胀大约 9%左右.假如混合料的体积膨胀,就会使结构内部产生破坏作用,降低混合料的一系列物理学性能。所以说,冬季施工中主要解决两个问题:一是如何保证混合料在强度形成过程中的养生温度高于其强度增长的临界温度;二是保证混合料后期强度和耐久度满足设计要求。1、对于水泥稳定碎石基层冬季施工实行了以下三种措施:一是覆盖保温;二是及时碾压;三是混合料配合比中增加水泥用量。1)覆盖保温水泥稳定碎石铺压后在其表面及时覆盖塑料薄膜,在塑料布上覆盖两层养生毡以达到保温效果,覆盖完成之后加强管理,不允许车辆通行。2)及时碾压水泥稳定碎石底基层、基层实行双层连铺的施工工艺,两层铺筑间隔不能超过 200 米,最晚碾压时间不晚于下午 18 点;尽快完成摊铺、碾压,使混合料尽早形成强度。3)增加水泥用量水泥稳定碎石施工及养护过程中,温度高高低低交替作用,晚上温度低,白天温度高,这就势必造成水泥稳定碎石强度形成中受到损失。所以实行比平常水泥用量大 0。5%的方法来弥补这些强度损失。另一方面在水泥反应过程中要放出一些热量,水泥含量越高,放出的热量也越多,降低水泥标号,增加水泥用量,增加水泥水化的热量,以利于水泥稳定碎石冬季施工的温度提高。因为在冬季施工中,天气气温低,混合料失水慢,强度形成慢,所以增加水泥用量不会造成水泥稳定碎石强度形成过程中的收缩开裂.2、水泥稳定碎石施工中应注意砂石料质量实行适宜的保护措施,材料中不能有冻结块;混合料在运输过程中采纳苫布覆盖的措施.二、面层施工措施1、沥青路面施工的地表最低温度不能低于 5 度,下面层施工如最低气温低于 5 度时须掺加温拌剂 0.5%,上面层铺筑时必须掺加温拌剂 0.5%.2、准确调整拌和机配料,确定最佳油石比。3、准备下承层,在水泥稳定碎石基层养生结束后晾晒两天及以上时间再撒布透层油、封层油,用扫地机、空压机吹扫净路面的树叶、浮土,透层油、封层油必须在 10 点-15 点气温最高时撒布,并均匀撒布石屑。4、沥青混合料拌和严格根据施工配合比通过电子计量配料系统,采纳 AH—70 沥青加热温度应控...
