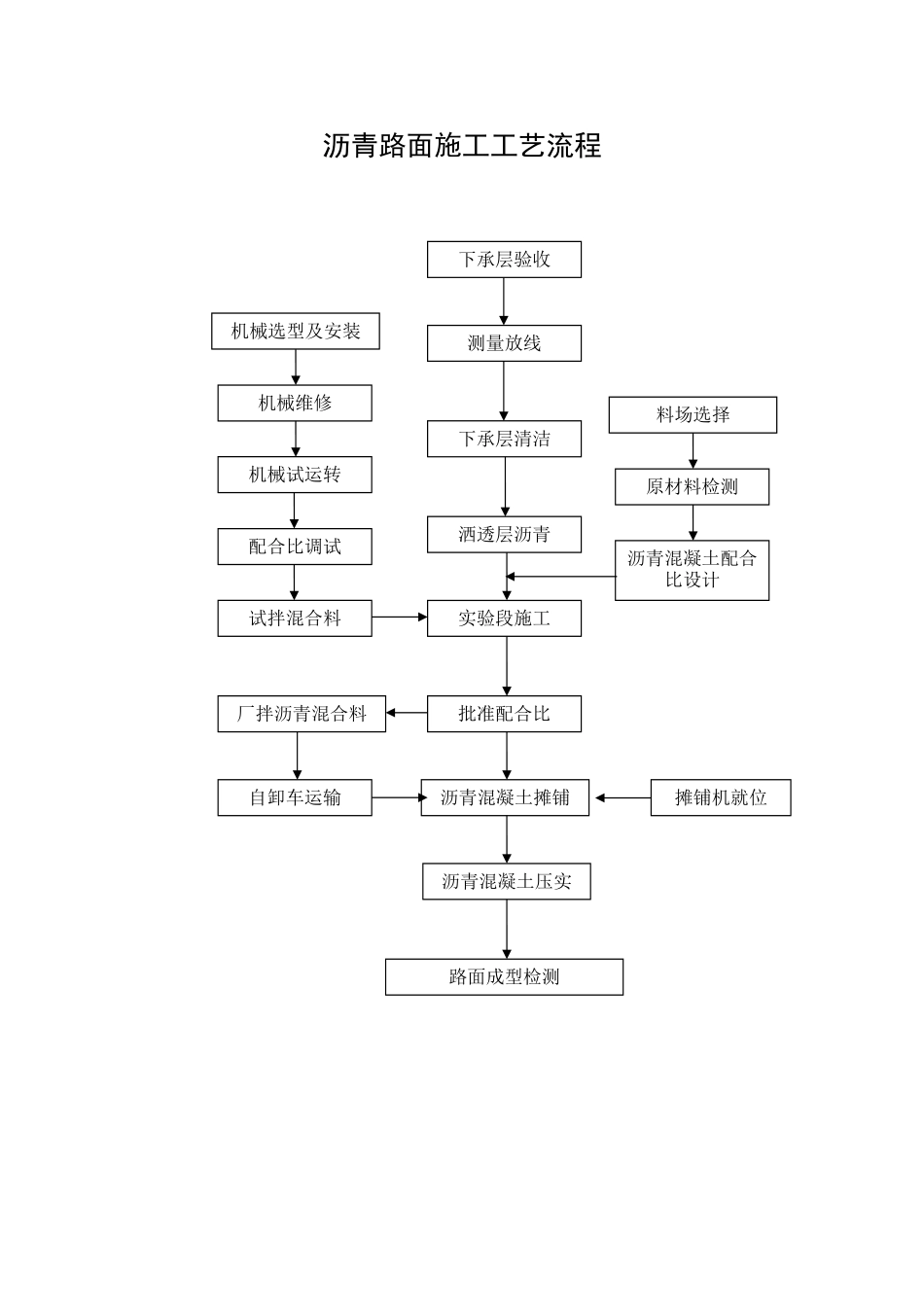

沥青路面施工工艺流程下承层验收测量放线下承层清洁洒透层沥青实验段施工批准配合比沥青混凝土摊铺沥青混凝土压实路面成型检测机械试运转配合比调试试拌混合料摊铺机就位厂拌沥青混合料自卸车运输机械选型及安装机械维修沥青混凝土配合比设计料场选择原材料检测沥青摊铺工艺要求一、混合料的摊铺摊铺附,检查下承层的质量,粘层不足、污染部位及时清理洁净并补撒粘层沥青
在监理工程师批准的作业面上摊铺沥青混合料,开始摊铺时,停在现场的沥青混合料运输车辆在 3 辆以上,混合料在摊铺时温度不低于 140℃,摊铺速度均匀进行,尽量减少停机
在连续摊铺过程中,运料车卸料时停在摊铺机前 10~30cm 处,以保证不撞击摊铺机,此时运料车挂空挡,由摊铺机推动前移
由于特别原因停机待料,以现场摊铺面的沥青温度为准,当温度低于 135℃时,抬起摊铺机熨平板,作横向接缝
下面层的平整度将直接影响上面层的铺筑质量,同时下面层在厚度上是作一次调整,为上面层铺筑制造良好条件
下面层带线用“基准钢丝法”找平,即在铺筑边线外 20cm 打入稳固的支撑杆(对应中线桩号),支撑杆间距为 10 米,根据桩位处下面层顶设计高程加上一个常数为钢丝标高
在弯道半径较小段及边坡点附近或加宽段加密支撑杆
支撑杆和基准钢丝架设标高经核对无误后,再开始摊铺,在铺筑过程中现场设 l~2 人来回检查,防止车辆、施工人员及其他机械碰撞支撑杆或钢丝
上面层直接受行车荷载作用
上面层质量的优劣将直接影响道路的使用性质及行车安全
上面层采纳“浮动基准梁法”找平
在开始摊铺前已经将基准梁安装在摊铺机上,并将自动找平传感器放在基准梁的某个部位
使摊铺机摊铺时带着基准梁一起前进
上下两层的纵向接缝间隔 1m 以上,施工缝垂直

A、对外形不规则、路面厚度不同、空间受到限制以及人工构造物接头等摊铺机无法工作的地方,经监理工程师批准采纳人工摊铺,摊铺时做到:① 沥青混合料
