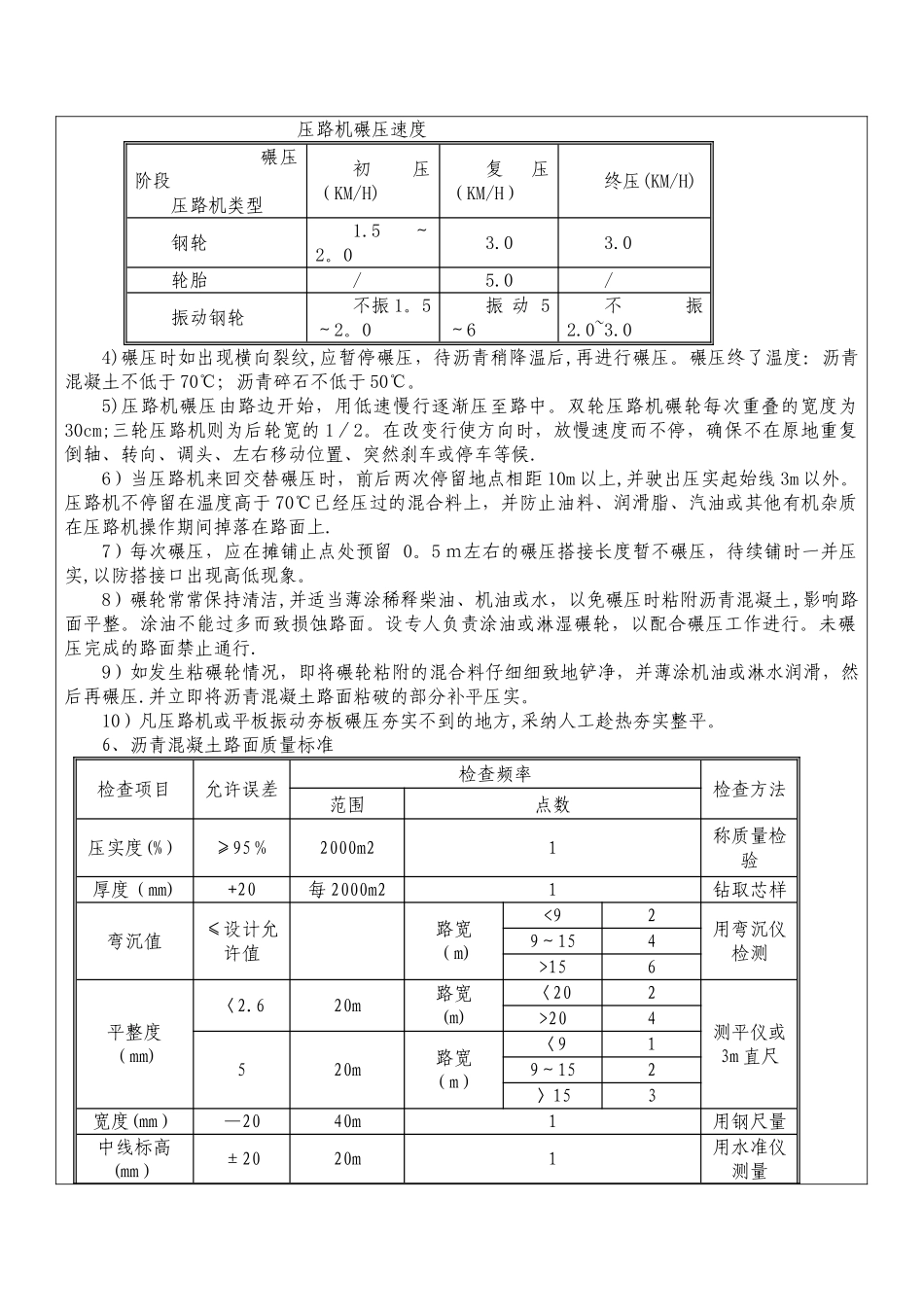

大岗头网球场沥青路面工程施 工 技 术 交 底 记 录编号:LQ17001 工程名称大岗头网球场工程地点六舒路大岗头施工单位华鑫路桥工程有限公司 工程内容沥青路面交底日期2024。3.3工程面积625㎡交底人尹海波 交底内容:7.4。1 施工工艺流程沥青砼的施工工艺流程如下图所示:7.4。2 主要施工方法1、沥青混和料施工(1)施工前的准备1)由实验室进行配合比设计,并在开工前 3 天内提交杨训民批准。2)摊铺前根据摊铺机的工作半径和路面的宽度、横坡要求等划分摊铺板块,并根据当日供料总量及摊铺厚度计算确定摊铺工作段长度.(2)搅拌 1)材料准备.沥青砼、沥青碎石混和料均按试验段确定的配合比中的材料选用,各种矿料分别堆放,集料设置防雨顶棚防雨防潮.拌制使用的每批沥青都应附有出厂的证明和出厂实验报告,说明装运数量、装运日期、定货数量、规定的试验结果等。2)沥青混和料采纳间歇式搅拌机进行搅拌,搅拌时间一般为 30~50s,以混和料拌和均匀、所有矿料颗粒全部裹覆沥青混和料为度,并经试拌确定。拌好的沥青混和料要均匀一致、无花白料、无结团成块或粗细粒分离现象,否则检查原因并及时调整。(3)运输1)为防止尘埃污染和热量过分损失,要求拌厂所采纳的自卸槽斗运输车辆必须有覆盖设备,在槽四角密封坚固,并且车槽内必须洁净,不沾有有机物质或积液。2)沥青混合料运到现场后凭运料单接收,测出其温度,并检查混合料是否均匀,集料的所有颗粒是否都涂上结合料,如发现改性沥青温度低于 150℃、普通沥青温度低于 130℃或颗粒上带有花白斑点、离析和结块现象,或发现炭化、起泡和含水、过度加热、结成不能压碎的硬壳或团块、被雨水淋湿的混合料都不能使用。卸料时留于车上或当天多余的混合料也不使用。(4)摊铺1)侧、平石和井环在铺筑沥青面层前完成,摊铺前在所有接触面上均匀薄刷一层热沥青结合料,涂刷时不污染周围的非涂刷区,井环与沥青混合料的接触面还要凿毛.严格控制侧、平石、井环的标高,以防日后成型路面井环及平石面低于或高于路面,造成路面凸凹不平,影响施工质量。2)摊铺时要提前 30 分钟,把整平板加热至 80~100℃。用柴油喷雾器喷洒料斗、括板送料器、夯锤、整平板及螺旋输送器.安装自动找平装置、超声波控料器。检查各操作系统的机械性能。3)联结层和面层按摊铺宽度在起点处先用人工摊铺 1m 长基准面,其高程按设计标高乘以松铺是合格否运输验收基层施工放样清理基层面配合比设计满铺玻纤格栅搅拌合格的...
