沥青路面破除施工施工方案1 施工工艺 (1)管位定位:在穿越道路施工时先将管位中心线位置测量好,根据位置确定道路开挖面,并涂好白线
(2)道路维护:开挖时沟槽四周采纳安全护栏围护,并设置警示牌
施工现场前方设置指示牌、警示牌
警示牌、指示牌全部采纳标准的反光警示标牌,在主要路口设置红灯或警示灯照明并设人管理
(3)路面切割:路面切割采纳割缝机,切割前由测量人员在路面弹出白涂料线,确保切割线直顺,减少后道工序对路面损坏

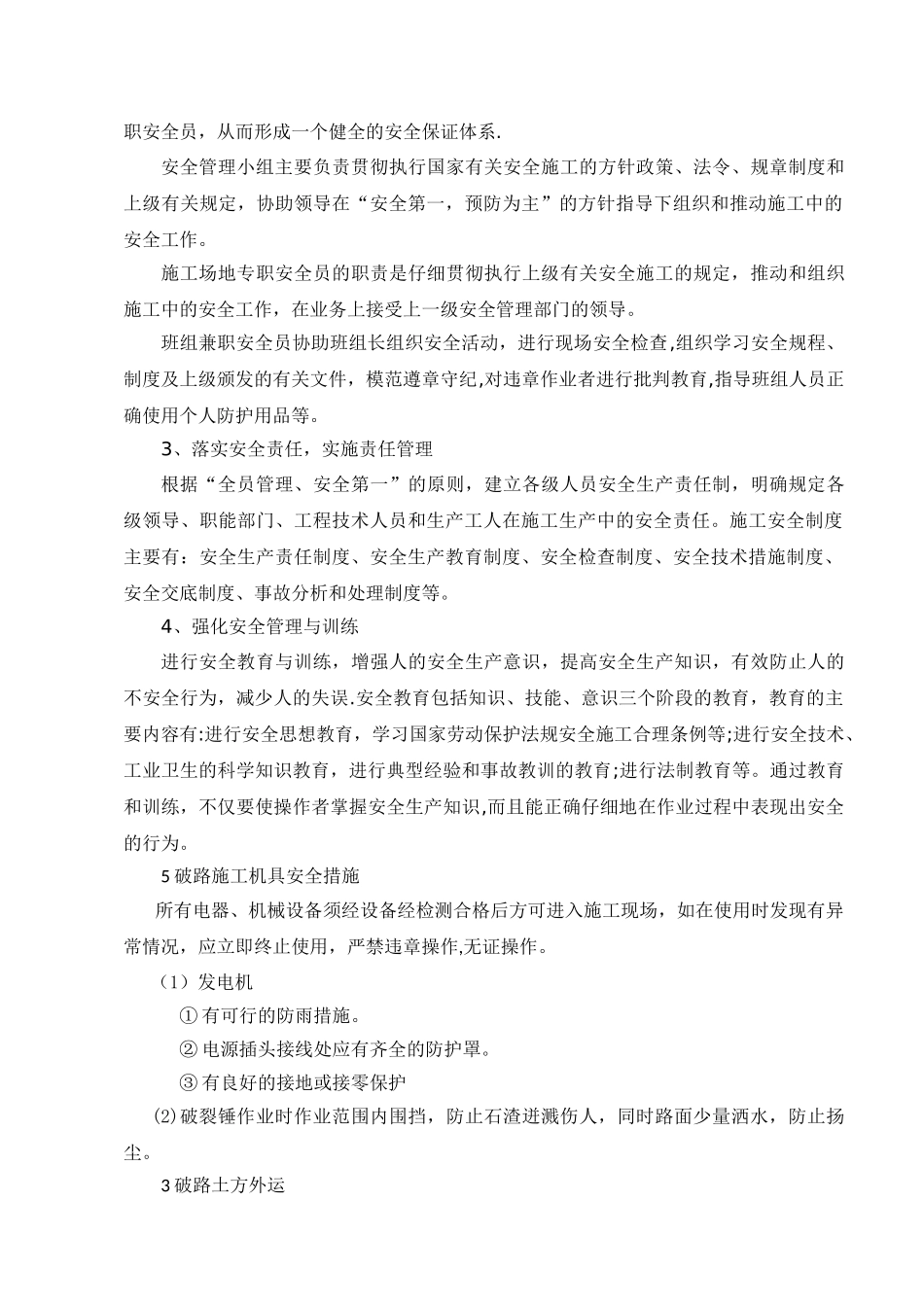

(4)路面破裂、挖运:路面破裂用机械破裂锤和人工清理,将多余的土用自卸汽车外运
(5)过路管安装施工:人工清底完成后进行管道安装工作,管节必须垫稳座实,管内不得留有泥土等杂物
钢管采纳对口套管承插式连接,对口应做到内壁齐平,管道之间,应尽量顶紧,对口及套管均采纳进口幕墙胶密封粘牢
管道安装以人工进行为主
画出基底中心线,同时在管道端面上用墨线划出中心垂线
管道安装前,清除基础顶面上的泥污、杂物
管道安装完成后应采纳混饼土包封或者细砂夯实,机动车道下交安管道应采纳 C20 混凝土包封,人行道下交安管道采纳细砂夯实,保证管底距基底 20cm
(6)路面修复:管道安装完毕后,进行路面恢复
先将 Φ8 钢筋排布在基底,钢筋横向间距 10cm,纵向间距为 100cm,纵向钢筋搭接长度不小于 45d,横向钢筋与纵向钢筋连接处用绑扎形式
钢筋绑扎完毕后浇筑 C30 混凝土,浇筑同时振捣,浇筑完成后进行洒水养护
(四)安全施工保障措施1、安全目标:(1)施工期间无任何事故发生
(2)隐患整改率达 100%
2、建立健全安全保证体系本项目实行项目经理部→公司安保科→施工班组三级安全管理体系
项目经理部设立安全管理小组,由主管生产的项目经理任组长,施工场地设立专职安全员,班组设兼职安全员,从而形成一个健全的安全保证体系
安全管理小组主要负责贯彻执行国家有关安全施工的方针政策、法令
