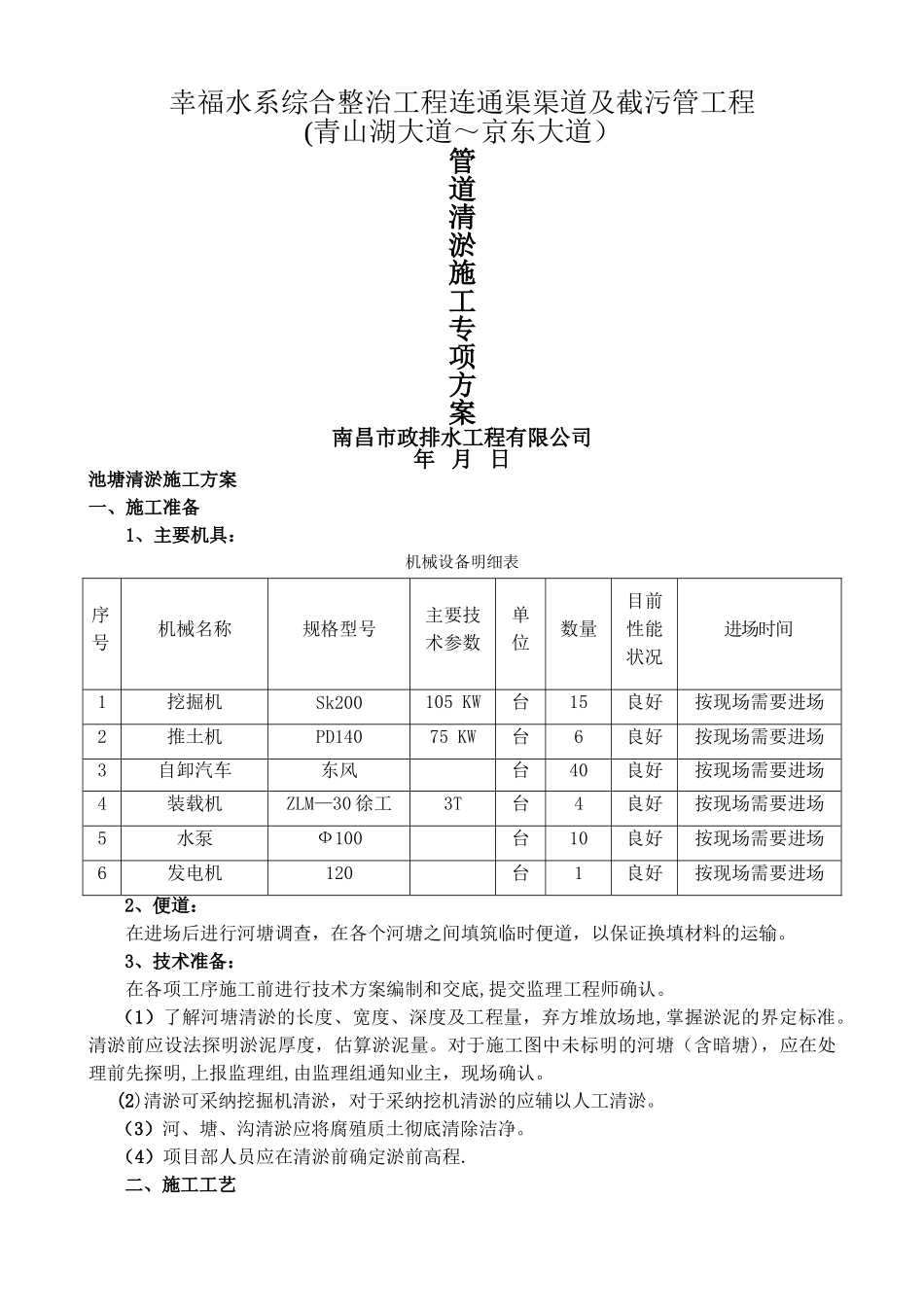

幸福水系综合整治工程连通渠渠道及截污管工程(青山湖大道~京东大道)管道清淤施工专项方案南昌市政排水工程有限公司年 月 日池塘清淤施工方案一、施工准备1、主要机具:机械设备明细表序号机械名称规格型号主要技术参数单位数量目前性能状况进场时间1挖掘机Sk200105 KW台15良好按现场需要进场2推土机PD14075 KW台6良好按现场需要进场3自卸汽车东风台40良好按现场需要进场4装载机ZLM—30 徐工3T台4良好按现场需要进场5水泵Ф100台10良好按现场需要进场6发电机120台1良好按现场需要进场2、便道:在进场后进行河塘调查,在各个河塘之间填筑临时便道,以保证换填材料的运输。3、技术准备:在各项工序施工前进行技术方案编制和交底,提交监理工程师确认。(1)了解河塘清淤的长度、宽度、深度及工程量,弃方堆放场地,掌握淤泥的界定标准。清淤前应设法探明淤泥厚度,估算淤泥量。对于施工图中未标明的河塘(含暗塘),应在处理前先探明,上报监理组,由监理组通知业主,现场确认。(2)清淤可采纳挖掘机清淤,对于采纳挖机清淤的应辅以人工清淤。(3)河、塘、沟清淤应将腐殖质土彻底清除洁净。(4)项目部人员应在清淤前确定淤前高程.二、施工工艺1、进行各河塘抽水工作,由于水域范围内抽水工程量大,需要合理组织,避开出现河水倒流泡坏换填河塘的情况。2、本工程现场勘测淤泥厚度普遍在0。6m-3。5m左右。河塘在抽水后根据施工组织顺序对河塘进行清淤,淤泥现场外运到指定地方,防止污染环境。清淤时根据淤泥厚度用挖掘机清除淤泥和边清淤边换填的挤於施工。清淤时采纳两台挖掘机对位站立进行挖除淤泥,两台挖掘机同时作业时,互相应保持一定的安全距离,防止臂架相互碰撞.3、每处河塘均需由项目部测量人员测量其清淤前、后标高,并绘制相对应的平面图和断面图,由监理复核,必要时由业主指定的测量中心派专人进行复测。其中,河塘平面图需标明几何尺寸及其与路基的相对位置;河塘断面图要测出各测点清淤前后的高程,绘制出河塘清淤断面图,并利用河塘清淤数量计算表计算出该塘的清淤量,由监理签认后作为质保资料及设计变更的依据。4、管道两侧围堰设置a、由于截污管横穿鱼塘,需要在截污管管道两侧各设置一条顶宽3m~4.5m的围堰,4。5m的围堰为挖机挖运淤泥工作面.B、围堰间间距约7。1m1。安装管道后管道需用砂回填,回填砂采纳挖机回填,为保证作业安全,需保证荷载与槽口安全距离一米.2。由于管道横穿池塘沟槽底所在砂性土层,地下水位高,为保证安全沟...
