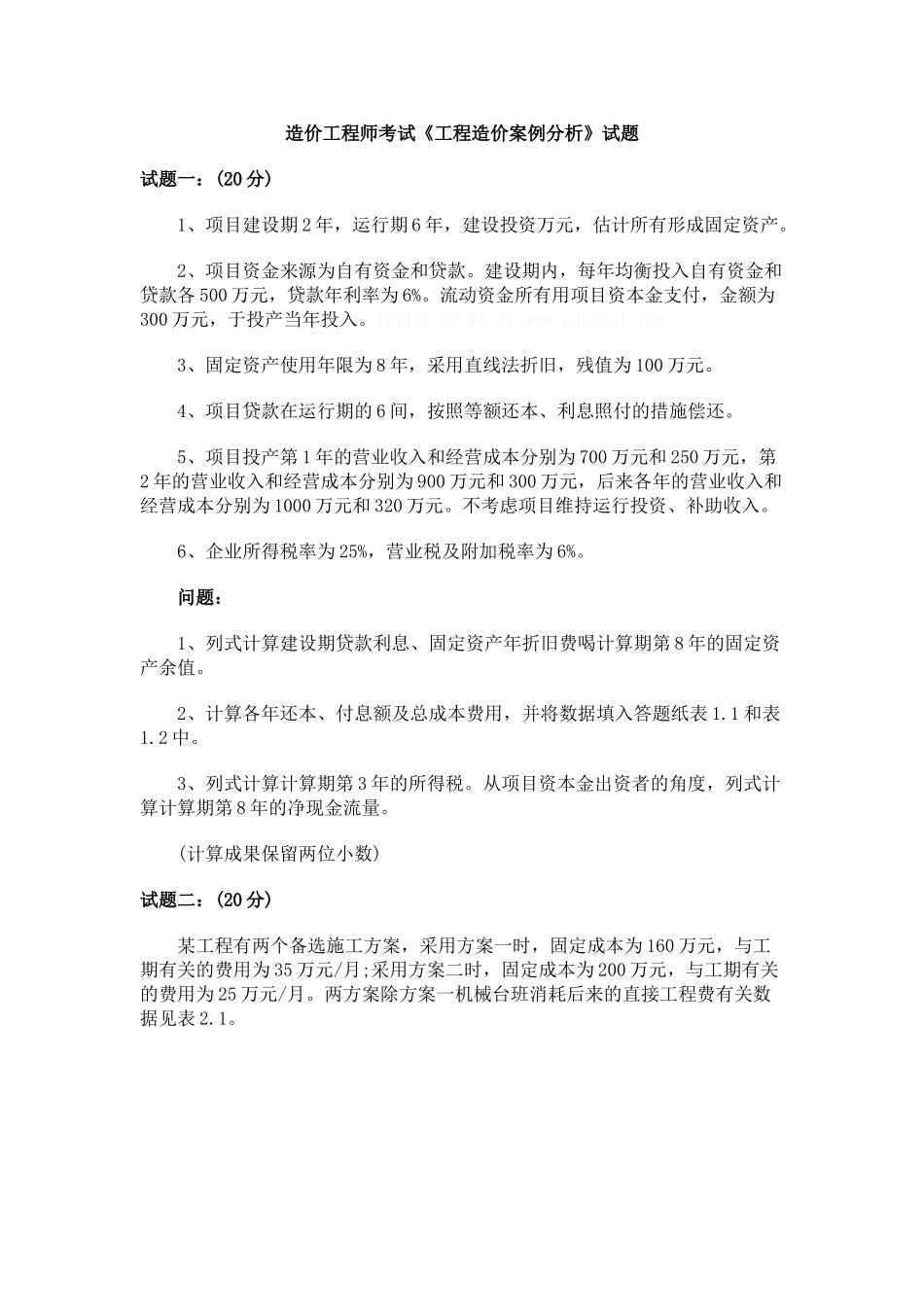

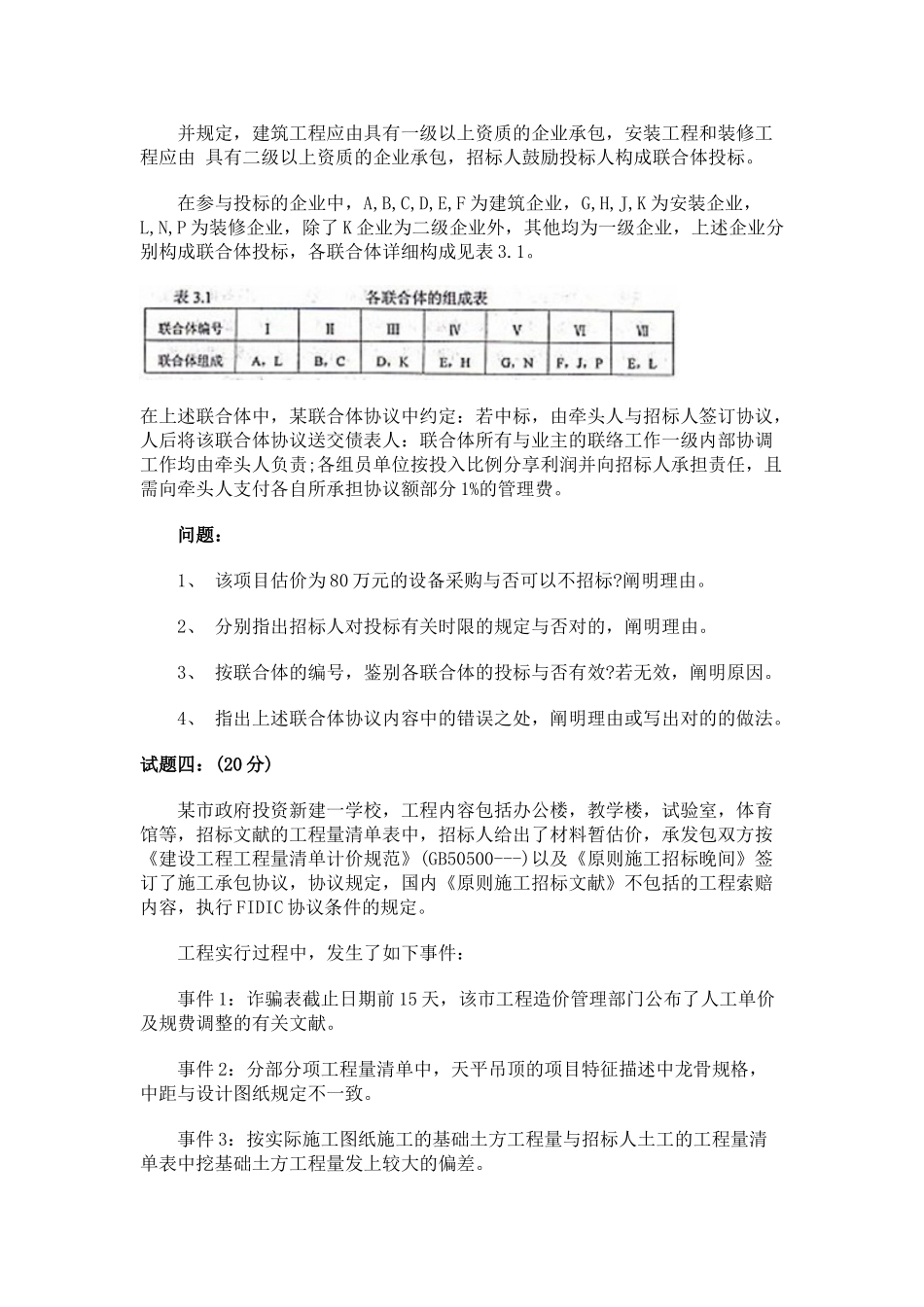

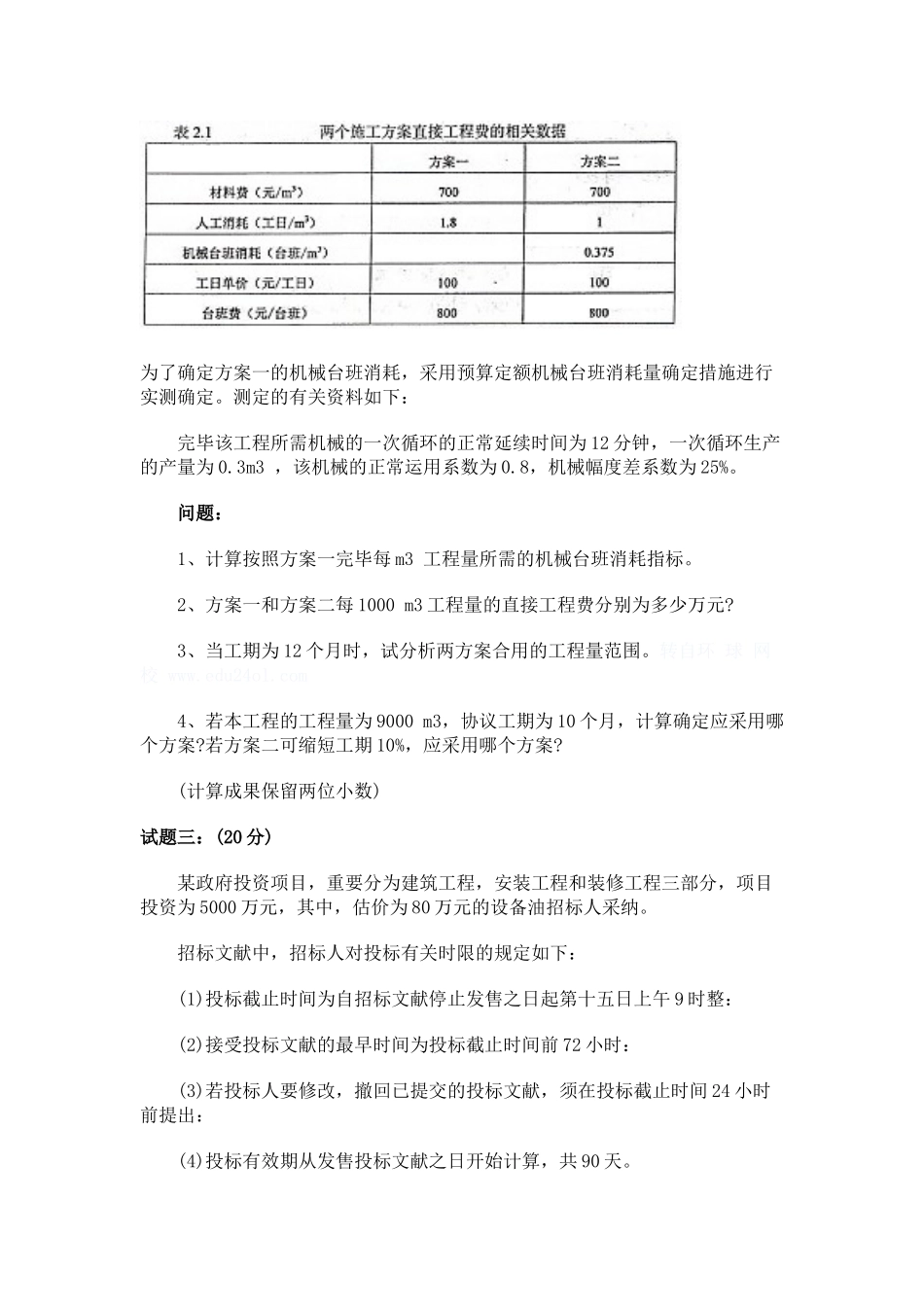

造价工程师考试《工程造价案例分析》试题试题一:(20 分) 1、项目建设期 2 年,运行期 6 年,建设投资万元,估计所有形成固定资产。 2、项目资金来源为自有资金和贷款。建设期内,每年均衡投入自有资金和贷款各 500 万元,贷款年利率为 6%。流动资金所有用项目资本金支付,金额为300 万元,于投产当年投入。转自环 球 网 校 www.edu24ol.com 3、固定资产使用年限为 8 年,采用直线法折旧,残值为 100 万元。 4、项目贷款在运行期的 6 间,按照等额还本、利息照付的措施偿还。 5、项目投产第 1 年的营业收入和经营成本分别为 700 万元和 250 万元,第2 年的营业收入和经营成本分别为 900 万元和 300 万元,后来各年的营业收入和经营成本分别为 1000 万元和 320 万元。不考虑项目维持运行投资、补助收入。 6、企业所得税率为 25%,营业税及附加税率为 6%。 问题: 1、列式计算建设期贷款利息、固定资产年折旧费喝计算期第 8 年的固定资产余值。 2、计算各年还本、付息额及总成本费用,并将数据填入答题纸表 1.1 和表1.2 中。 3、列式计算计算期第 3 年的所得税。从项目资本金出资者的角度,列式计算计算期第 8 年的净现金流量。 (计算成果保留两位小数)试题二:(20 分) 某工程有两个备选施工方案,采用方案一时,固定成本为 160 万元,与工期有关的费用为 35 万元/月;采用方案二时,固定成本为 200 万元,与工期有关的费用为 25 万元/月。两方案除方案一机械台班消耗后来的直接工程费有关数据见表 2.1。为了确定方案一的机械台班消耗,采用预算定额机械台班消耗量确定措施进行实测确定。测定的有关资料如下: 完毕该工程所需机械的一次循环的正常延续时间为 12 分钟,一次循环生产的产量为 0.3m3 ,该机械的正常运用系数为 0.8,机械幅度差系数为 25%。 问题: 1、计算按照方案一完毕每 m3 工程量所需的机械台班消耗指标。 2、方案一和方案二每 1000 m3 工程量的直接工程费分别为多少万元? 3、当工期为 12 个月时,试分析两方案合用的工程量范围。转自环 球 网 校 www.edu24ol.com 4、若本工程的工程量为 9000 m3,协议工期为 10 个月,计算确定应采用哪个方案?若方案二可缩短工期 10%,应采用哪个方案? (计算成果保留两位小数)试题三:(20 分) 某政府投资项目,重要分为建筑工程,安装工程和装修工程三部分,项目投资为 5000 万元,其中,估...
