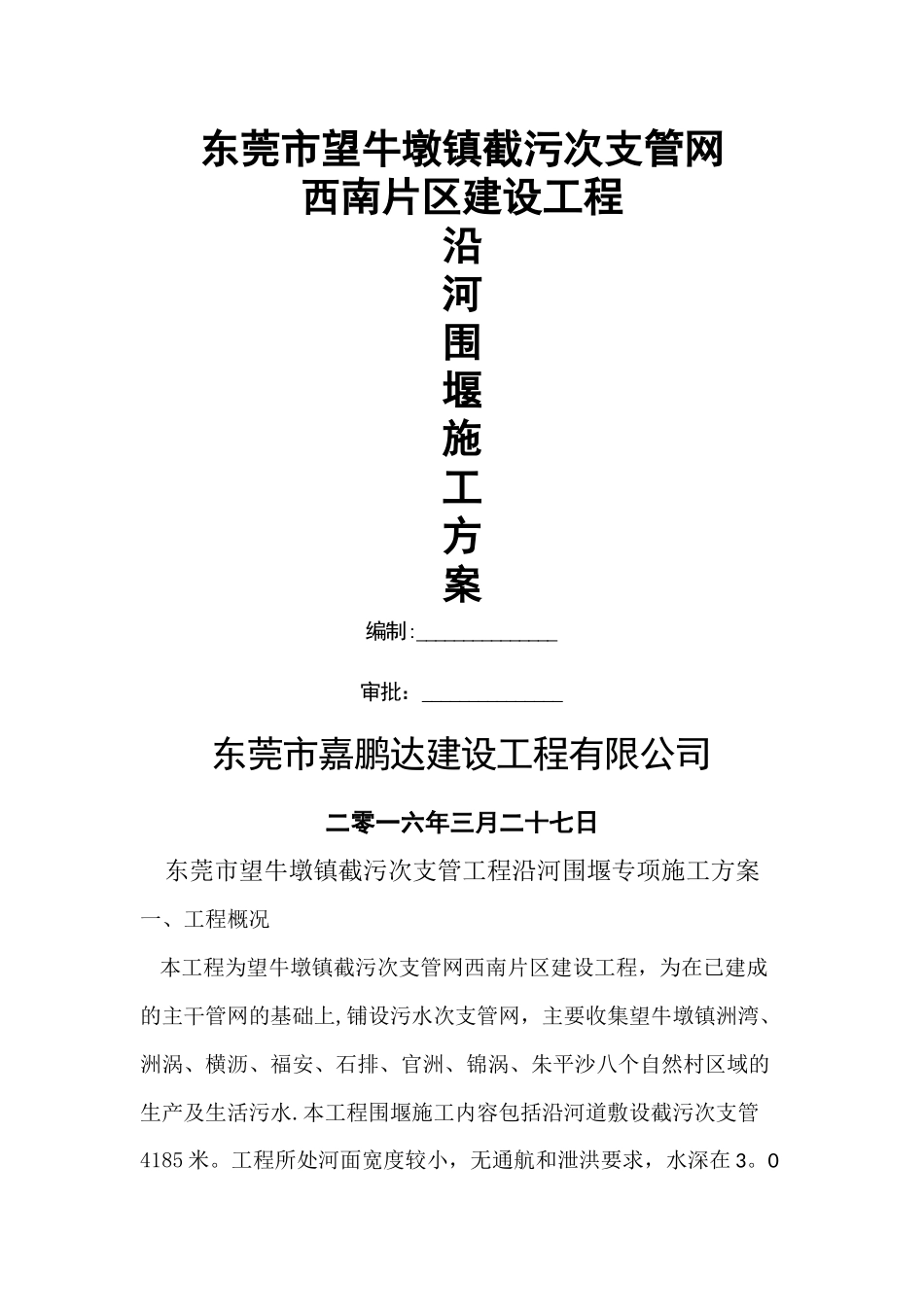

东莞市望牛墩镇截污次支管网西南片区建设工程沿河围堰施工方案编制:_______________审批:_______________东莞市嘉鹏达建设工程有限公司二零一六年三月二十七日东莞市望牛墩镇截污次支管工程沿河围堰专项施工方案一、工程概况 本工程为望牛墩镇截污次支管网西南片区建设工程,为在已建成的主干管网的基础上,铺设污水次支管网,主要收集望牛墩镇洲湾、洲涡、横沥、福安、石排、官洲、锦涡、朱平沙八个自然村区域的生产及生活污水
本工程围堰施工内容包括沿河道敷设截污次支管4185 米
工程所处河面宽度较小,无通航和泄洪要求,水深在 3

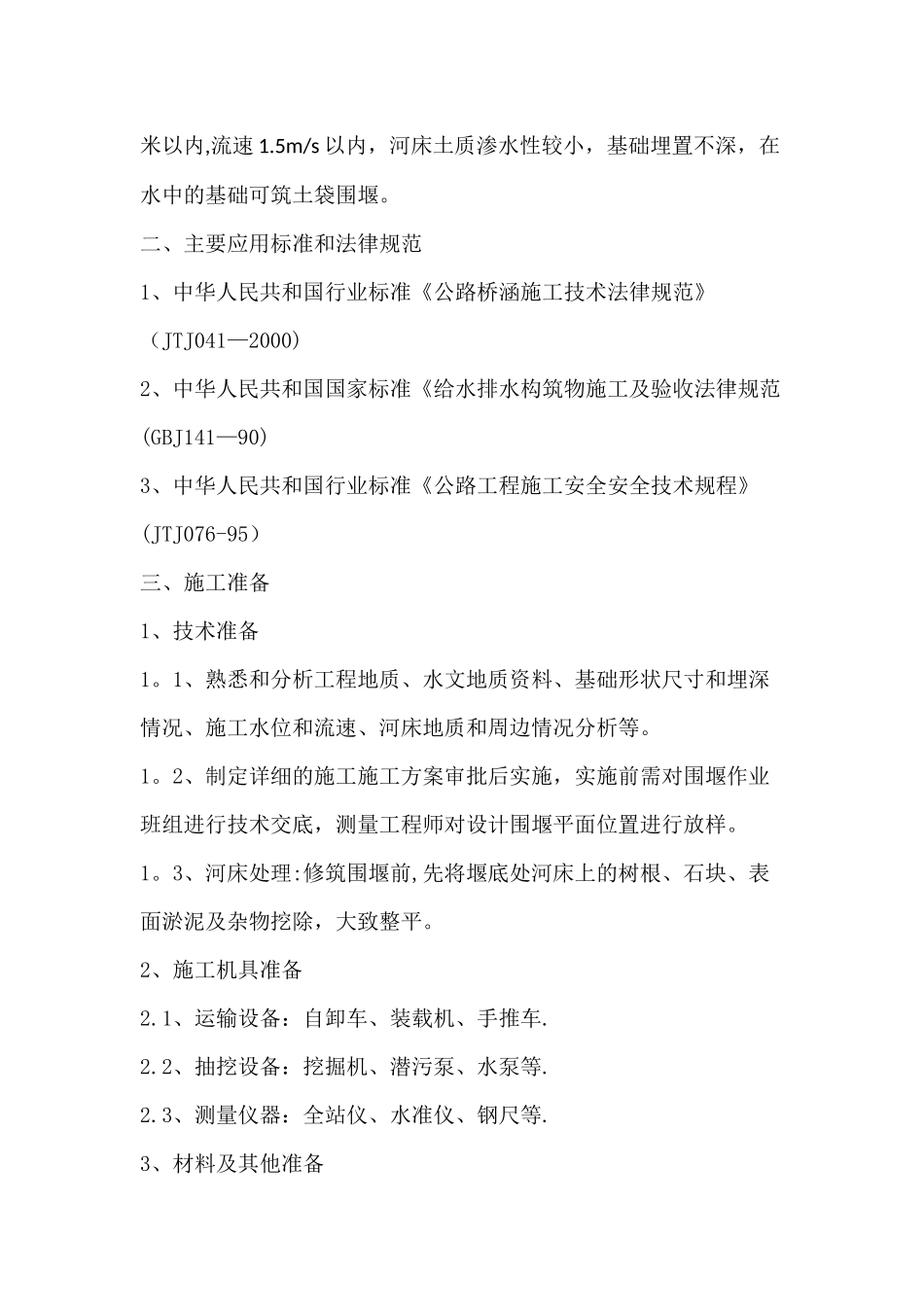

0米以内,流速 1
5m/s 以内,河床土质渗水性较小,基础埋置不深,在水中的基础可筑土袋围堰
二、主要应用标准和法律规范1、中华人民共和国行业标准《公路桥涵施工技术法律规范》(JTJ041—2000)2、中华人民共和国国家标准《给水排水构筑物施工及验收法律规范(GBJ141—90)3、中华人民共和国行业标准《公路工程施工安全安全技术规程》(JTJ076-95)三、施工准备1、技术准备1
1、熟悉和分析工程地质、水文地质资料、基础形状尺寸和埋深情况、施工水位和流速、河床地质和周边情况分析等
2、制定详细的施工施工方案审批后实施,实施前需对围堰作业班组进行技术交底,测量工程师对设计围堰平面位置进行放样
3、河床处理:修筑围堰前,先将堰底处河床上的树根、石块、表面淤泥及杂物挖除,大致整平
2、施工机具准备2
1、运输设备:自卸车、装载机、手推车
2、抽挖设备:挖掘机、潜污泵、水泵等
3、测量仪器:全站仪、水准仪、钢尺等
3、材料及其他准备3
1、主要材料:编织袋、草袋等,粘土
2、其他准备:必要时配备装放土袋的铁钩铁栏

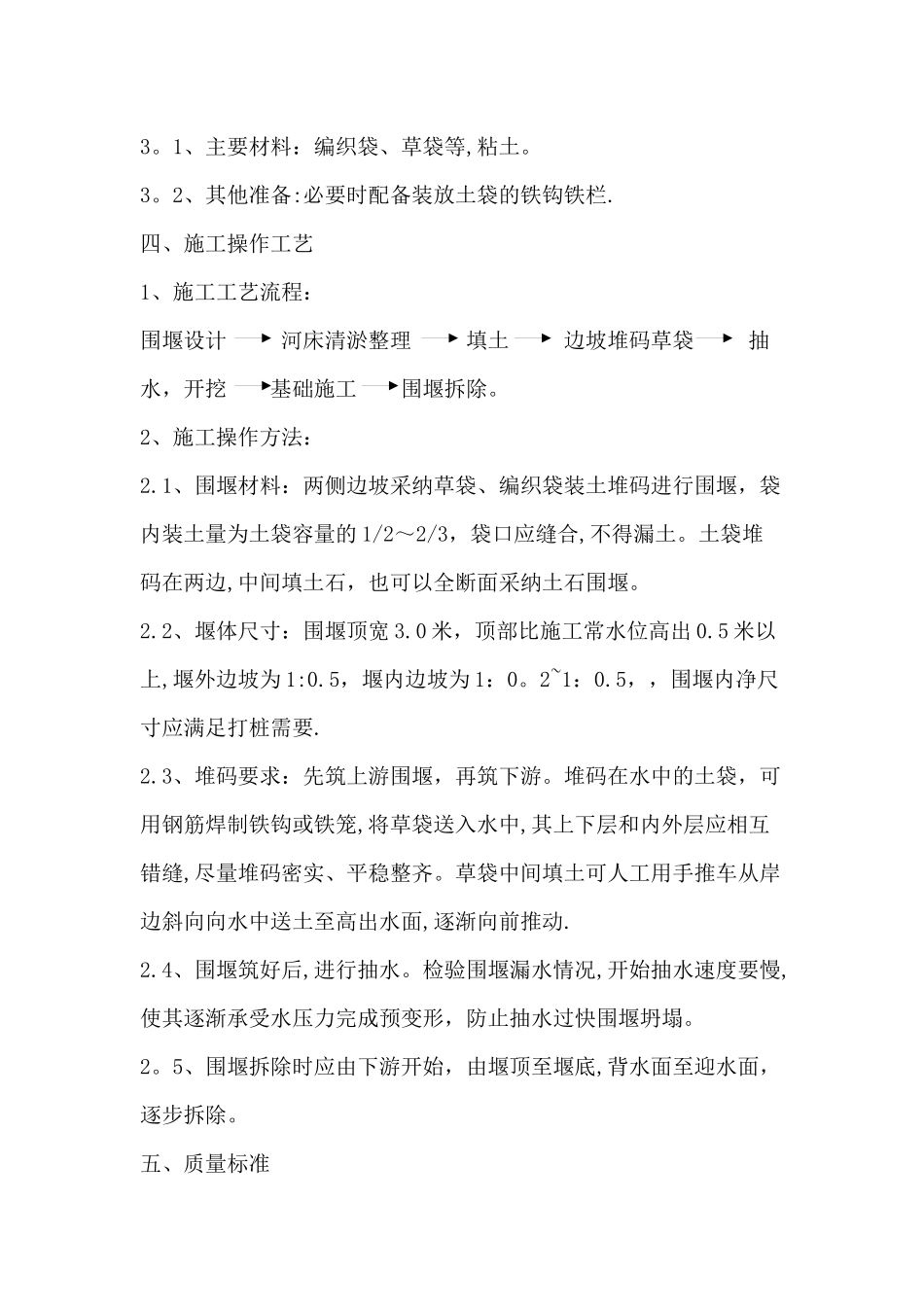

四、施工操作工艺1、施工工艺流程:围堰设计 河床清淤整理 填土 边坡堆码草袋 抽水,开挖 基础施工 围堰拆除
