泥结碎石路面施工(1)施工工艺测量放线→推土机推土或原路基修整→人工场地平整→泥结碎石路面→生产路回填及夯实
(2)推土机推土场地清理:主要清除工程区内树木、树桩树根、杂草、垃圾以及监理工程师认为的其它有碍物
含细根须、植物、覆盖草等的表层有机质土壤要及时开挖运至监理指定地点
场地清理及表土清除都采纳 70Kw 推土机推土,推距 40~80m
推平采纳推土机将高处土方就近推至低处,使场地平整
(3)人工场地平整推土机推平后,辅以人工整平,以达到设计要求的平整度
(4)泥结碎石路面施工1)材料石料:采纳轧制的碎石或天然碎石
石料等级不低于法律规范要求,扁平细长颗粒不超过 20%,近似正方形有棱为好,不能含有其它杂物
泥结碎石路面所用的碎石规格编号 通过下列筛孔(mm)的重量百分比(%) 层位75 50 40 20 10 5 1 100 0-15 0—5 下层或基层2 100 0-15 0—5 3 100 0-15 0—5 上层或面层4 85—100 0-5 5 85—100 0—5 嵌缝2)粘土粘土的塑性指数一般大于 12,粘土中不得含腐殖质或其它杂物
粘土用量一般不超过碎石干重的 15%
3)泥结碎石路面a 路基要求按路堤施工线进行施工,若在施工开挖中偏离指定开挖线,应重新修整
将开挖路槽的土方弃至两侧并进行碾压处理
应防止雨水侵蚀地基土壤
使机械开挖路槽土方时,实际施工的沟槽适当留有修整余量,再用人工修整
需先挖好路槽,做好路基
路槽土质为粘性土
路基中不能含有草皮、树根、杂草以地面上的淤泥等物,路基土湿度不得超过 20%,路基土要求压或夯实,新填路基每层回填碾压厚度为 200mm,路中间要比两边略高一些,以便在突遇大雨后,可及时排干渍水
回填时回填土干容重≥15kN/m3,路基横坡同路面,施工中注意不能让路基积水

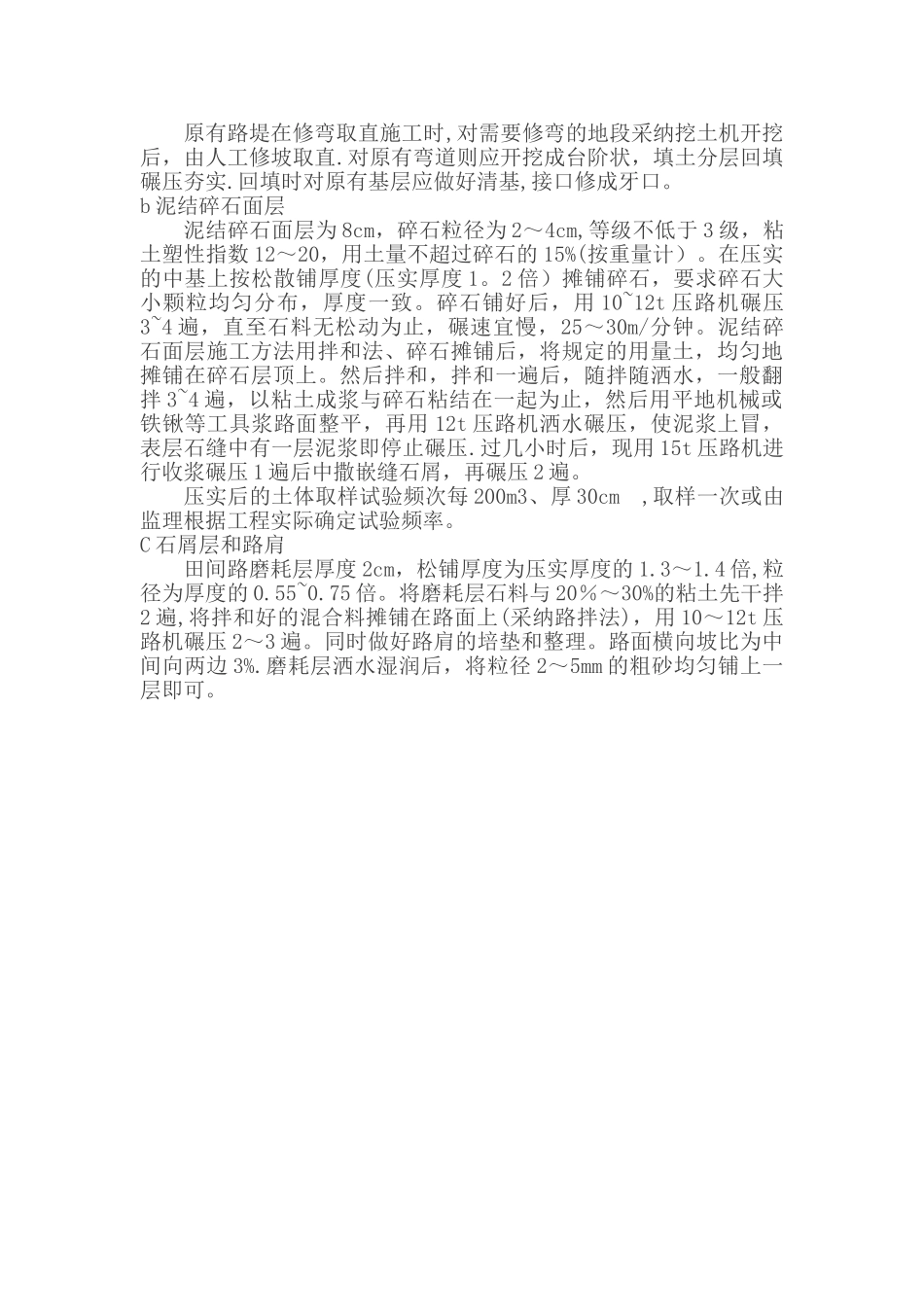

原有路堤在修弯取直施工时,对需要修弯的地段采纳挖土机开挖
