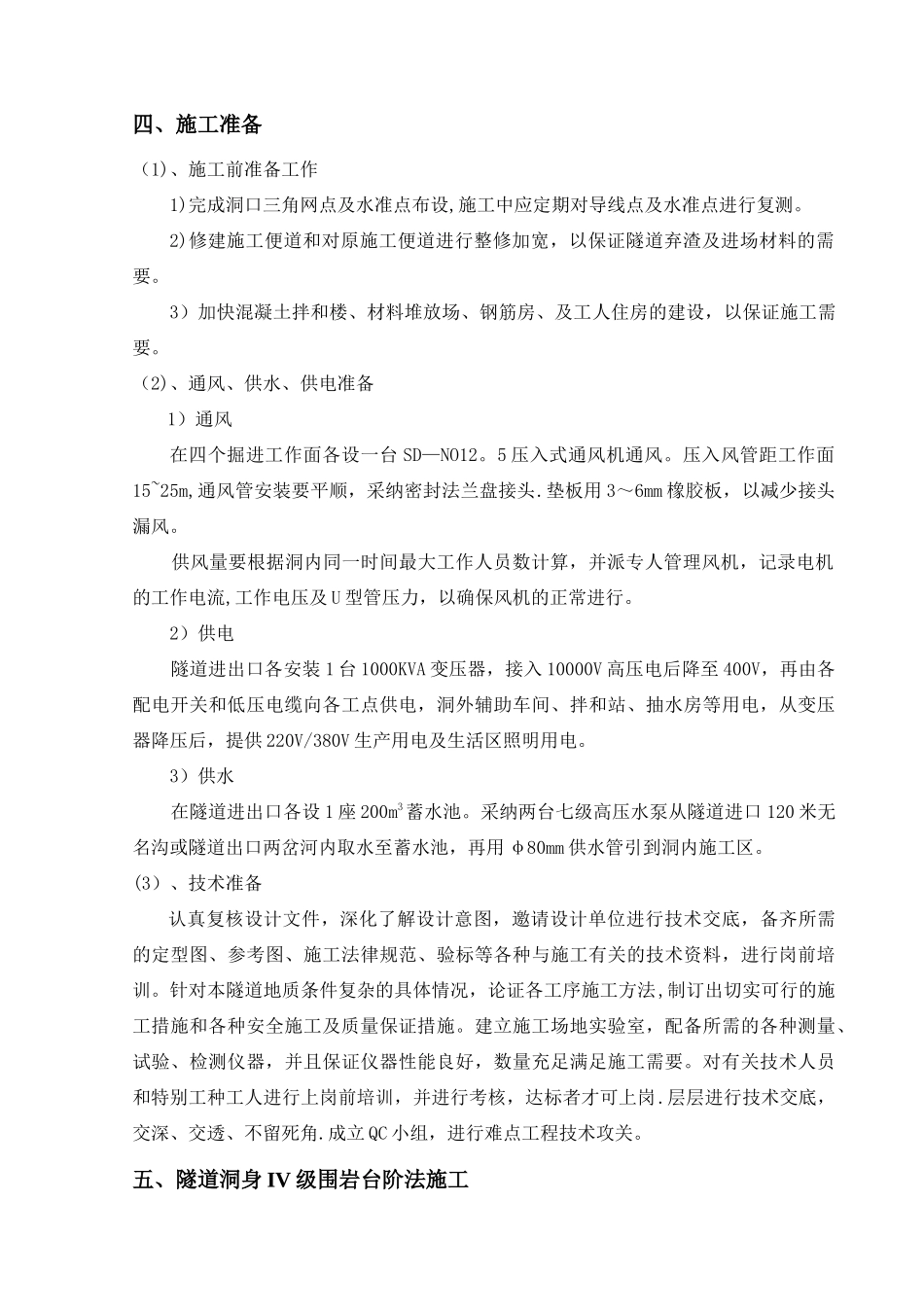

绵竹至茂县公路绵竹段工程第二分部云湖 2 号隧道 K15+024-K14+994 洞身开挖施工方案编制: 复核: 审批: 四川公路桥梁建设集团有限公司绵茂公路绵竹段第二分部2024 年 8 月 云湖 2 号隧道洞身开挖施工方案一、编制依据:1、绵茂公路 8.13 灾后重建工程施工图(K8+465.001~K43+105) 2、技术标准及法律规范(1)《公路工程技术标准》(JTG B01—2024); (2)《公路隧道设计法律规范》(JTG D70-2024); (3)《公路隧道施工技术法律规范》(JTG F60—2024); (4)《公路隧道施工技术细则》(JTG/T F60—2024) (5)《公路隧道设计细则》(JTG/T D70—2024)二、编制原则1、坚持科学性、先进性、经济性、合理性与有用性相结合的原则。2、整体推动,均衡生产,确保总工期的原则。3、保持施组设计严肃性与动态控制相结合的原则。4、强化组织指挥,加强管理,保工期、保质量、保安全.5、优化资源配置,实行动态管理。6. 文明施工,保护环境三、工程概况云湖 2 号隧道区域位于德阿公路绵茂段汉旺至清平段,紧邻绵远河,总体走向为自东向西,行政区划属四川省绵竹市管辖.隧道起讫桩号 K13+276~K15+049,全长1773m,为单洞双向行车,设计为二车道二级公路,隧道行车速度 40km/h,单向坡度2。85%; 隧道一般地段净宽为 10.0 m,紧急停车带段净宽为 13.0m,横洞净宽为4.5m,隧道建筑界限净高为 5。0m.进出口洞门均采纳端墙式洞门。设计围岩为Ⅲ、ⅣⅤ级围岩(Ⅲ级围岩 865m,Ⅳ级围岩 392m,Ⅴ级围岩 516m)。隧道所穿越的绵远河左岸山体,地形上为一沿绵远河走向展布的山体,其山脊走向近于南北向,地形陡峭。隧道进出口处下段地形相对较缓 ,上段为岩质陡坡,坡度45~55°,局部近于直立;出口处上下段均为悬崖绝壁。隧道穿越山脊顶部最高高程为1973。9m,隧道进口绵远河河床高程 820m,岭谷相对高差达 1153.9m,属中山构造剥落地貌。隧道区位于四川盆地西北部的龙门山推覆构造带中央断裂带中段(映秀~北川主干断裂带)~前山断裂带(江油~灌县断裂)之间,受地质构造作用强烈。区内受龙门山断裂带的影响,区域性断层较多,切多为逆断层。受 5.12 大地震影响,隧址区山体发生强烈倒塌,破裂岩体更加破裂,隧址区内褶皱发育,褶皱带由不对称的北东~南西向背斜、向斜组成,形成背斜狭长向斜宽广的复向斜复背斜构造。四、施工准备(1)、施工前准备工作 1)完成洞口三角网点及水准点布设,施工中应定期对导线点及水准点...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

洞身开挖施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
