路面基层施工方案一、路面水稳基层施工1、施工方案本标段的水泥稳定碎石基层施工采用 WCB500 稳定粒料厂拌设备集中拌和、摊铺机摊铺、振动压路机压实的作业方式
主线范围内每次摊铺半幅设计宽
2、施工方法2
1 材料(1)水泥:在业主确定水泥市场准入范围内,选用经检验符合技术标准的水泥采用南方水泥,初凝时间在 3 小时以上和终凝时间在 6 小时以上,不高于 32
5 级的水泥,根据工期安排合理采购,存放时间不宜过长,不得超过 1 个月
(2)集料:选定广德县腾狮石料厂水泥稳定碎石集料的采石场,满足以下加工工艺:碎石选用石灰岩集料,具有足够的强度和良好的颗粒形状,并对集料的性能逐项试验,必须符合规范及招标文件要求
水泥稳定碎石中碎石的压碎值,基层小于 26%
所选用料源和材料报监理工程师校核,业主批准后方可进场使用
定期检验,对于不合格的材料坚决不予进场验收
非经监理工程师同意,不会随意更改料源,以确保水稳用集料的稳定性
集料的最大粒径不超过 37
级配及最佳含水量、最大干密度表:级配范围如下表结构层通过下列筛孔(mm)的质量百分率(%)压碎值37
075底基层、基层10085-9580-9268-8634-5822-4316-328-160-426%集料运输主要依靠社会车辆,已进场的各种材料按规范要求,做好隔墙分仓堆放,并设立明显的标志标牌
进场的细集料必须采取单独增设防雨棚等有效的防雨措施,以保证混合料的质量

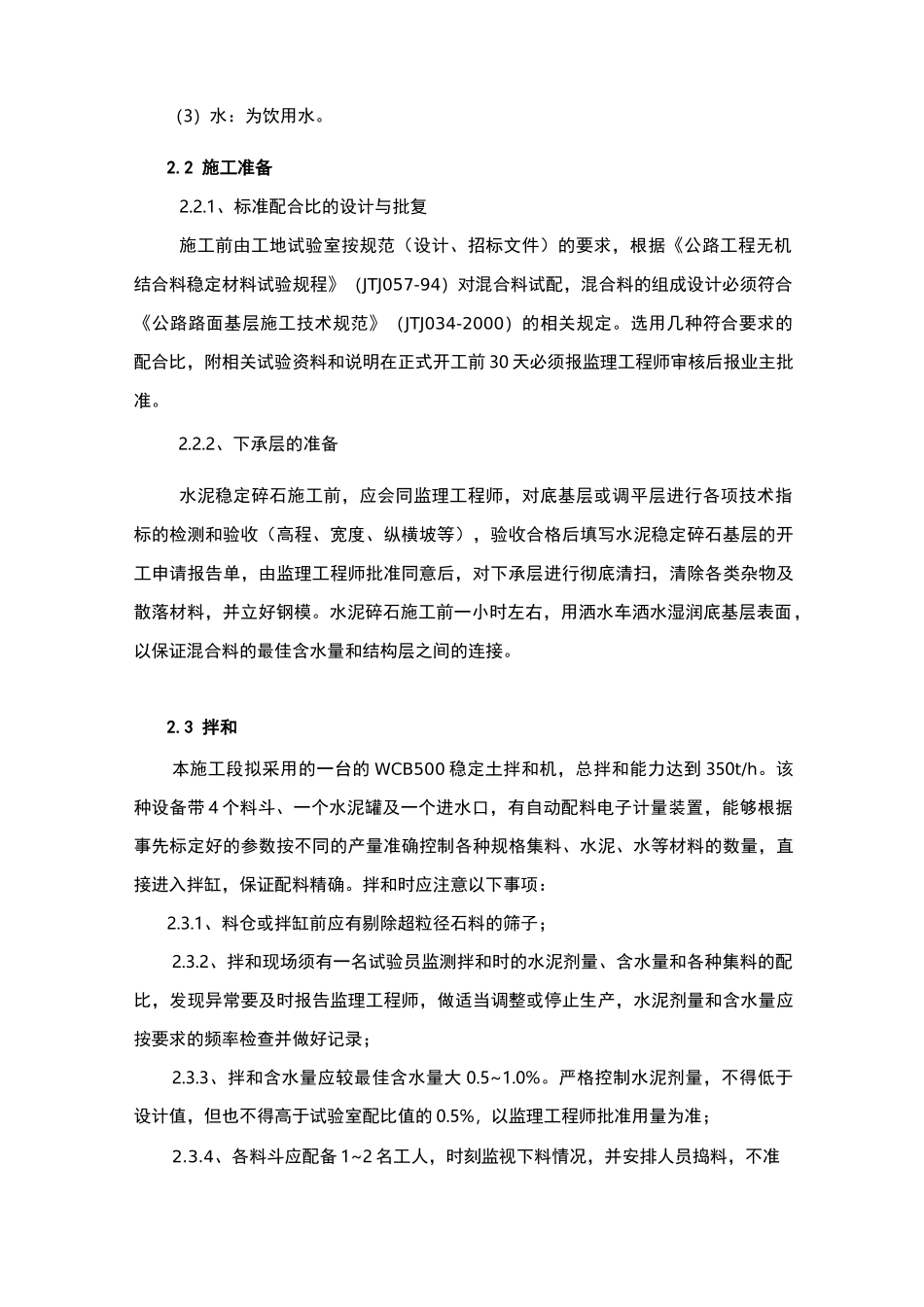

(3)水:为饮用水
2 施工准备2
1、标准配合比的设计与批复施工前由工地试验室按规范(设计、招标文件)的要求,根据《公路工程无机结合料稳定材料试验规程》(JTJ057-94)对混合料试配,混合料的组成设计必须符合《公路路面基层施工技术规范》(JTJ034-2000)的相关规定
选用几种符合要求的配
