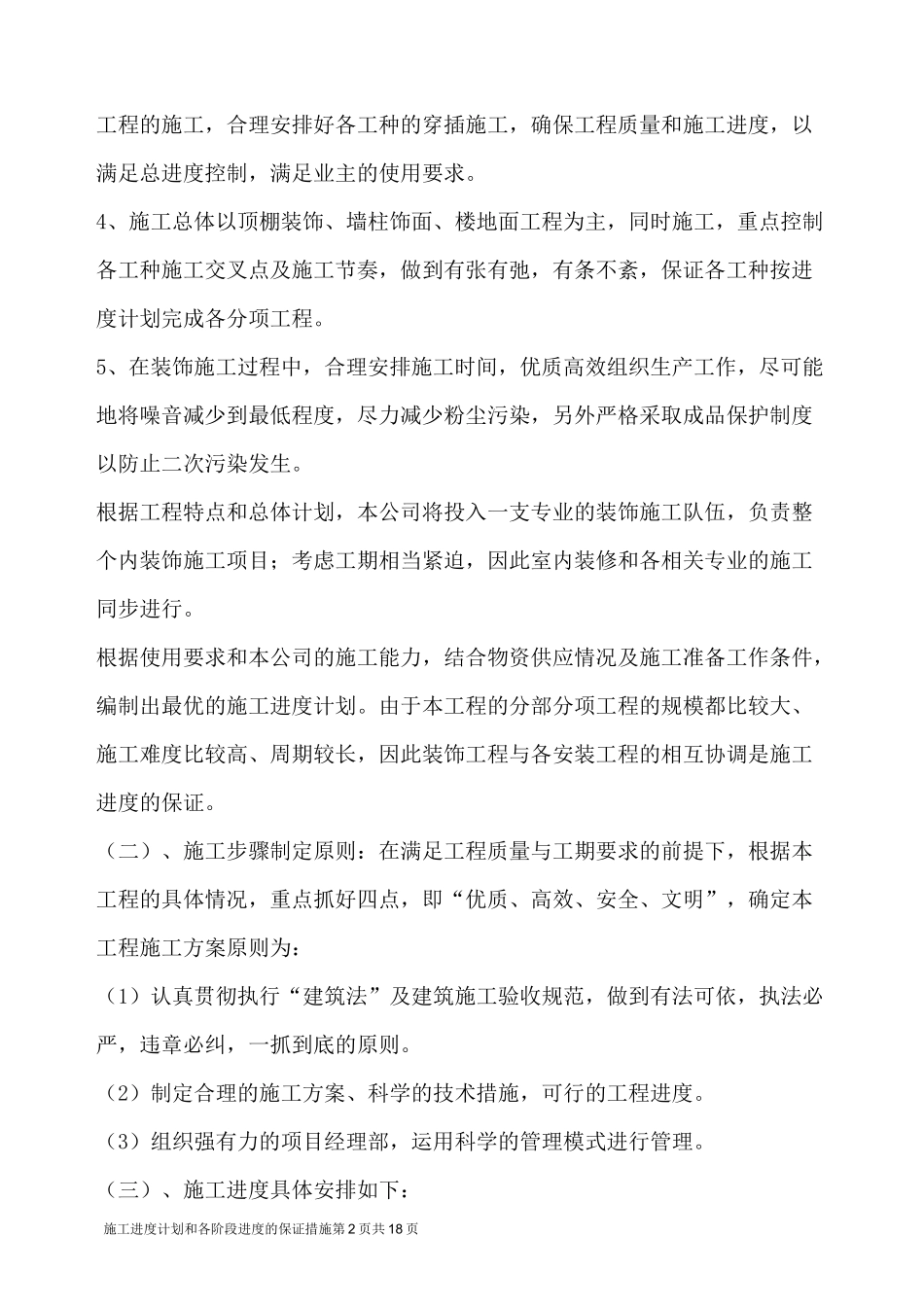

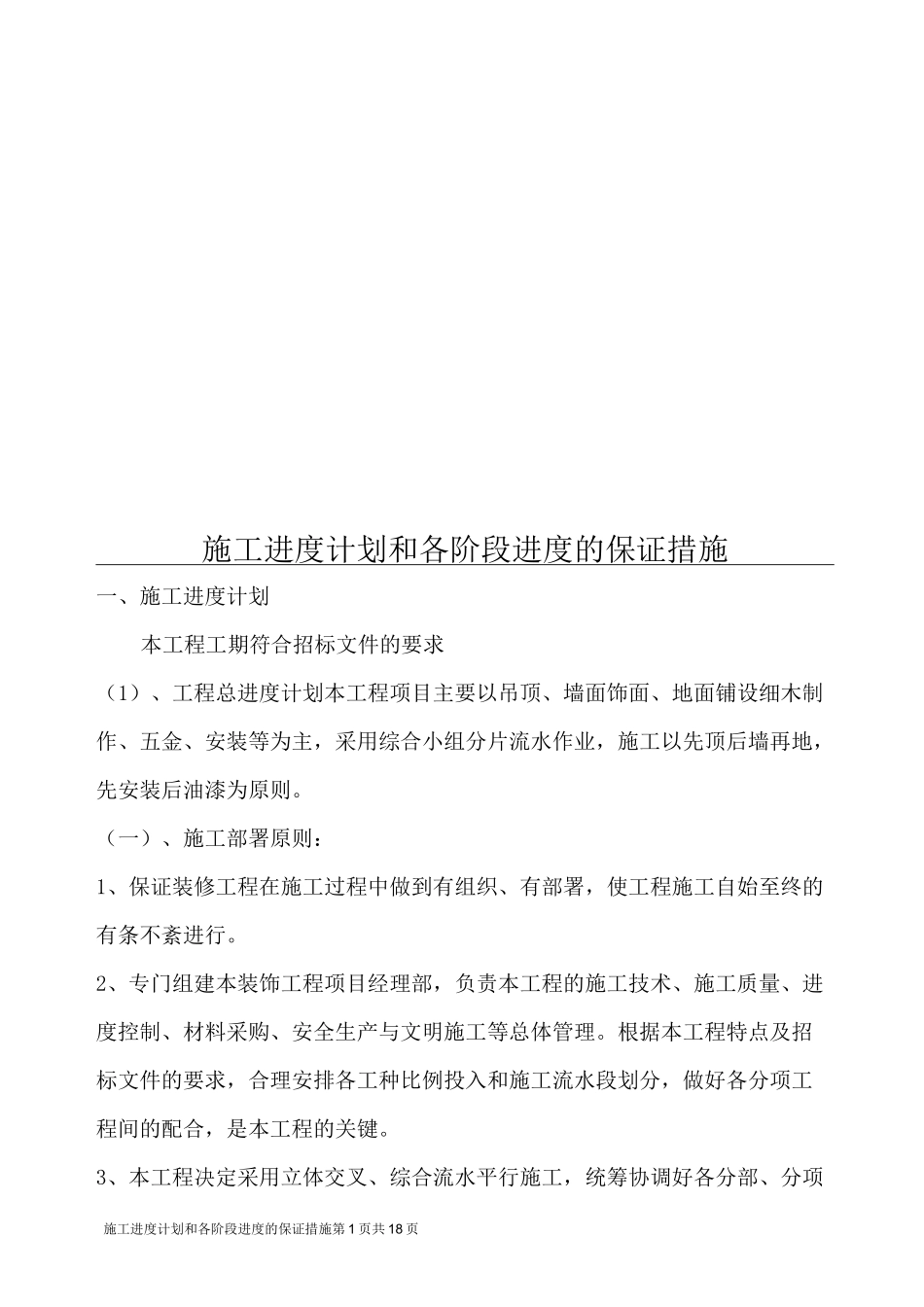

施工进度计划和各阶段进度的保证措施第 1 页共 18 页施工进度计划和各阶段进度的保证措施一、施工进度计划本工程工期符合招标文件的要求(1)、工程总进度计划本工程项目主要以吊顶、墙面饰面、地面铺设细木制作、五金、安装等为主,采用综合小组分片流水作业,施工以先顶后墙再地,先安装后油漆为原则
(一)、施工部署原则:1、保证装修工程在施工过程中做到有组织、有部署,使工程施工自始至终的有条不紊进行
2、专门组建本装饰工程项目经理部,负责本工程的施工技术、施工质量、进度控制、材料采购、安全生产与文明施工等总体管理
根据本工程特点及招标文件的要求,合理安排各工种比例投入和施工流水段划分,做好各分项工程间的配合,是本工程的关键
3、本工程决定采用立体交叉、综合流水平行施工,统筹协调好各分部、分项施工进度计划和各阶段进度的保证措施第 2 页共 18 页工程的施工,合理安排好各工种的穿插施工,确保工程质量和施工进度,以满足总进度控制,满足业主的使用要求
4、施工总体以顶棚装饰、墙柱饰面、楼地面工程为主,同时施工,重点控制各工种施工交叉点及施工节奏,做到有张有弛,有条不紊,保证各工种按进度计划完成各分项工程
5、在装饰施工过程中,合理安排施工时间,优质高效组织生产工作,尽可能地将噪音减少到最低程度,尽力减少粉尘污染,另外严格采取成品保护制度以防止二次污染发生
根据工程特点和总体计划,本公司将投入一支专业的装饰施工队伍,负责整个内装饰施工项目;考虑工期相当紧迫,因此室内装修和各相关专业的施工同步进行
根据使用要求和本公司的施工能力,结合物资供应情况及施工准备工作条件,编制出最优的施工进度计划
由于本工程的分部分项工程的规模都比较大、施工难度比较高、周期较长,因此装饰工程与各安装工程的相互协调是施工进度的保证

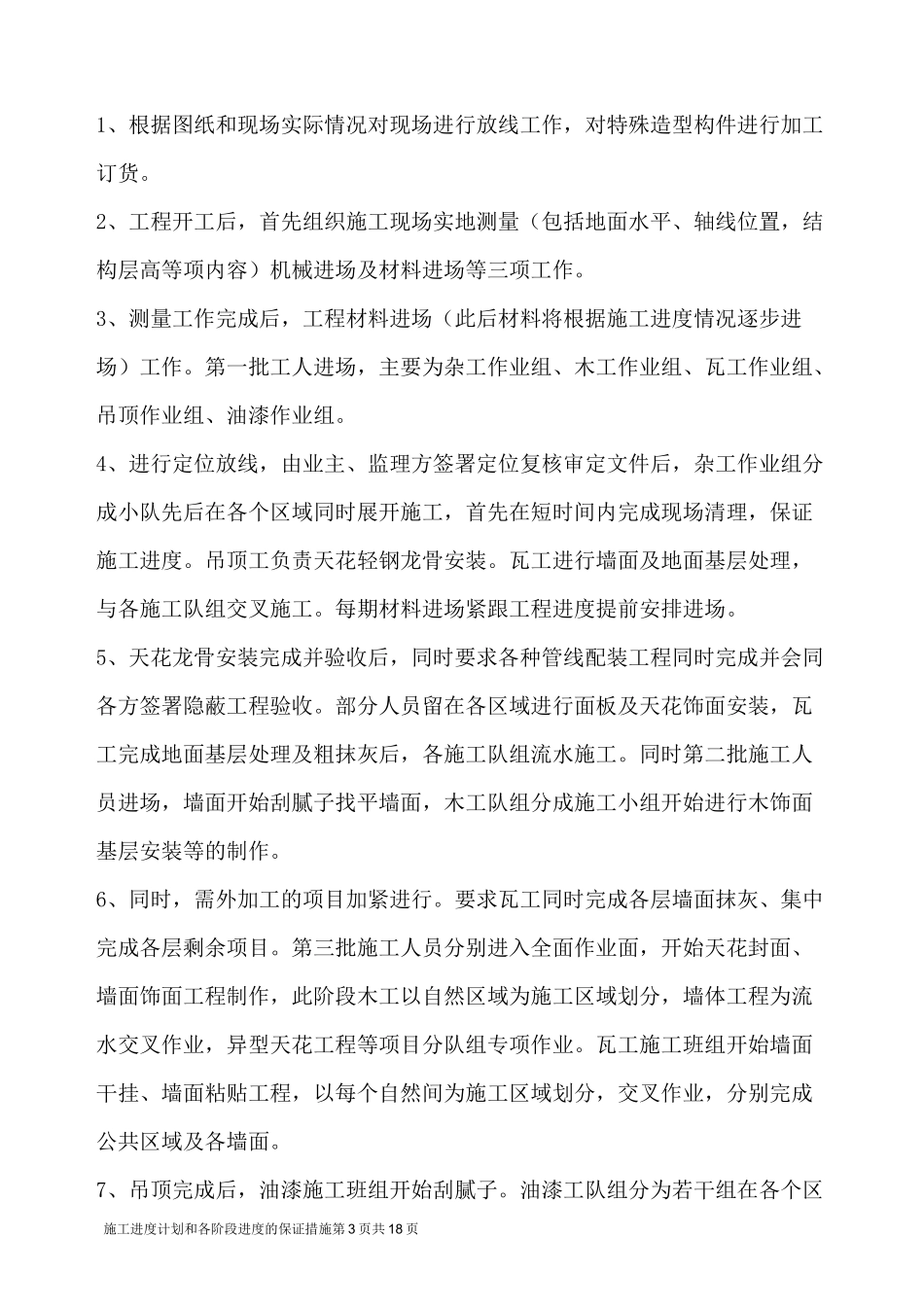

(二)、施工步骤制定原则:在满足工程质量与工期要求的前提下,根据本工程的具体情况,重点抓
