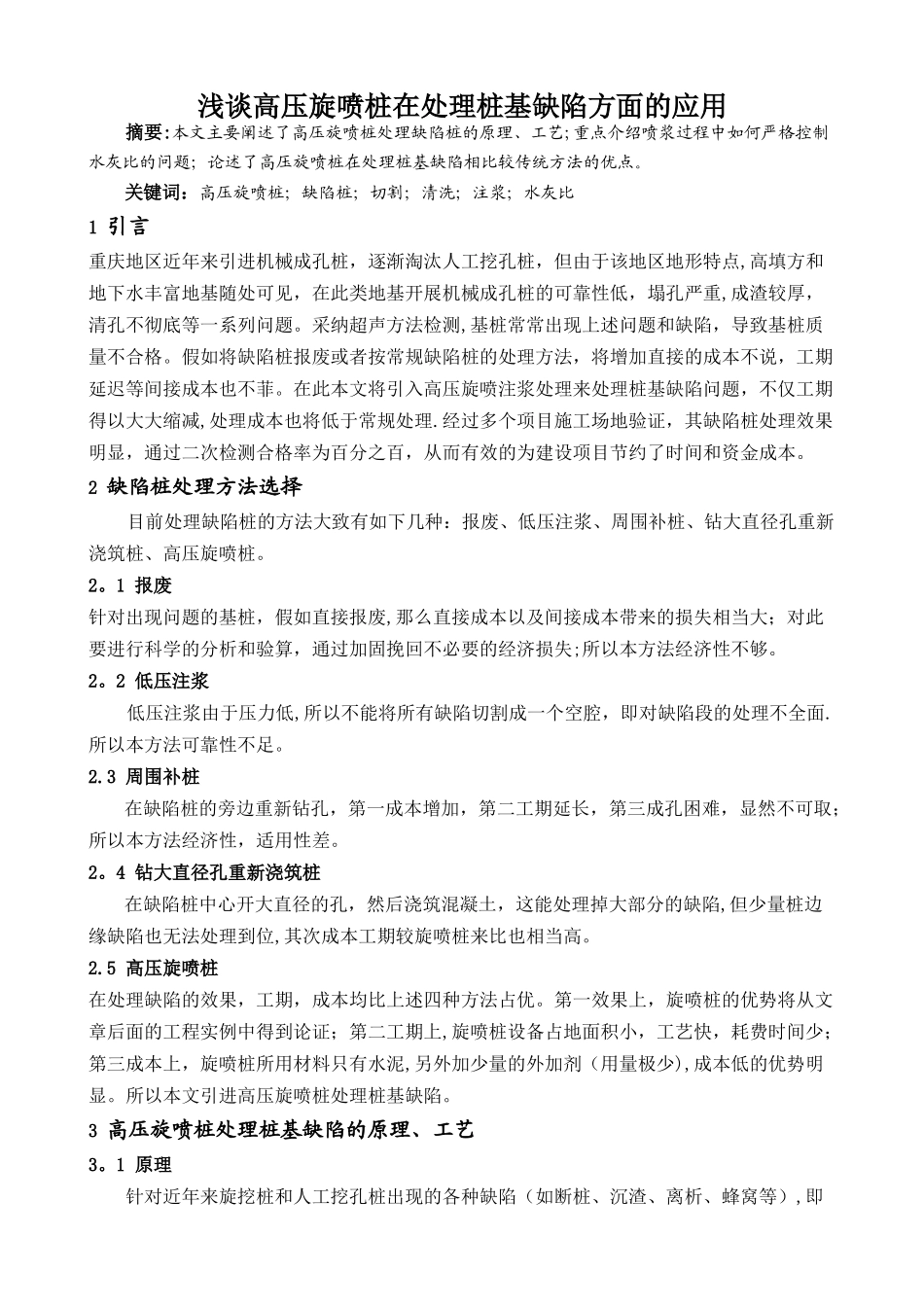

浅谈高压旋喷桩在处理桩基缺陷方面的应用摘要:本文主要阐述了高压旋喷桩处理缺陷桩的原理、工艺;重点介绍喷浆过程中如何严格控制水灰比的问题;论述了高压旋喷桩在处理桩基缺陷相比较传统方法的优点。关键词:高压旋喷桩;缺陷桩;切割;清洗;注浆;水灰比1 引言重庆地区近年来引进机械成孔桩,逐渐淘汰人工挖孔桩,但由于该地区地形特点,高填方和地下水丰富地基随处可见,在此类地基开展机械成孔桩的可靠性低,塌孔严重,成渣较厚,清孔不彻底等一系列问题。采纳超声方法检测,基桩常常出现上述问题和缺陷,导致基桩质量不合格。假如将缺陷桩报废或者按常规缺陷桩的处理方法,将增加直接的成本不说,工期延迟等间接成本也不菲。在此本文将引入高压旋喷注浆处理来处理桩基缺陷问题,不仅工期得以大大缩减,处理成本也将低于常规处理.经过多个项目施工场地验证,其缺陷桩处理效果明显,通过二次检测合格率为百分之百,从而有效的为建设项目节约了时间和资金成本。2 缺陷桩处理方法选择目前处理缺陷桩的方法大致有如下几种:报废、低压注浆、周围补桩、钻大直径孔重新浇筑桩、高压旋喷桩。2。1 报废针对出现问题的基桩,假如直接报废,那么直接成本以及间接成本带来的损失相当大;对此要进行科学的分析和验算,通过加固挽回不必要的经济损失;所以本方法经济性不够。2。2 低压注浆低压注浆由于压力低,所以不能将所有缺陷切割成一个空腔,即对缺陷段的处理不全面.所以本方法可靠性不足。2.3 周围补桩在缺陷桩的旁边重新钻孔,第一成本增加,第二工期延长,第三成孔困难,显然不可取;所以本方法经济性,适用性差。2。4 钻大直径孔重新浇筑桩在缺陷桩中心开大直径的孔,然后浇筑混凝土,这能处理掉大部分的缺陷,但少量桩边缘缺陷也无法处理到位,其次成本工期较旋喷桩来比也相当高。2.5 高压旋喷桩在处理缺陷的效果,工期,成本均比上述四种方法占优。第一效果上,旋喷桩的优势将从文章后面的工程实例中得到论证;第二工期上,旋喷桩设备占地面积小,工艺快,耗费时间少;第三成本上,旋喷桩所用材料只有水泥,另外加少量的外加剂(用量极少),成本低的优势明显。所以本文引进高压旋喷桩处理桩基缺陷。3 高压旋喷桩处理桩基缺陷的原理、工艺3。1 原理针对近年来旋挖桩和人工挖孔桩出现的各种缺陷(如断桩、沉渣、离析、蜂窝等),即按桩的分类来说属于Ⅲ类和Ⅳ类桩。这类型的桩不合格,需要进行处理加固才能判定为合格桩。用高压旋喷桩处理这类桩基缺陷...
