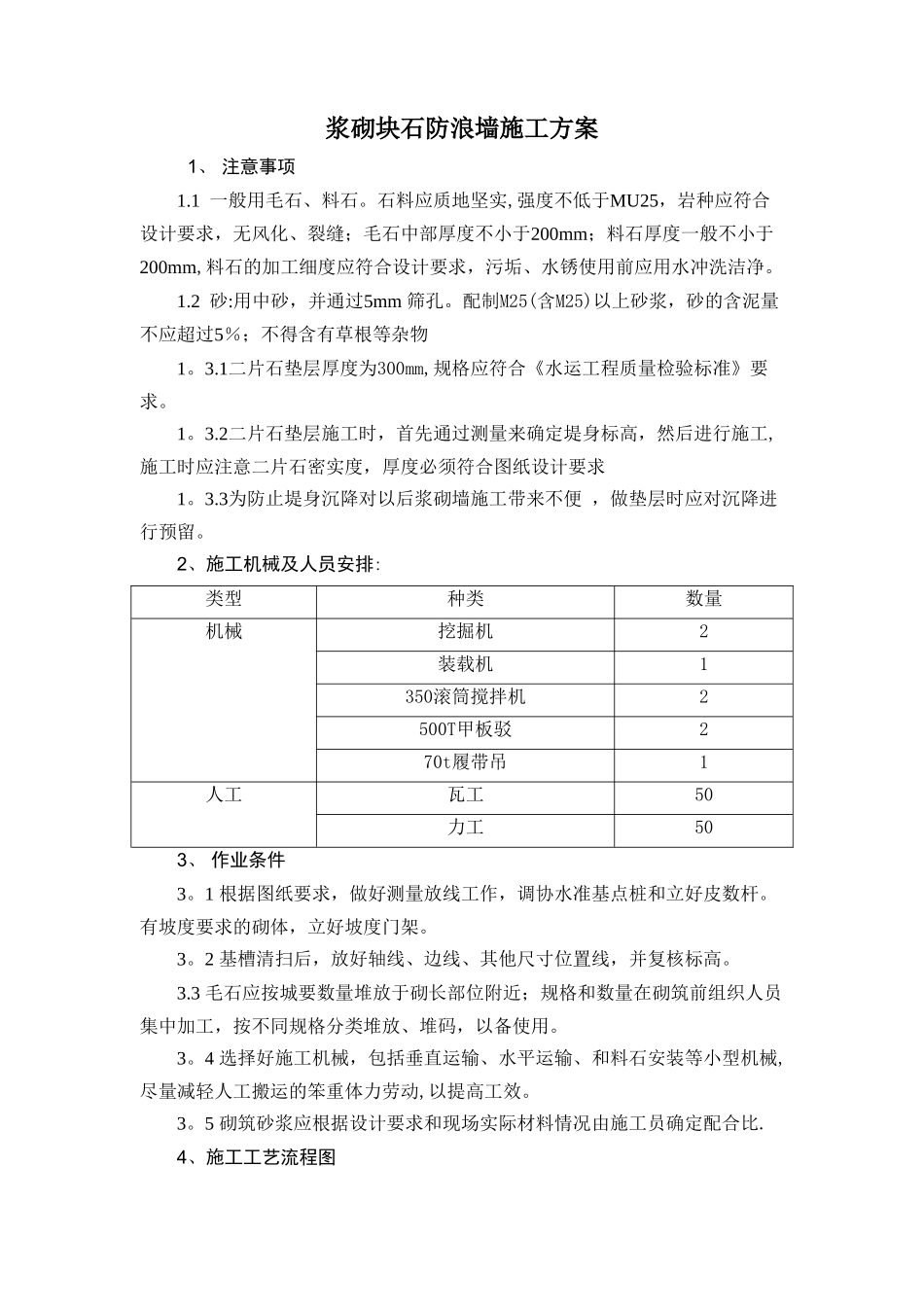

浆砌块石防浪墙施工方案 1、 注意事项1
1 一般用毛石、料石
石料应质地坚实,强度不低于MU25,岩种应符合设计要求,无风化、裂缝;毛石中部厚度不小于200mm;料石厚度一般不小于200mm,料石的加工细度应符合设计要求,污垢、水锈使用前应用水冲洗洁净
2 砂:用中砂,并通过5mm 筛孔
配制M25(含M25)以上砂浆,砂的含泥量不应超过5%;不得含有草根等杂物1
1二片石垫层厚度为300mm,规格应符合《水运工程质量检验标准》要求
2二片石垫层施工时,首先通过测量来确定堤身标高,然后进行施工,施工时应注意二片石密实度,厚度必须符合图纸设计要求1
3为防止堤身沉降对以后浆砌墙施工带来不便 ,做垫层时应对沉降进行预留
2、施工机械及人员安排:类型种类数量机械挖掘机2装载机1350滚筒搅拌机2500T甲板驳270t履带吊1人工瓦工50力工503、 作业条件3
1 根据图纸要求,做好测量放线工作,调协水准基点桩和立好皮数杆
有坡度要求的砌体,立好坡度门架
2 基槽清扫后,放好轴线、边线、其他尺寸位置线,并复核标高
3 毛石应按城要数量堆放于砌长部位附近;规格和数量在砌筑前组织人员集中加工,按不同规格分类堆放、堆码,以备使用
4 选择好施工机械,包括垂直运输、水平运输、和料石安装等小型机械,尽量减轻人工搬运的笨重体力劳动,以提高工效
5 砌筑砂浆应根据设计要求和现场实际材料情况由施工员确定配合比

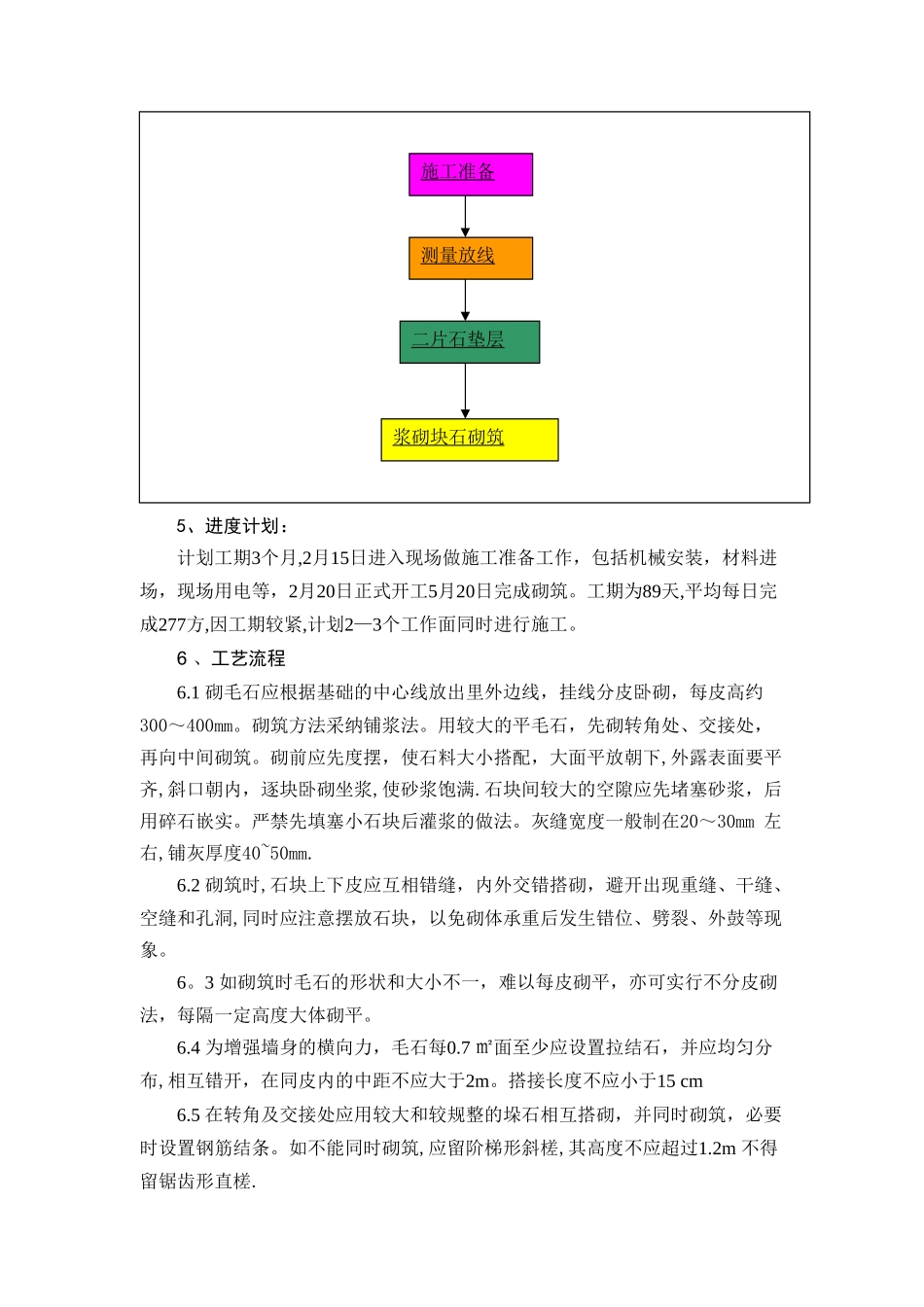

4、施工工艺流程图 5、进度计划:计划工期3个月,2月15日进入现场做施工准备工作,包括机械安装,材料进场,现场用电等,2月20日正式开工5月20日完成砌筑
工期为89天,平均每日完成277方,因工期较紧,计划2—3个工作面同时进行施工

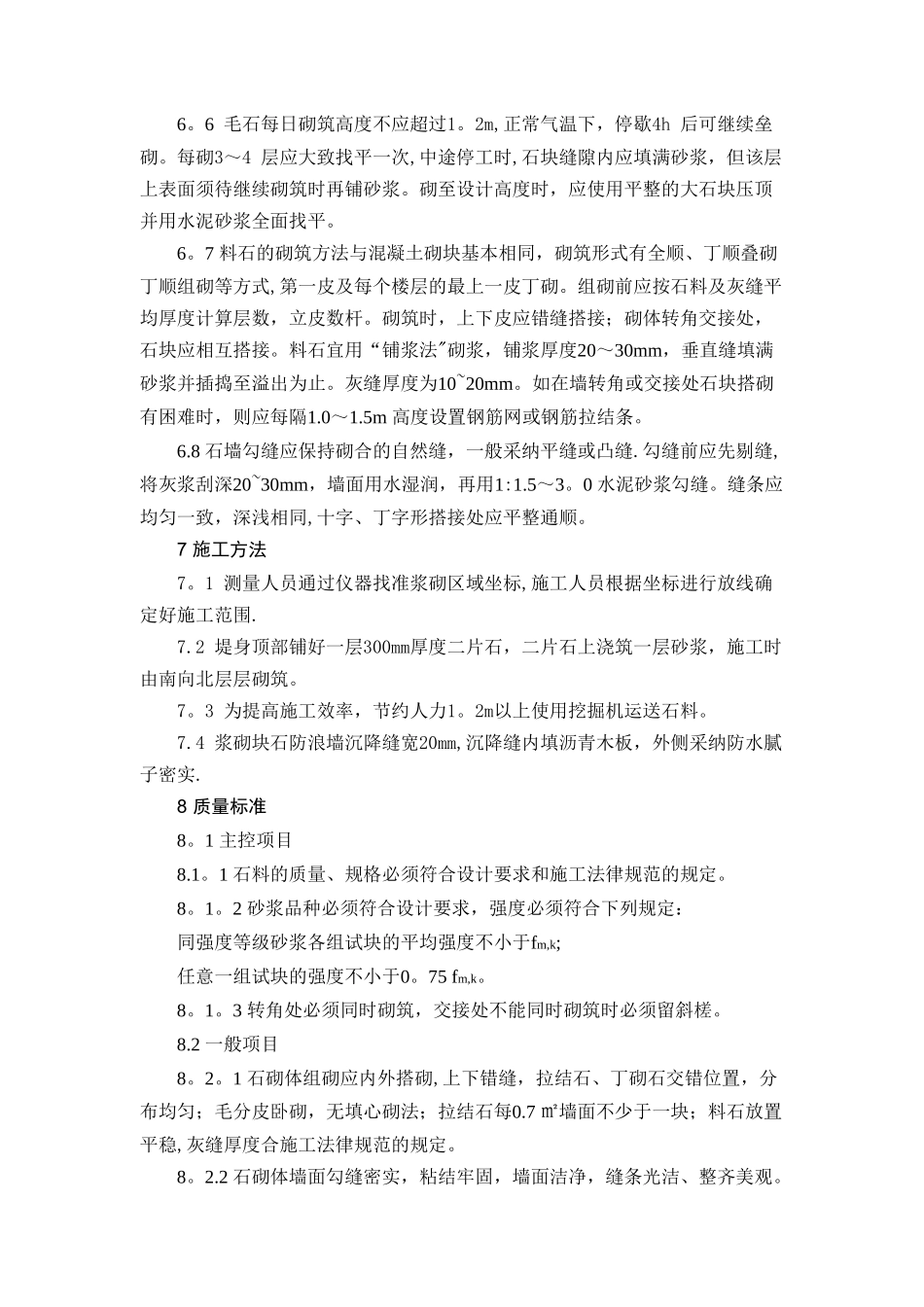

6 、工艺流程6
1 砌毛石应根据基础的中心线放出里外边线,挂线分皮卧砌,每皮高约300~400mm
砌筑方法采纳铺
