浆砌片石(脚墙)施工工艺 1、测量放样 开工前,由测量班现场放样,确定位置,放样时,施工负责人和技术员必须到场
2、基坑开挖 根据断面尺寸或标高,人工配合机械开挖,如断面尺寸小,则人工开挖,如机械开挖,则底部预留 10cm 人工清除,避开扰动底部原状土
基坑开挖应跳开开挖,不宜全段贯穿开挖
3、材料准备及砂浆拌合 提前准备好所用的片石、砂、水泥和水,机械设备为砂浆搅拌机,严禁采纳人工拌合,现场挂设配合比牌,每个砂浆搅拌机都配备台秤、簸箕和水桶,便于计量,砂浆应随拌随用
4、砂浆试件 砂浆试件制作,每班 2 组,或每 100m3 要制作 2 组,不足按 2 组取样
5、基坑检验 基坑开挖好后,对基坑进行检验,包含尺寸、基底承载力,自检合格后,报请监理工程师确认,才可进行下道工序
6、墙体砌筑规定及要求(1)为了控制好墙身内外侧的坡度,在砌筑前,首先用松木板钉好坡度架,其坡度按各段设计图纸进行控制
坡度架制作好后立于砌筑段的两端,并拉小线进行砌筑
(2)砌筑顺序以分层进行为原则

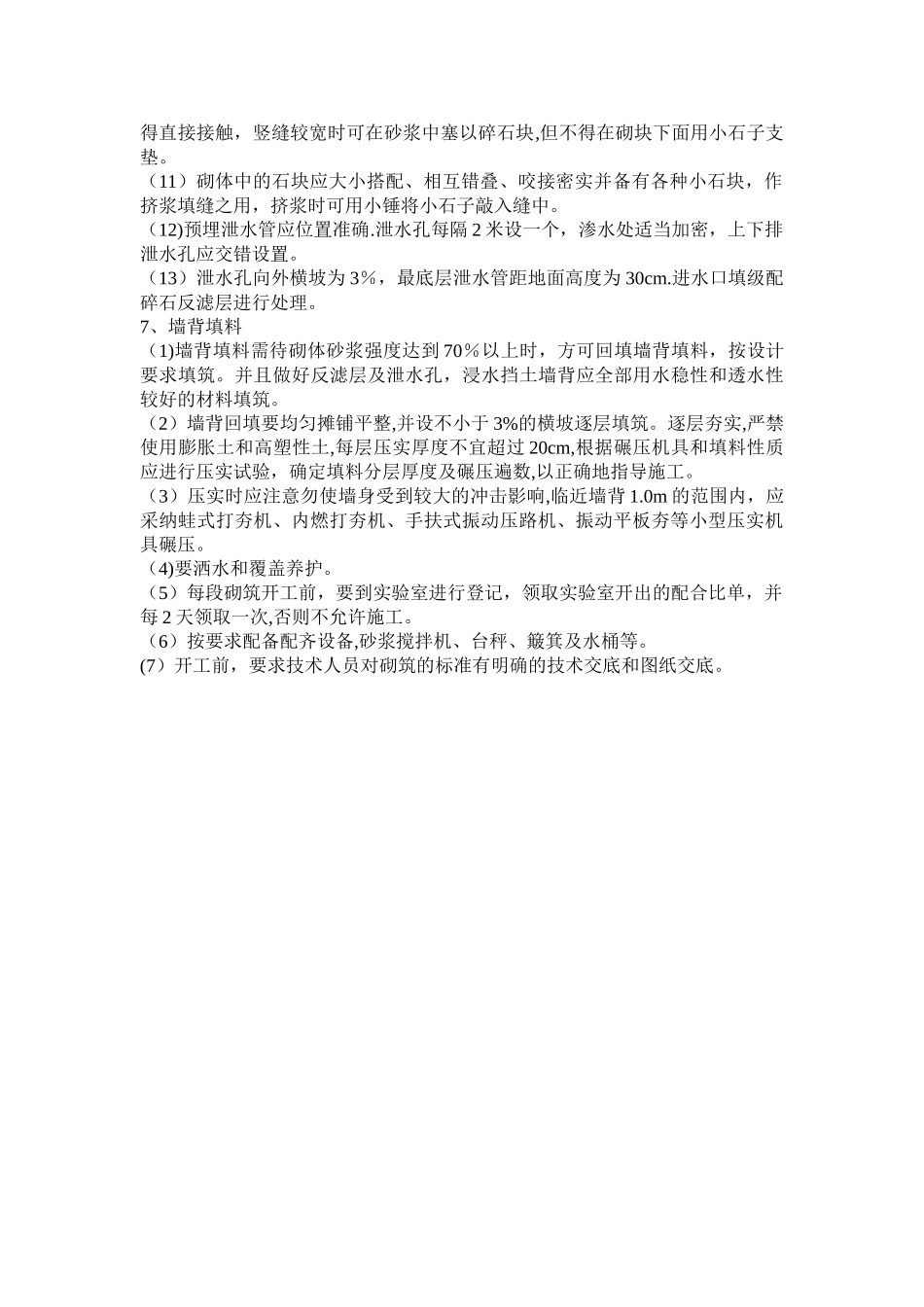

底层极为重要,它是以上各层的基石,若底层质量不符合要求,则要影响以上各层
分层砌筑时,应先角石,后边石或面石,最后才填腹石
(3)挡土墙较长,按图纸设计要求分段砌筑或按 10~15m 分一段
分段砌筑时,分段位置应设在变形缝或伸缩缝处,各段水平砌缝应一致
缝板安装应位置准确、牢固,缝板材料应符合设计规定
(4)相邻挡土墙设计高差较大时应先砌筑高墙段
挡土墙每天连续砌筑高度不宜超过 1
砌筑中墙体不得移位变形
(5)砌筑挡土墙应保证砌体宽(厚)度符合设计要求,砌筑中应常常校正挂线位置
(6)砌石底面应卧浆铺砌,立缝填浆捣实,不得有空缝和贯穿立缝
砌筑中断时,应将砌筑好的石层空隙用砂浆填满
再砌筑时石层表面应清扫洁净,洒水湿润
工作缝应留斜茬
(7)挡土墙外露面应留深 10mm~20mm 的
