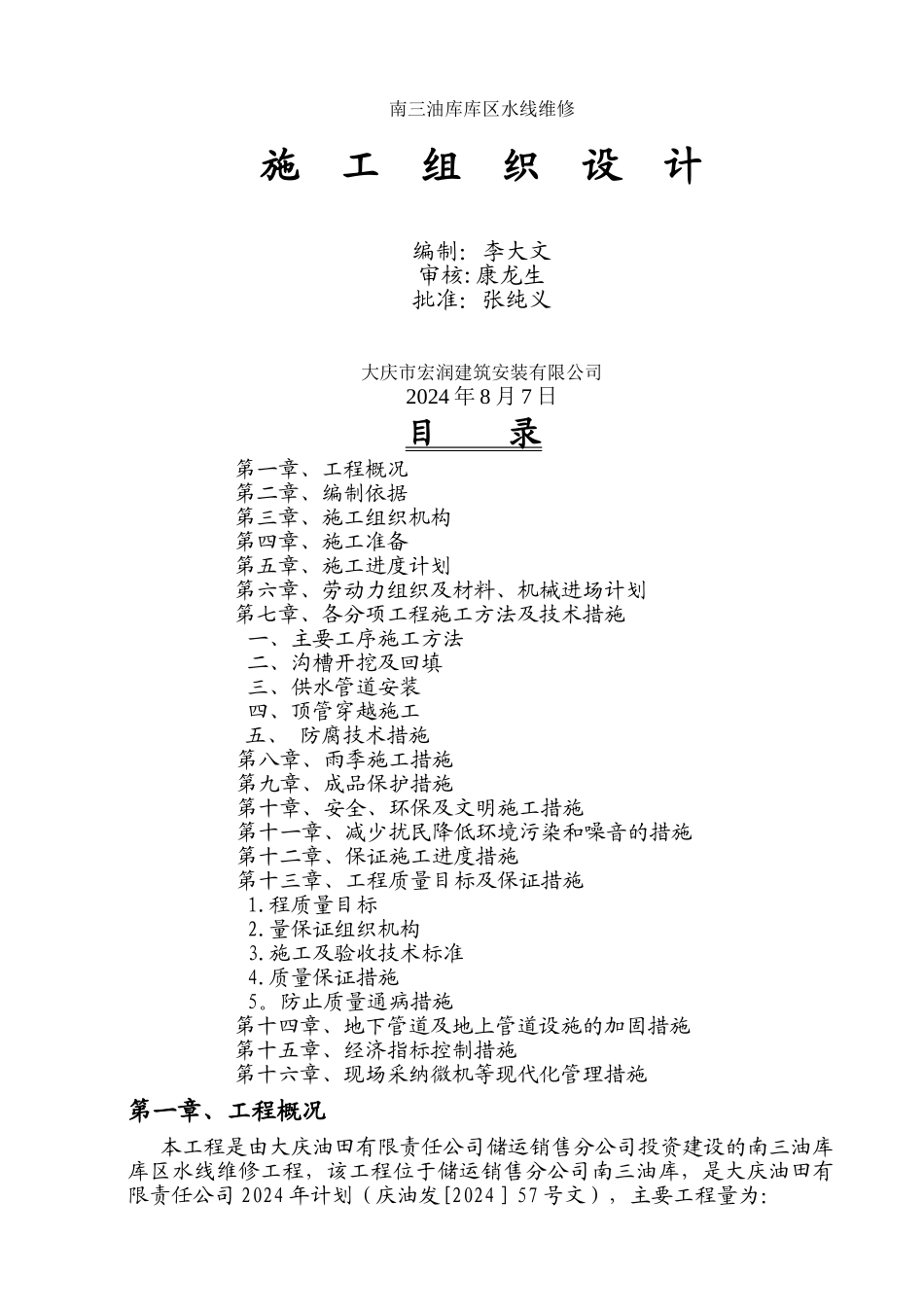

南三油库库区水线维修施 工 组 织 设 计编制:李大文审核:康龙生批准:张纯义大庆市宏润建筑安装有限公司2024 年 8 月 7 日目 录第一章、工程概况第二章、编制依据第三章、施工组织机构第四章、施工准备第五章、施工进度计划第六章、劳动力组织及材料、机械进场计划第七章、各分项工程施工方法及技术措施 一、主要工序施工方法 二、沟槽开挖及回填 三、供水管道安装 四、顶管穿越施工五、 防腐技术措施第八章、雨季施工措施第九章、成品保护措施第十章、安全、环保及文明施工措施第十一章、减少扰民降低环境污染和噪音的措施第十二章、保证施工进度措施第十三章、工程质量目标及保证措施1.程质量目标2.量保证组织机构3.施工及验收技术标准4.质量保证措施5。防止质量通病措施第十四章、地下管道及地上管道设施的加固措施第十五章、经济指标控制措施第十六章、现场采纳微机等现代化管理措施第一章、工程概况本工程是由大庆油田有限责任公司储运销售分公司投资建设的南三油库库区水线维修工程,该工程位于储运销售分公司南三油库,是大庆油田有限责任公司 2024 年计划(庆油发[2024]57 号文),主要工程量为:1、新建埋地给水管线 280 米(159*6 无缝钢管防腐)。2、新建防腐防渗阀井两座,道路穿越一处。3、 计划开工日期:2024 年 6 月 30 日,计划竣工日期:2024 年 12 月 31 日第二章、编制依据: 1、国家现行建筑安装工程施工及验收法律规范、规程、建筑工程预算定额及建筑施工手册; 2、施工图纸及图纸会审及技术交底记录; 3、公司《程序文件》及《质量手册》.第三章、施工组织机构:为确保优质、高效的完成本工程,我公司将组建工程项目经理部,选派经验丰富的项目经理,根据项目法,建立以项目经理为首的前线生产指挥系统.本工程项目管理组织机构如下:各施工班组第四章、施工准备:1、内业技术准备:组织项目经理部人员熟悉图纸、合同和有关文件,仔细作好图纸自审工作,编制施工预算,作好成本分析,为施工所需要的各项资源提供依据。进行开工前学习,培训,熟悉有关施工工艺,技术规程,法律规范。学习公司程序文件,编制项目质量计划文件,建立健全各项规章制度,编制施工技术交底和安全交底等有关技术资料,根据有关文件精神健全各项技术档案资料.2、施工现场准备:组织有关人员对施工现场进行实地勘查,了解场地情况,与甲方、设计协商落实有关事宜。落实施工现场水、电及临时设施,为进场施工做好准备...
