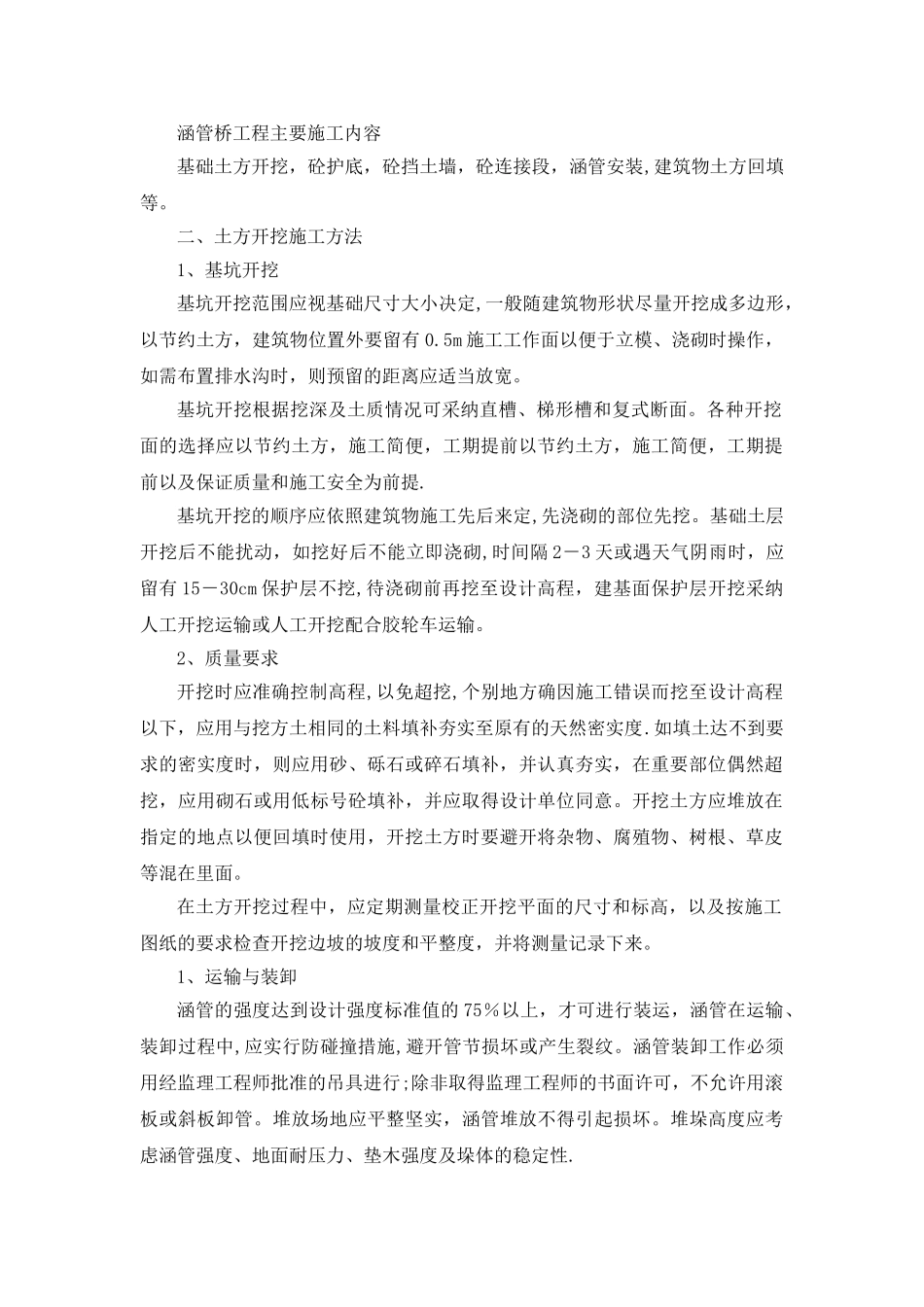

涵管桥工程主要施工内容基础土方开挖,砼护底,砼挡土墙,砼连接段,涵管安装,建筑物土方回填等
二、土方开挖施工方法1、基坑开挖基坑开挖范围应视基础尺寸大小决定,一般随建筑物形状尽量开挖成多边形,以节约土方,建筑物位置外要留有 0
5m 施工工作面以便于立模、浇砌时操作,如需布置排水沟时,则预留的距离应适当放宽
基坑开挖根据挖深及土质情况可采纳直槽、梯形槽和复式断面
各种开挖面的选择应以节约土方,施工简便,工期提前以节约土方,施工简便,工期提前以及保证质量和施工安全为前提
基坑开挖的顺序应依照建筑物施工先后来定,先浇砌的部位先挖
基础土层开挖后不能扰动,如挖好后不能立即浇砌,时间隔 2-3 天或遇天气阴雨时,应留有 15-30cm 保护层不挖,待浇砌前再挖至设计高程,建基面保护层开挖采纳人工开挖运输或人工开挖配合胶轮车运输
2、质量要求开挖时应准确控制高程,以免超挖,个别地方确因施工错误而挖至设计高程以下,应用与挖方土相同的土料填补夯实至原有的天然密实度
如填土达不到要求的密实度时,则应用砂、砾石或碎石填补,并认真夯实,在重要部位偶然超挖,应用砌石或用低标号砼填补,并应取得设计单位同意
开挖土方应堆放在指定的地点以便回填时使用,开挖土方时要避开将杂物、腐殖物、树根、草皮等混在里面
在土方开挖过程中,应定期测量校正开挖平面的尺寸和标高,以及按施工图纸的要求检查开挖边坡的坡度和平整度,并将测量记录下来
1、运输与装卸涵管的强度达到设计强度标准值的 75%以上,才可进行装运,涵管在运输、装卸过程中,应实行防碰撞措施,避开管节损坏或产生裂纹
涵管装卸工作必须用经监理工程师批准的吊具进行;除非取得监理工程师的书面许可,不允许用滚板或斜板卸管
堆放场地应平整坚实,涵管堆放不得引起损坏
堆垛高度应考虑涵管强度、地面耐压力、垫木强度及垛体的稳定性
2、施工要求(1)基础开挖① 基础开挖应符合图
