南水北调东线一期工程鲁北段工程涵闸工程施工方案二○一一年四月目 录涵闸施工方案
1第一小节 土方开挖施工
0 第二小节 水泥改性土换填施工
0 第三小节 闸室混凝土施工
2 第四小节 水泥土搅拌桩施工

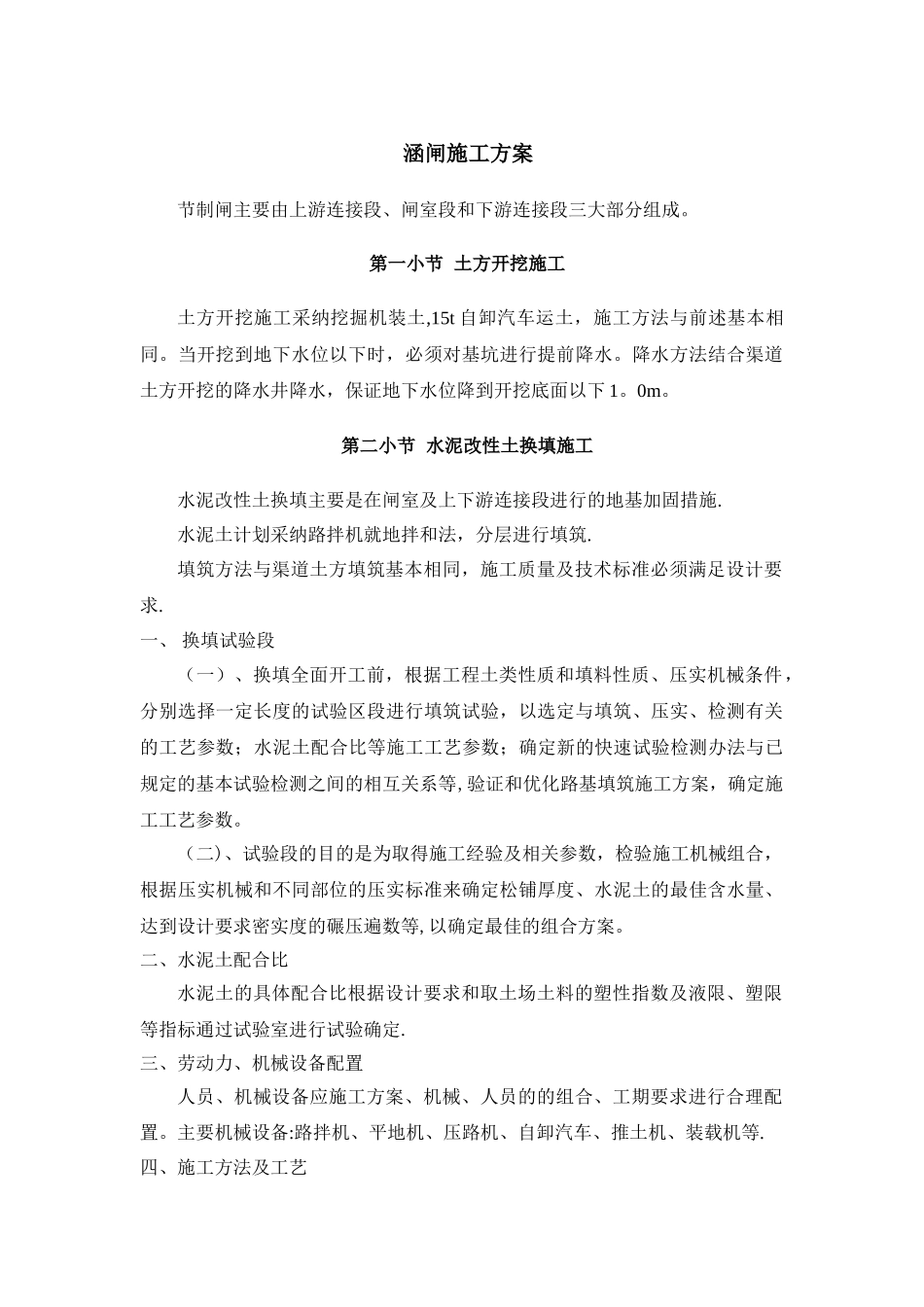

6 涵闸施工方案节制闸主要由上游连接段、闸室段和下游连接段三大部分组成
第一小节 土方开挖施工土方开挖施工采纳挖掘机装土,15t 自卸汽车运土,施工方法与前述基本相同
当开挖到地下水位以下时,必须对基坑进行提前降水
降水方法结合渠道土方开挖的降水井降水,保证地下水位降到开挖底面以下 1
第二小节 水泥改性土换填施工水泥改性土换填主要是在闸室及上下游连接段进行的地基加固措施
水泥土计划采纳路拌机就地拌和法,分层进行填筑
填筑方法与渠道土方填筑基本相同,施工质量及技术标准必须满足设计要求
一、 换填试验段(一)、换填全面开工前,根据工程土类性质和填料性质、压实机械条件,分别选择一定长度的试验区段进行填筑试验,以选定与填筑、压实、检测有关的工艺参数;水泥土配合比等施工工艺参数;确定新的快速试验检测办法与已规定的基本试验检测之间的相互关系等,验证和优化路基填筑施工方案,确定施工工艺参数
(二)、试验段的目的是为取得施工经验及相关参数,检验施工机械组合,根据压实机械和不同部位的压实标准来确定松铺厚度、水泥土的最佳含水量、达到设计要求密实度的碾压遍数等,以确定最佳的组合方案

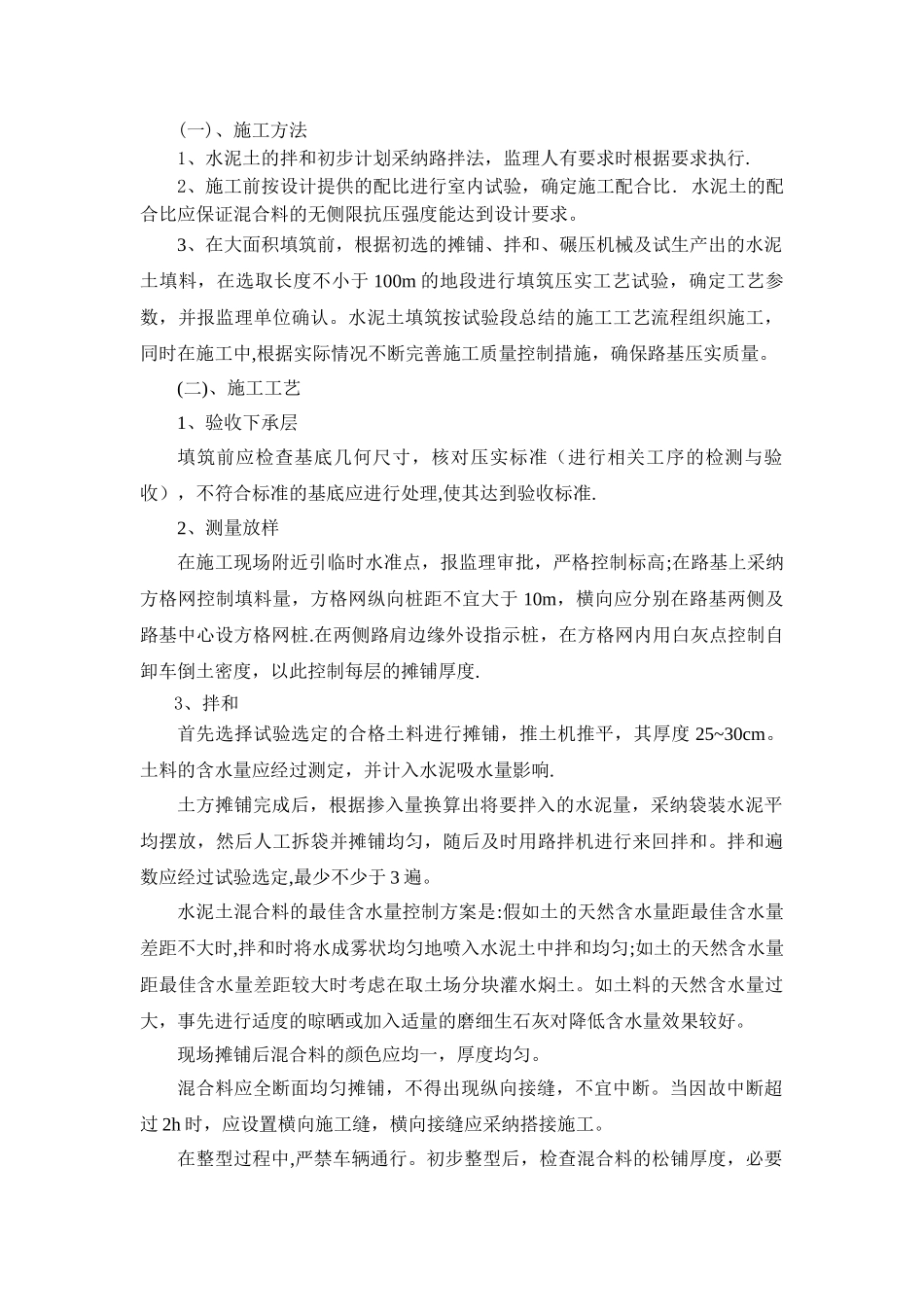

二、水泥土配合比水泥土的具体
