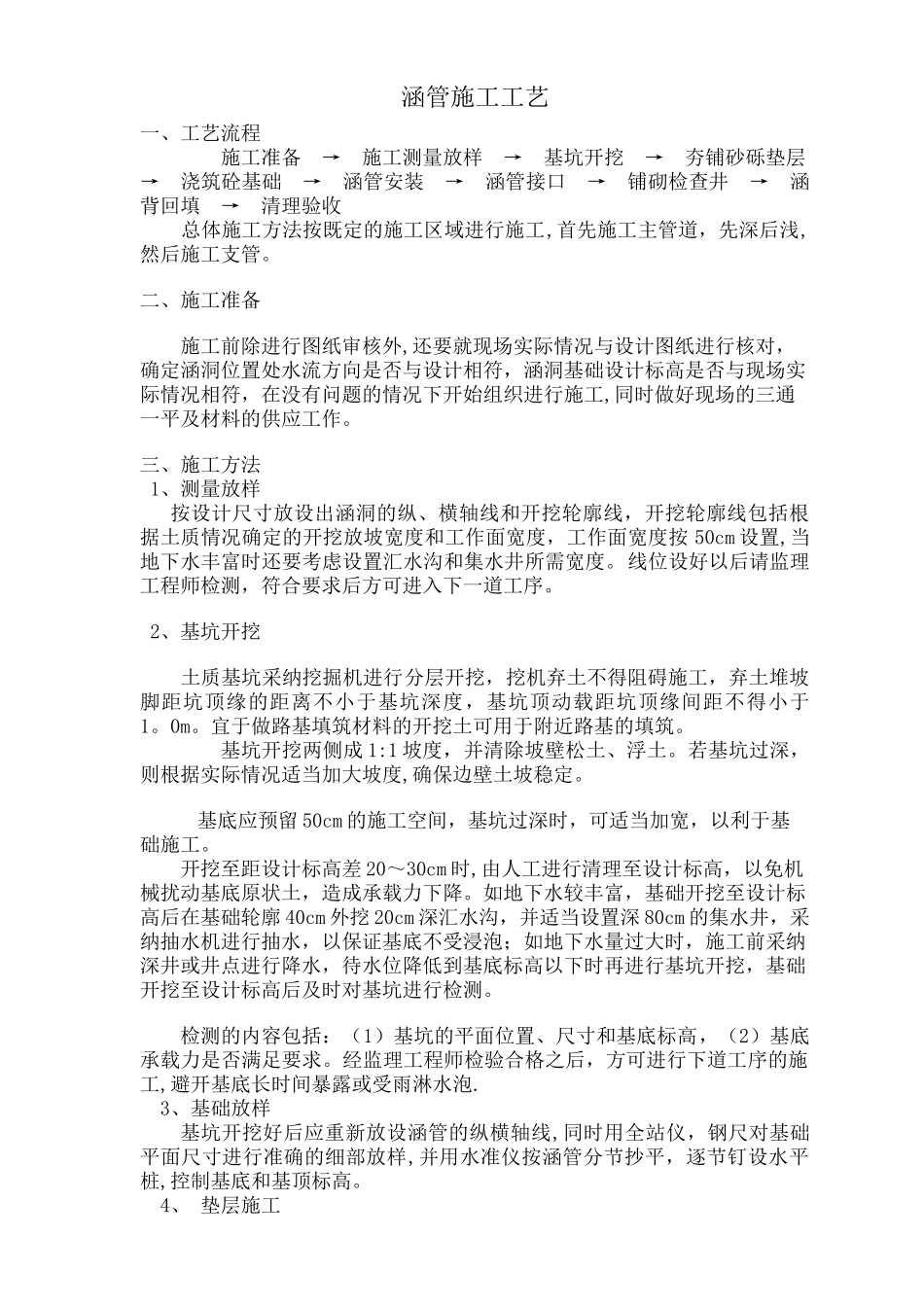

涵管施工工艺一、工艺流程 施工准备 → 施工测量放样 → 基坑开挖 → 夯铺砂砾垫层 → 浇筑砼基础 → 涵管安装 → 涵管接口 → 铺砌检查井 → 涵背回填 → 清理验收 总体施工方法按既定的施工区域进行施工,首先施工主管道,先深后浅,然后施工支管
二、施工准备施工前除进行图纸审核外,还要就现场实际情况与设计图纸进行核对,确定涵洞位置处水流方向是否与设计相符,涵洞基础设计标高是否与现场实际情况相符,在没有问题的情况下开始组织进行施工,同时做好现场的三通一平及材料的供应工作
三、施工方法1、测量放样按设计尺寸放设出涵洞的纵、横轴线和开挖轮廓线,开挖轮廓线包括根据土质情况确定的开挖放坡宽度和工作面宽度,工作面宽度按 50cm 设置,当地下水丰富时还要考虑设置汇水沟和集水井所需宽度
线位设好以后请监理工程师检测,符合要求后方可进入下一道工序

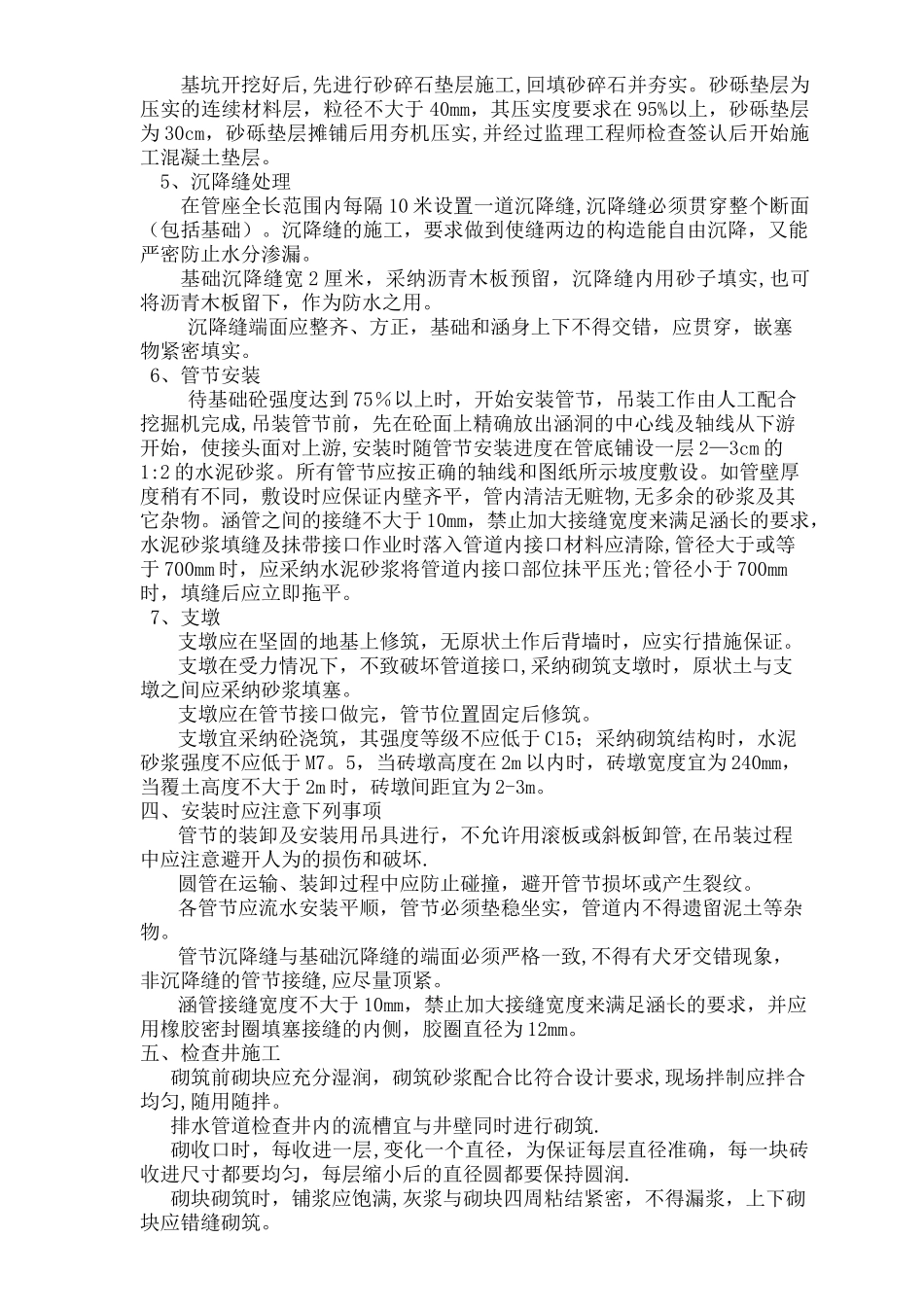

2、基坑开挖 土质基坑采纳挖掘机进行分层开挖,挖机弃土不得阻碍施工,弃土堆坡脚距坑顶缘的距离不小于基坑深度,基坑顶动载距坑顶缘间距不得小于1
宜于做路基填筑材料的开挖土可用于附近路基的填筑
基坑开挖两侧成 1:1 坡度,并清除坡壁松土、浮土
若基坑过深,则根据实际情况适当加大坡度,确保边壁土坡稳定
基底应预留 50cm 的施工空间,基坑过深时,可适当加宽,以利于基础施工
开挖至距设计标高差 20~30cm 时,由人工进行清理至设计标高,以免机械扰动基底原状土,造成承载力下降
如地下水较丰富,基础开挖至设计标高后在基础轮廓 40cm 外挖 20cm 深汇水沟,并适当设置深 80cm 的集水井,采纳抽水机进行抽水,以保证基底不受浸泡;如地下水量过大时,施工前采纳深井或井点进行降水,待水位降低到基底标高以下时再进行基坑开挖,基础开挖至设计标高后及时对基坑进行检测
检测的内容包括:(1)基坑的平面位置、尺寸和基底标高,(2)基底承载力是
