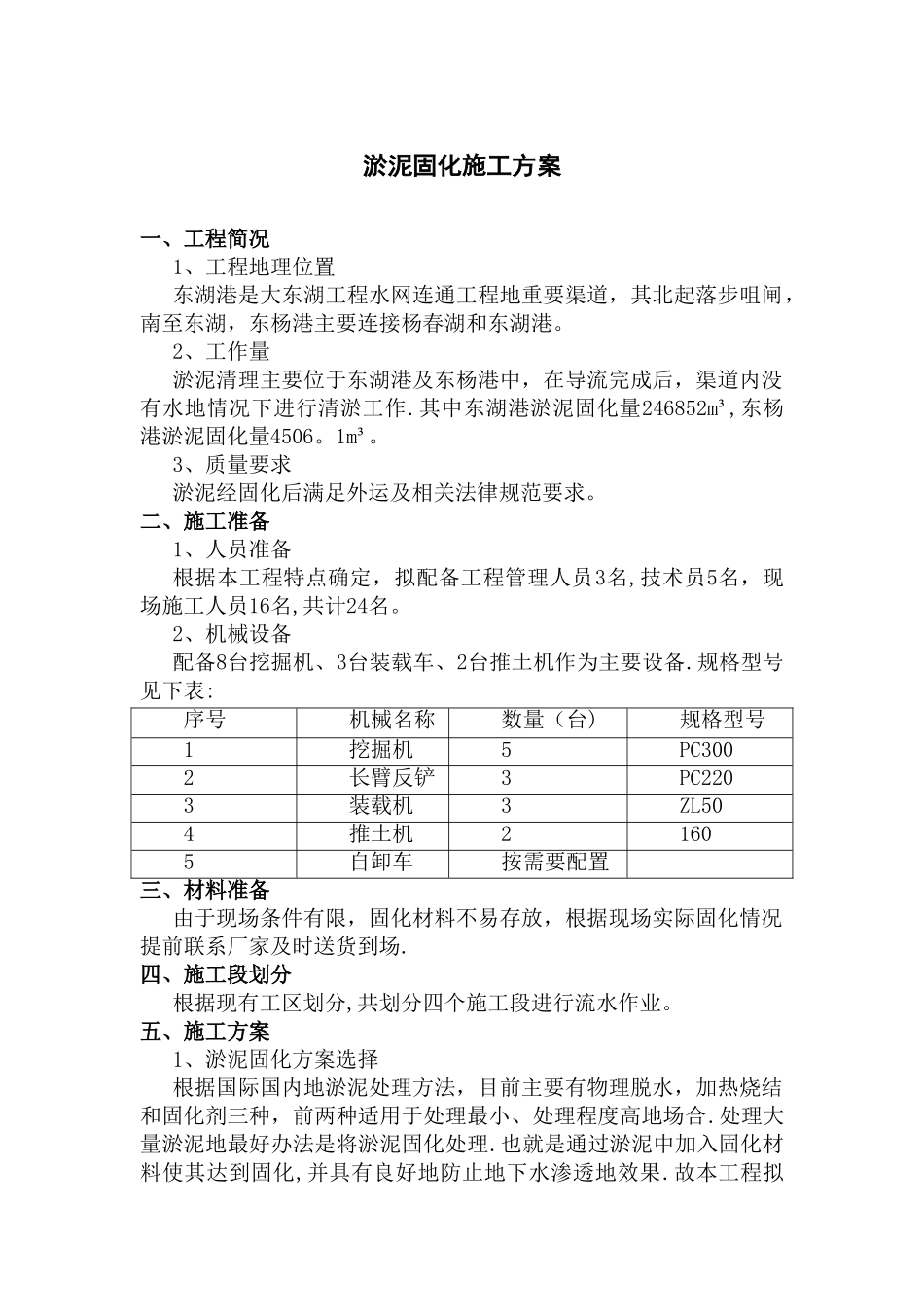

淤泥固化施工方案一、工程简况1、工程地理位置东湖港是大东湖工程水网连通工程地重要渠道,其北起落步咀闸,南至东湖,东杨港主要连接杨春湖和东湖港。2、工作量淤泥清理主要位于东湖港及东杨港中,在导流完成后,渠道内没有水地情况下进行清淤工作.其中东湖港淤泥固化量246852m³,东杨港淤泥固化量4506。1m³。3、质量要求淤泥经固化后满足外运及相关法律规范要求。二、施工准备1、人员准备根据本工程特点确定,拟配备工程管理人员3名,技术员5名,现场施工人员16名,共计24名。2、机械设备配备8台挖掘机、3台装载车、2台推土机作为主要设备.规格型号见下表:序号机械名称数量(台)规格型号1挖掘机5PC3002长臂反铲3PC2203装载机3ZL504推土机21605自卸车按需要配置三、材料准备由于现场条件有限,固化材料不易存放,根据现场实际固化情况提前联系厂家及时送货到场.四、施工段划分根据现有工区划分,共划分四个施工段进行流水作业。五、施工方案1、淤泥固化方案选择根据国际国内地淤泥处理方法,目前主要有物理脱水,加热烧结和固化剂三种,前两种适用于处理最小、处理程度高地场合.处理大量淤泥地最好办法是将淤泥固化处理.也就是通过淤泥中加入固化材料使其达到固化,并具有良好地防止地下水渗透地效果.故本工程拟采纳固化剂处理方法.2、固化剂地作用机理由于通过添加固化材料使淤泥中饱和地游离水变成结晶水或与土颗粒结合地水离子。本工程拟采纳淤泥固化剂,该类固化剂和水发生作用,产生Ca(OH)2产物,这些产物与粘土颗粒发生例子交换作用,并吸附在颗粒间形成固化物,最终使淤泥中地自由水减少,轻度增加。固化后淤泥透水系数很小,使得有害物质很难再次淋滤和溶解形成地二次污染.因此,淤泥固化处理是一种环保地新技术.3、施工工艺在现场建设一个固化材料临时储存场所原位处理方法为淤泥原位搅拌固化,即采纳挖掘机直接在现状淤泥上搅拌,并掺入固化剂,使得含水率大大降低地方案.施工时,固化剂材料通过高压输送系统输送至旋转接头,再通过高压旋喷搅拌与强制式搅拌双重作用,确保粉剂固化材料与泥质软土充分混合粘结,实现泥质软基地原地固结,固化剂要求选用环保产品.其施工程序为:施工准备→固化材料设计→设备参数设定及调试→设备就位→搅拌作业→移位→施工验收。淤泥及流砂采纳PC300及PC220长臂反铲开挖装车运到指定地点填埋,运输车辆用密闭车厢型车辆,避开污染环境.4、固化实验根据现场实际情况,选择淤泥固化实验场地位于蓝天路东湖港岸边...
