混凝土基础施工方案

混凝土基础施工方案_第1页
1/3
混凝土基础施工方案_第2页
2/3
混凝土基础施工方案_第3页
3/3

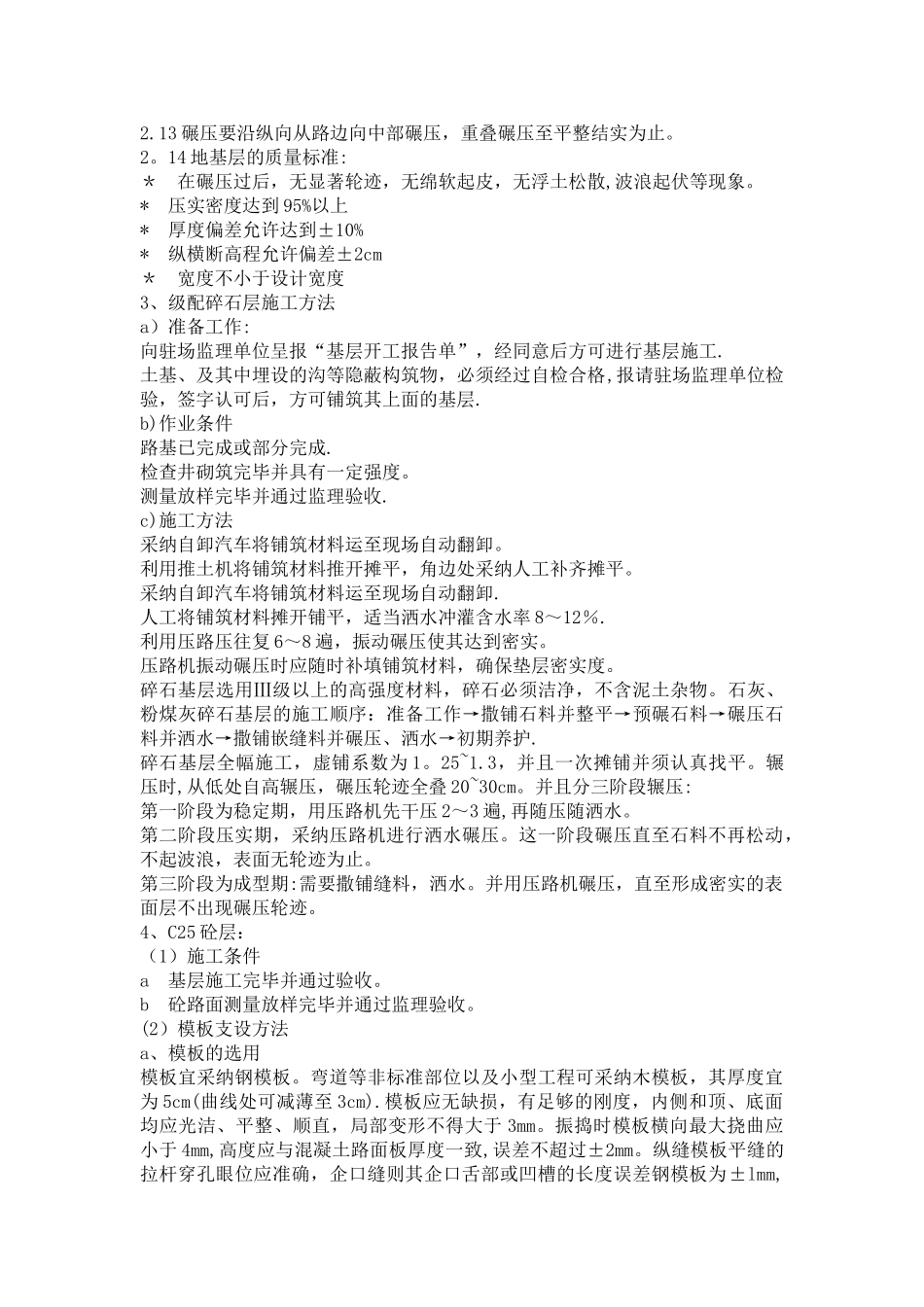

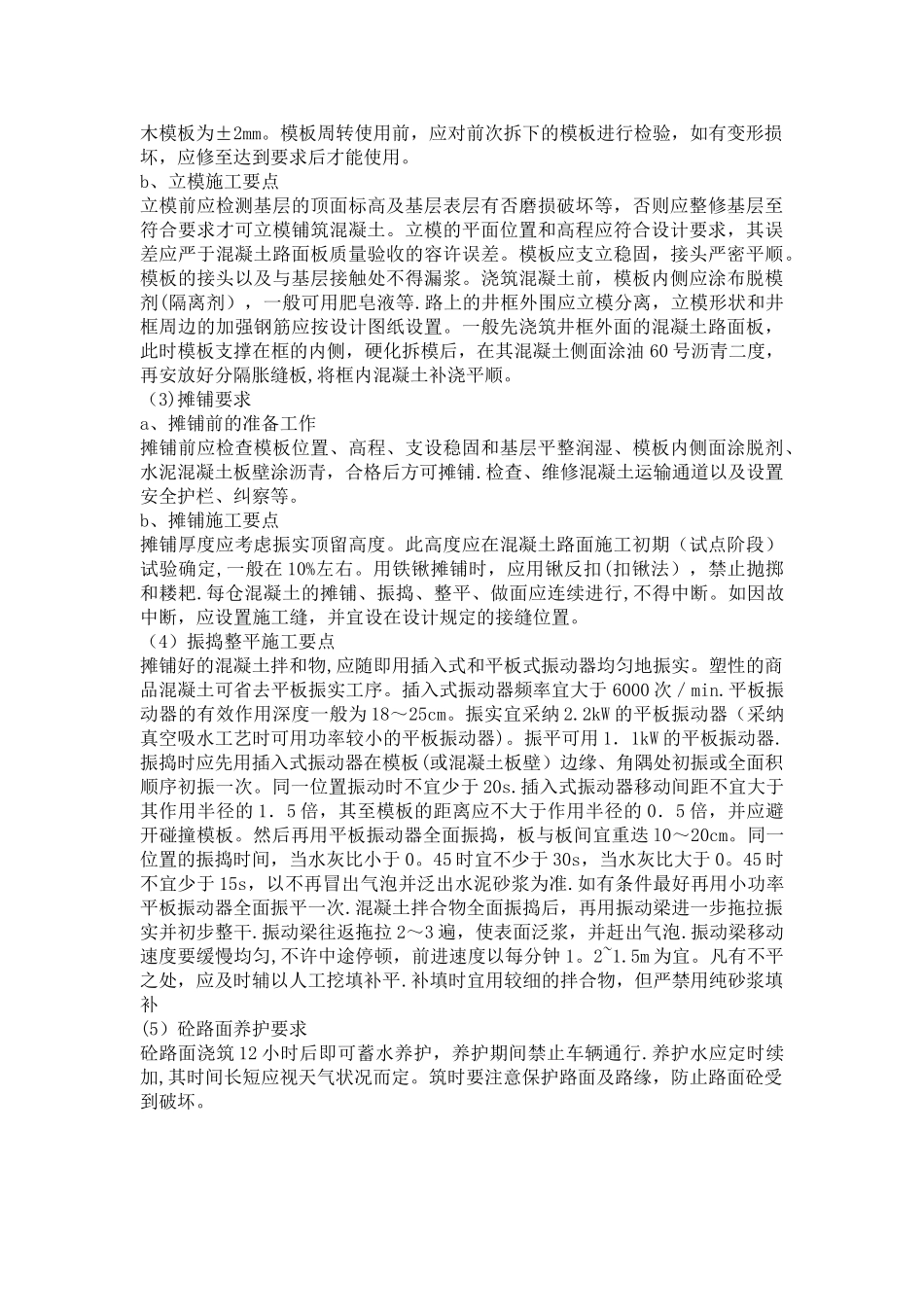

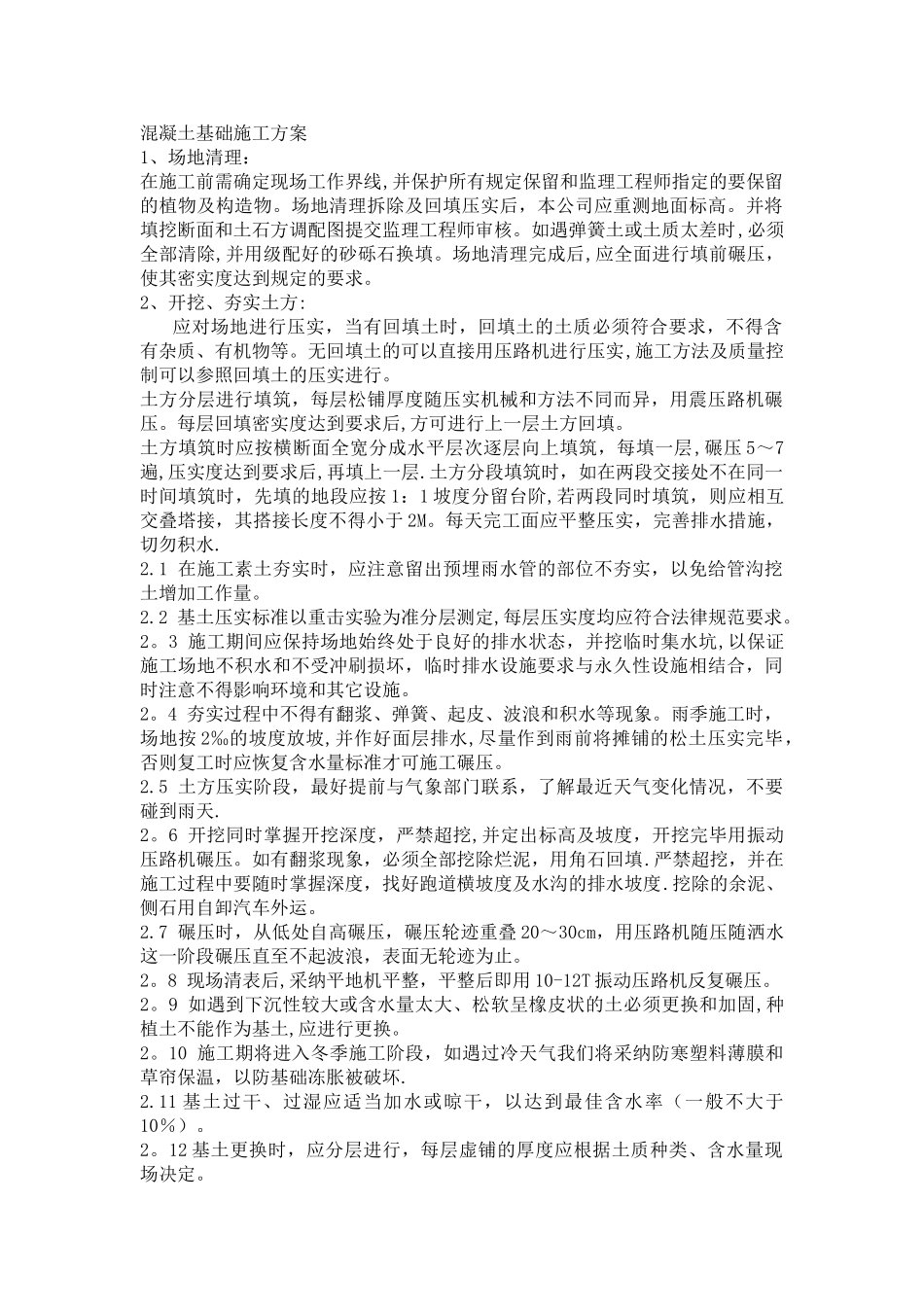

混凝土基础施工方案1、场地清理:在施工前需确定现场工作界线,并保护所有规定保留和监理工程师指定的要保留的植物及构造物。场地清理拆除及回填压实后,本公司应重测地面标高。并将填挖断面和土石方调配图提交监理工程师审核。如遇弹簧土或土质太差时,必须全部清除,并用级配好的砂砾石换填。场地清理完成后,应全面进行填前碾压,使其密实度达到规定的要求。2、开挖、夯实土方:应对场地进行压实,当有回填土时,回填土的土质必须符合要求,不得含有杂质、有机物等。无回填土的可以直接用压路机进行压实,施工方法及质量控制可以参照回填土的压实进行。土方分层进行填筑,每层松铺厚度随压实机械和方法不同而异,用震压路机碾压。每层回填密实度达到要求后,方可进行上一层土方回填。土方填筑时应按横断面全宽分成水平层次逐层向上填筑,每填一层,碾压 5~7遍,压实度达到要求后,再填上一层.土方分段填筑时,如在两段交接处不在同一时间填筑时,先填的地段应按 1:1 坡度分留台阶,若两段同时填筑,则应相互交叠塔接,其搭接长度不得小于 2M。每天完工面应平整压实,完善排水措施,切勿积水.2.1 在施工素土夯实时,应注意留出预埋雨水管的部位不夯实,以免给管沟挖土增加工作量。2.2 基土压实标准以重击实验为准分层测定,每层压实度均应符合法律规范要求。2。3 施工期间应保持场地始终处于良好的排水状态,并挖临时集水坑,以保证施工场地不积水和不受冲刷损坏,临时排水设施要求与永久性设施相结合,同时注意不得影响环境和其它设施。2。4 夯实过程中不得有翻浆、弹簧、起皮、波浪和积水等现象。雨季施工时,场地按 2‰的坡度放坡,并作好面层排水,尽量作到雨前将摊铺的松土压实完毕,否则复工时应恢复含水量标准才可施工碾压。2.5 土方压实阶段,最好提前与气象部门联系,了解最近天气变化情况,不要碰到雨天.2。6 开挖同时掌握开挖深度,严禁超挖,并定出标高及坡度,开挖完毕用振动压路机碾压。如有翻浆现象,必须全部挖除烂泥,用角石回填.严禁超挖,并在施工过程中要随时掌握深度,找好跑道横坡度及水沟的排水坡度.挖除的余泥、侧石用自卸汽车外运。2.7 碾压时,从低处自高碾压,碾压轮迹重叠 20~30cm,用压路机随压随洒水这一阶段碾压直至不起波浪,表面无轮迹为止。2。8 现场清表后,采纳平地机平整,平整后即用 10-12T 振动压路机反复碾压。2。9 如遇到下沉性较大或含水量太大、松软呈橡皮状的土必须更换和加固,种植土不能作为基...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

混凝土基础施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
