混凝土路面拉毛施工方案一、工程概况:本标段为:苍溪县经济开发区紫云大道路面改造工程 I 标段,起止桩号为 K0+000—K0+900,路线全长 0
本合同段混凝土路面拉毛 12600M2
二、工期计划安排 施工现场断交:为了保证施工顺利进行,避开干扰,对施工范围内进行断交公告,并安排专门的安全员在现场指挥
开工时间定为 2024 年 8 月 3 日,计划完工时间为 2024 年 8 月 10 日,管理人 1 名,工人 3 名,10T 水车一台,FS390 铣刨拉毛机一台
三、施工准备工作 1、施工前的准备工作待水稳养护期满后,进行混凝土拉毛路面工程施工

2、施工顺序:人员设施齐备→测量放样→基层检验和整修→路面清扫→路冲洗→机械拉毛四、基层检验与整修1.基层检验基层的宽度、路拱与标高、表面平整度、厚度和压实度等,均须检查其是否符合法律规范要求
如有不符之处,应予整修
在工程实践中,要求基层完成后,应加强养护,控制行车,使其不出现车槽
如有损坏应在浇筑混凝土板前采纳相同材料修补压实,严禁用松散粒料填补
2.测量放样测量放样是水泥混凝土路面施工的一项重要工作
首先应根据设计图纸放出中心线及边线,设置胀缝、缩缝、曲线起迄占和纵坡转折点等桩位,同时根据放好的中心线及边线,在现场核对施工图纸的混凝土分块线

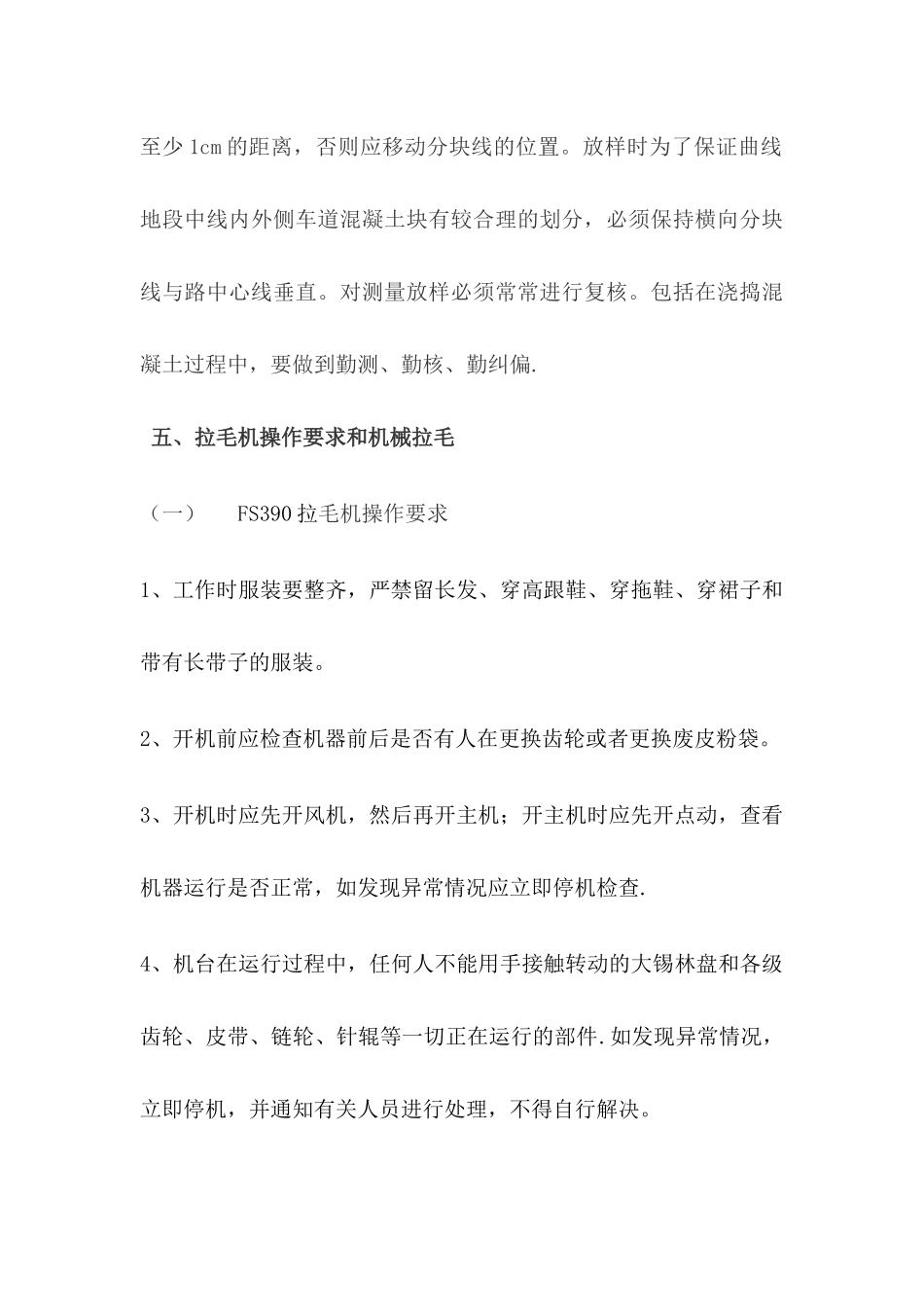

要求分块线距窨井盖及其它公用事业检查井盖的边线保持至少 1cm 的距离,否则应移动分块线的位置
放样时为了保证曲线地段中线内外侧车道混凝土块有较合理的划分,必须保持横向分块线与路中心线垂直
对测量放样必须常常进行复核
包括在浇捣混凝土过程中,要做到勤测、勤核、勤纠偏
五、拉毛机操作要求和机械拉毛(一)FS390 拉毛机操作要求1、工作时服装要整齐,严禁留长发、穿高跟鞋、穿拖鞋、穿裙子和带有长带子的服装
2、开机前应检查机器前后是否有人在更换齿轮或者更换废皮粉袋
