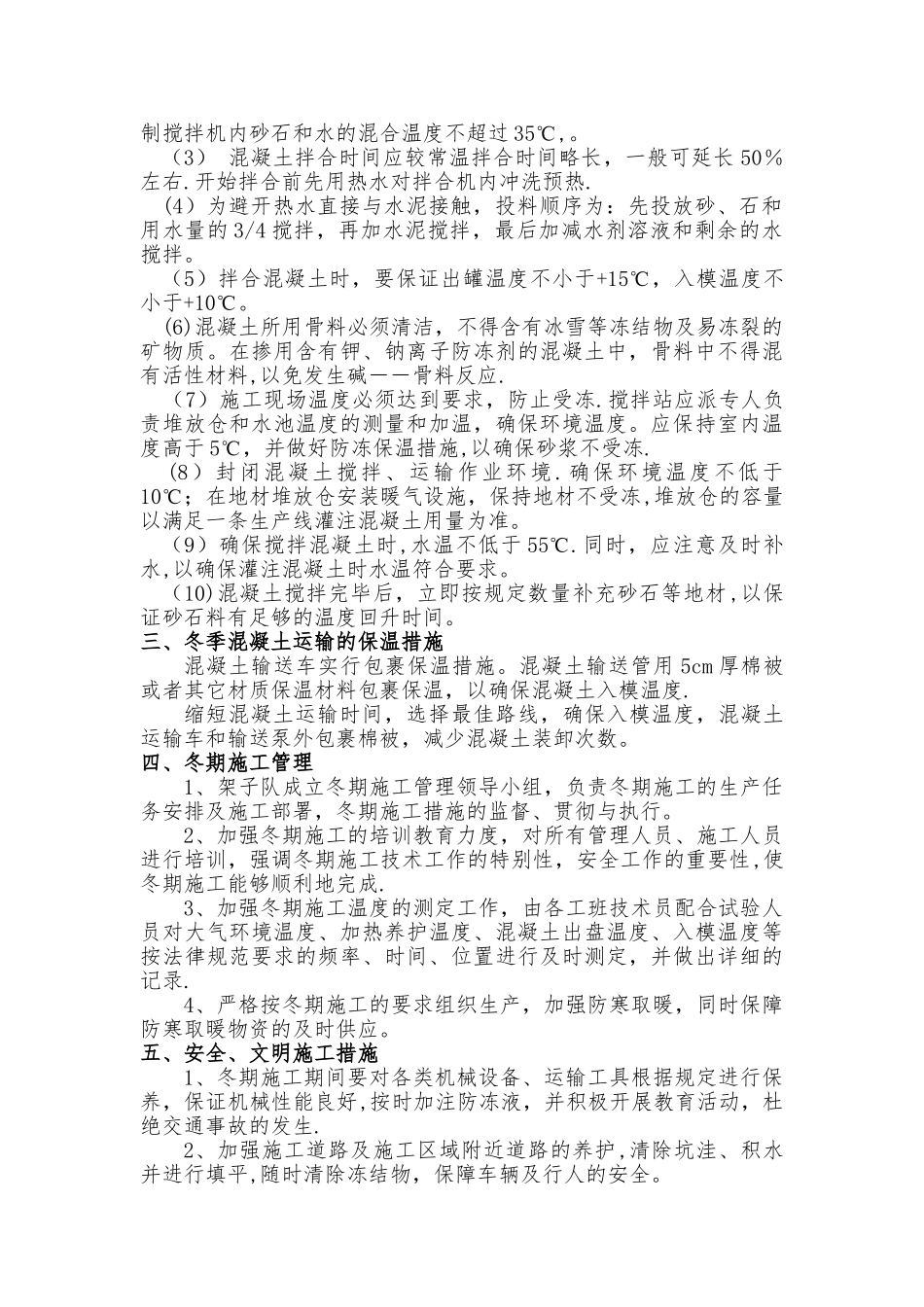

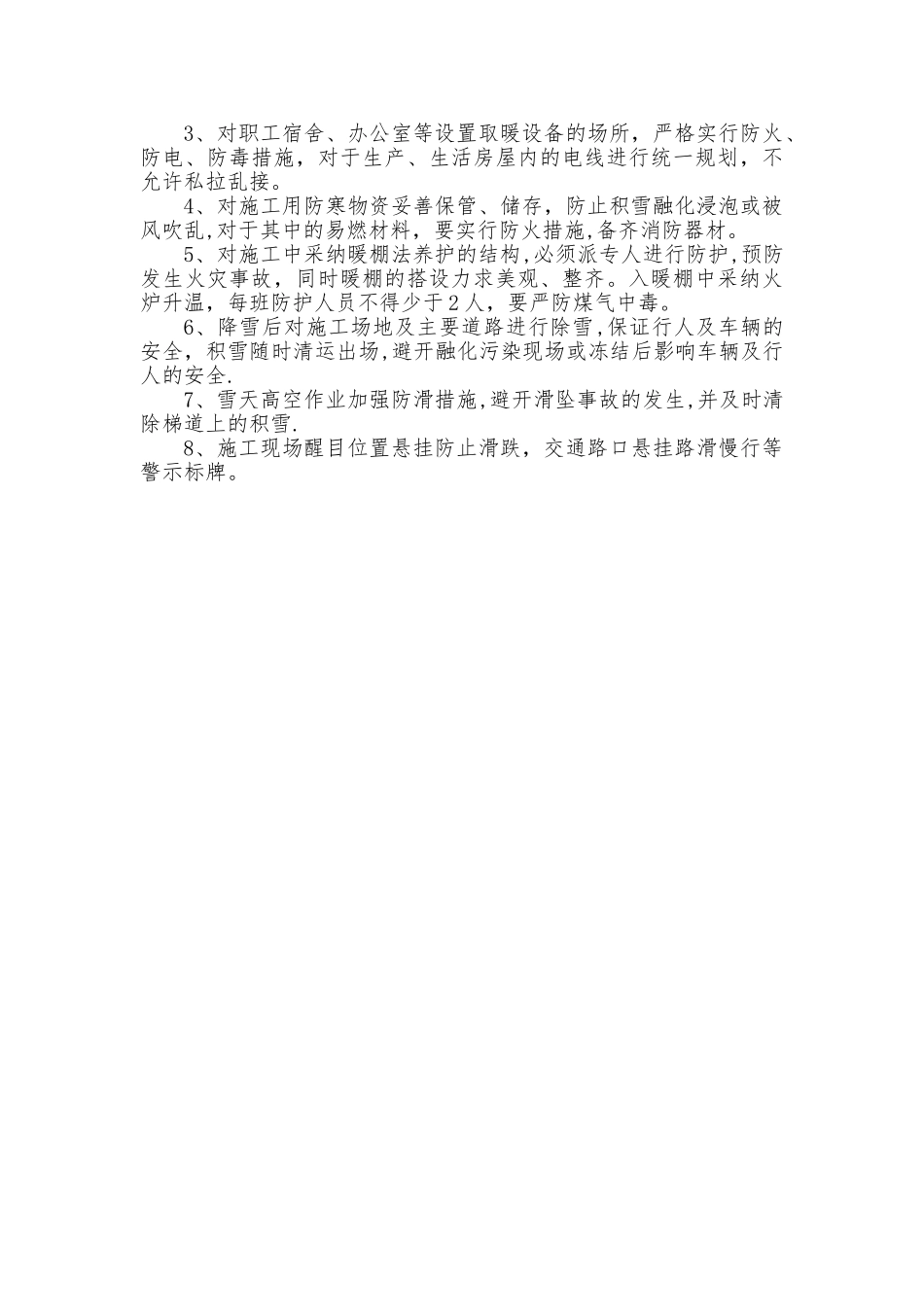

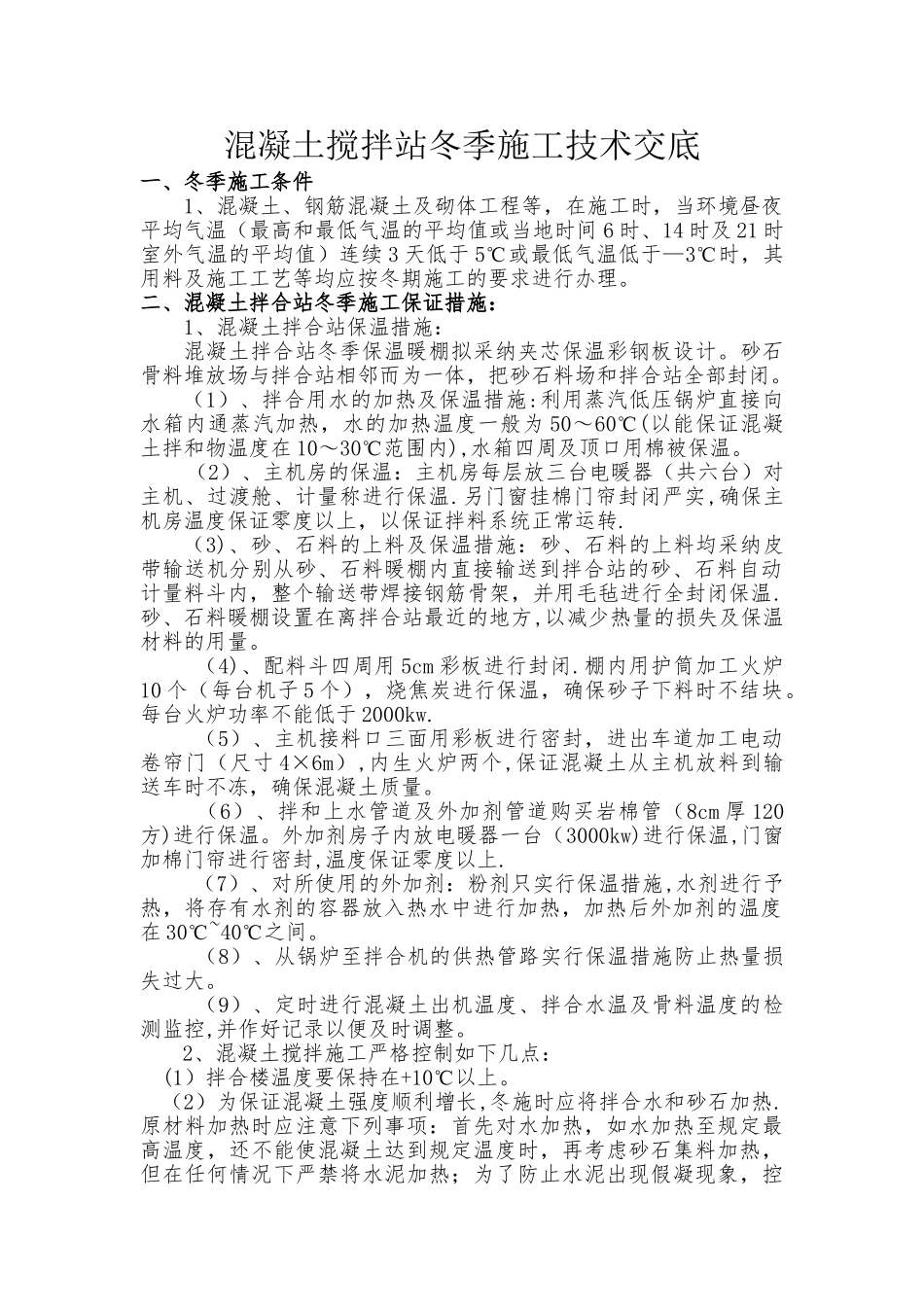

混凝土搅拌站冬季施工技术交底一、冬季施工条件1、混凝土、钢筋混凝土及砌体工程等,在施工时,当环境昼夜平均气温(最高和最低气温的平均值或当地时间 6 时、14 时及 21 时室外气温的平均值)连续 3 天低于 5℃或最低气温低于—3℃时,其用料及施工工艺等均应按冬期施工的要求进行办理。二、混凝土拌合站冬季施工保证措施:1、混凝土拌合站保温措施:混凝土拌合站冬季保温暖棚拟采纳夹芯保温彩钢板设计。砂石骨料堆放场与拌合站相邻而为一体,把砂石料场和拌合站全部封闭。(1)、拌合用水的加热及保温措施:利用蒸汽低压锅炉直接向水箱内通蒸汽加热,水的加热温度一般为 50~60℃(以能保证混凝土拌和物温度在 10~30℃范围内),水箱四周及顶口用棉被保温。(2)、主机房的保温:主机房每层放三台电暖器(共六台)对主机、过渡舱、计量称进行保温.另门窗挂棉门帘封闭严实,确保主机房温度保证零度以上,以保证拌料系统正常运转.(3)、砂、石料的上料及保温措施:砂、石料的上料均采纳皮带输送机分别从砂、石料暖棚内直接输送到拌合站的砂、石料自动计量料斗内,整个输送带焊接钢筋骨架,并用毛毡进行全封闭保温.砂、石料暖棚设置在离拌合站最近的地方,以减少热量的损失及保温材料的用量。 (4)、配料斗四周用 5cm 彩板进行封闭.棚内用护筒加工火炉10 个(每台机子 5 个),烧焦炭进行保温,确保砂子下料时不结块。每台火炉功率不能低于 2000kw. (5)、主机接料口三面用彩板进行密封,进出车道加工电动卷帘门(尺寸 4×6m),内生火炉两个,保证混凝土从主机放料到输送车时不冻,确保混凝土质量。 (6)、拌和上水管道及外加剂管道购买岩棉管(8cm 厚 120方)进行保温。外加剂房子内放电暖器一台(3000kw)进行保温,门窗加棉门帘进行密封,温度保证零度以上. (7)、对所使用的外加剂:粉剂只实行保温措施,水剂进行予热,将存有水剂的容器放入热水中进行加热,加热后外加剂的温度在 30℃~40℃之间。 (8)、从锅炉至拌合机的供热管路实行保温措施防止热量损失过大。 (9)、定时进行混凝土出机温度、拌合水温及骨料温度的检测监控,并作好记录以便及时调整。2、混凝土搅拌施工严格控制如下几点:(1)拌合楼温度要保持在+10℃以上。(2)为保证混凝土强度顺利增长,冬施时应将拌合水和砂石加热.原材料加热时应注意下列事项:首先对水加热,如水加热至规定最高温度,还不能使混凝土达到规定温度时,再考虑砂石集料加热,但在任何情...
