混凝土施工旁站记录范例

混凝土施工旁站记录范例_第1页
1/1

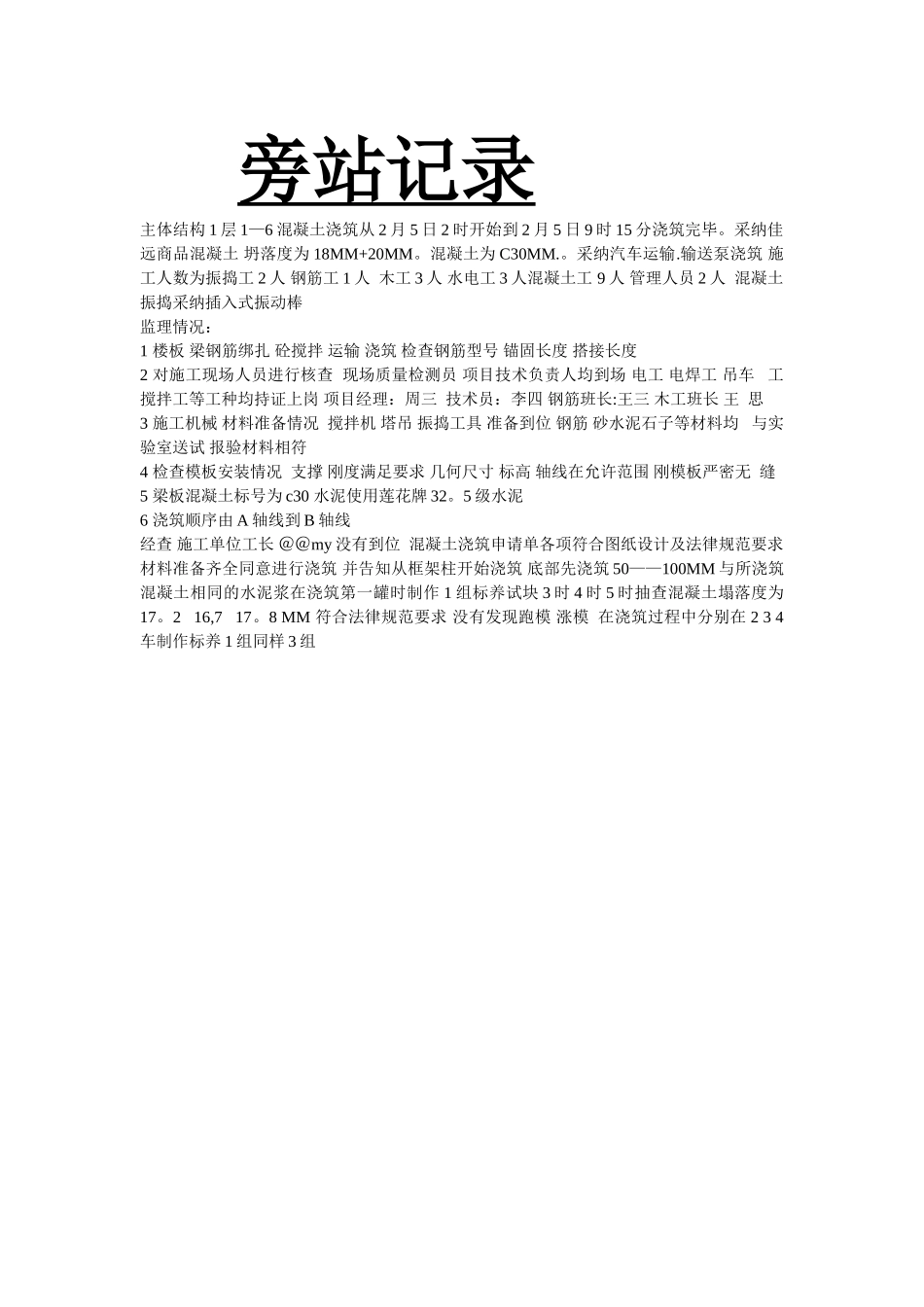

旁站记录主体结构 1 层 1—6 混凝土浇筑从 2 月 5 日 2 时开始到 2 月 5 日 9 时 15 分浇筑完毕。采纳佳远商品混凝土 坍落度为 18MM+20MM。混凝土为 C30MM.。采纳汽车运输.输送泵浇筑 施工人数为振捣工 2 人 钢筋工 1 人 木工 3 人 水电工 3 人混凝土工 9 人 管理人员 2 人 混凝土振捣采纳插入式振动棒监理情况:1 楼板 梁钢筋绑扎 砼搅拌 运输 浇筑 检查钢筋型号 锚固长度 搭接长度2 对施工现场人员进行核查 现场质量检测员 项目技术负责人均到场 电工 电焊工 吊车 工 搅拌工等工种均持证上岗 项目经理:周三 技术员:李四 钢筋班长:王三 木工班长 王 思 3 施工机械 材料准备情况 搅拌机 塔吊 振捣工具 准备到位 钢筋 砂水泥石子等材料均 与实验室送试 报验材料相符4 检查模板安装情况 支撑 刚度满足要求 几何尺寸 标高 轴线在允许范围 刚模板严密无 缝 5 梁板混凝土标号为 c30 水泥使用莲花牌 32。5 级水泥 6 浇筑顺序由 A 轴线到 B 轴线经查 施工单位工长 @@my 没有到位 混凝土浇筑申请单各项符合图纸设计及法律规范要求 材料准备齐全同意进行浇筑 并告知从框架柱开始浇筑 底部先浇筑 50——100MM 与所浇筑混凝土相同的水泥浆在浇筑第一罐时制作 1 组标养试块 3 时 4 时 5 时抽查混凝土塌落度为17。2 16,7 17。8 MM 符合法律规范要求 没有发现跑模 涨模 在浇筑过程中分别在 2 3 4车制作标养 1 组同样 3 组
