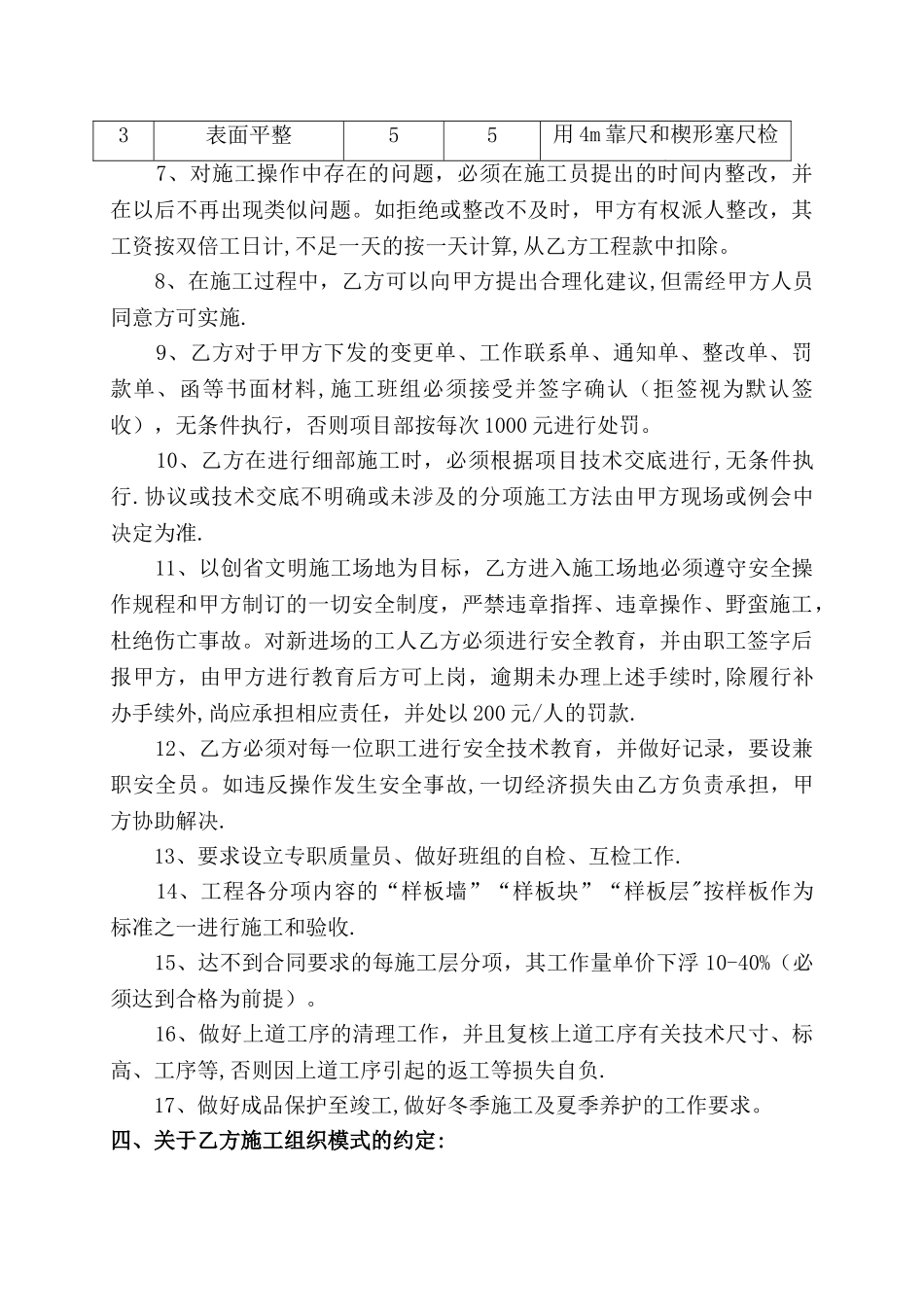

内部经营目标责任书甲 方: 乙 方(经营负责人): 身份证号: 根据《中华人民共和国合同法》、《中华人民共和国建筑法》,本着平等自愿的原则,甲方承建的 工程的 砼 分项工程由乙方负责施工,为了明确双方的权利、责任和义务,甲、乙双方经过友好协商,制定如下协议:一、承包方式:包清工(包括振动机、振动棒及混凝土施工其他工具).二、承包范围:1、按合同确定的图纸及变更范围内所有混凝土浇捣(包括:现场临建施工、所有道路硬化、场地硬化、土方平整、沙石垫层铺设、砼垫层、防水保护、构架、女儿墙、阳台栏板、外墙楼层腰线及构造柱、泵管预留洞、布料机支撑腿预留洞及挑架工字钢及卸料平台预留洞、放线洞的封堵、设备基础等所有相关的混凝土工程)及浇筑混凝土所需道路铺设、维护搭拆。浇筑顶板混凝土时在楼层铺设道路,中间一条不窄于 1m 的施工人行道路)。2、乙方自备小型工具,自行采购振动棒、磨光机、碘钨灯、配套的电缆 、电线(含二级箱以下电线、电缆)铁锹、刮尺、搓板、铁板、扫把等,所有与混凝土工程相关的辅助生产工具,与混凝土工程相关的所有材料进场卸车,出场装车,材料堆放架搭拆、指定地点分类、整齐堆放工作,使用前的出库、归还时的入库手续办理;3、混凝土及相关机械、材料使用过程及最后的彻底清理工作(泵管上的砼、流浆、清理,布料机的清理、上油,泵车在施工现场内所经过路面的清理等);如墙、柱根部板缝的封堵、浇筑前模板的湿润、浇筑后模板余灰的清理、布料机、泵管、架子的搭拆、加固及其相关清理工作;墙柱根部楼面施工缝处的拉毛处理、混凝土保养、流浆的清除等;4、按甲方指定做法随主体进度对基础梁、剪力墙、框架柱阳角感观因浇筑不当未达到质量标准(烂根、夹渣、蜂窝、疏松、麻面、孔洞、裂缝、掉皮、起砂、缺棱掉角等)现象的修补,混凝土必须达到内实外光、色泽一致;楼面的落手清工作,责任区内的工完场清;5、配合甲方资料员及时做好资料及试块制作工作,配合甲方管理人员做好测量、放线等工作。三、质量要求及验收: 1、本工程混凝土质量必须达到实测实量,标准砼平整度【0-6mm】,严格根据现行验收标准施工,混凝土外观质量、施工缝留设,平整度、密实度等必须达到混凝土分项项目部内控标准,实测实量若质量达不到要求,则由乙方返工至合格为止。按项目部技术交底,单项施工方案和作业指导书进行施工,具体奖罚按项目部管理编号质量管理细则办理。 2、为确保管理目标的实现,本项实施:主体...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

混凝土施工班组合同

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
