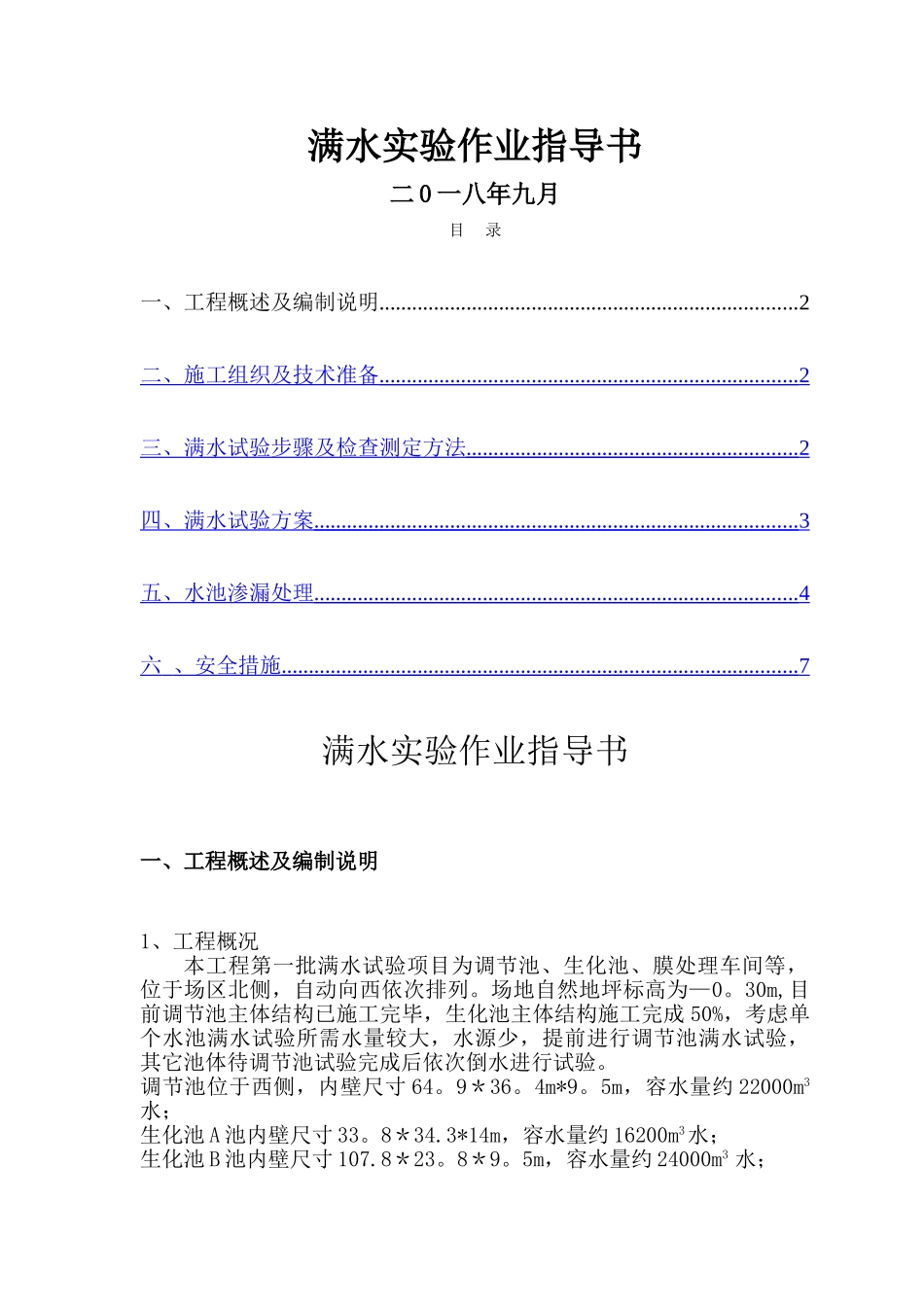

满水实验作业指导书二 0 一八年九月目 录一、工程概述及编制说明
2二、施工组织及技术准备
2 三、满水试验步骤及检查测定方法

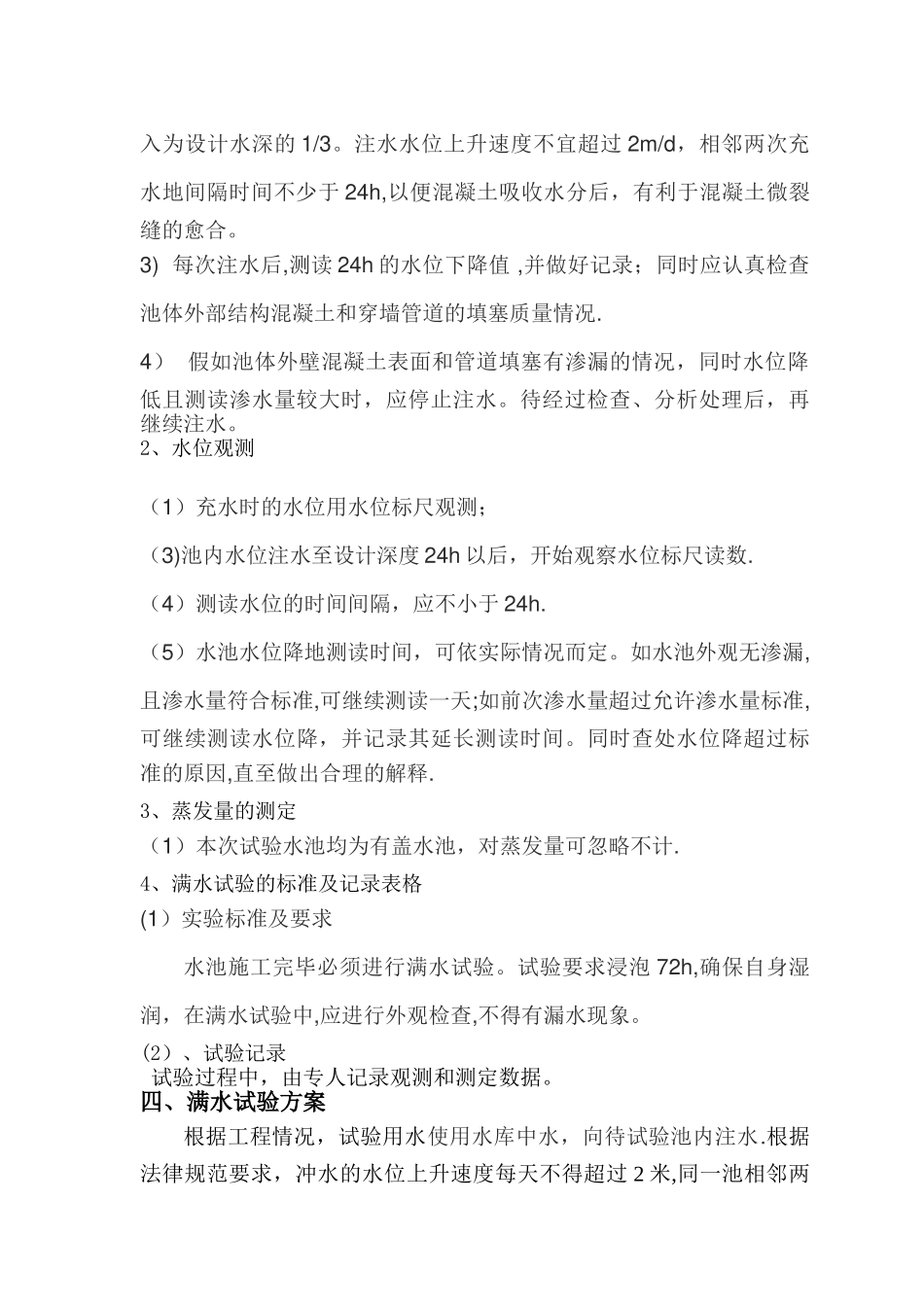

2 四、满水试验方案
3 五、水池渗漏处理
4 六 、安全措施
7 满水实验作业指导书一、工程概述及编制说明1、工程概况本工程第一批满水试验项目为调节池、生化池、膜处理车间等,位于场区北侧,自动向西依次排列
场地自然地坪标高为—0
30m,目前调节池主体结构已施工完毕,生化池主体结构施工完成 50%,考虑单个水池满水试验所需水量较大,水源少,提前进行调节池满水试验,其它池体待调节池试验完成后依次倒水进行试验
调节池位于西侧,内壁尺寸 64

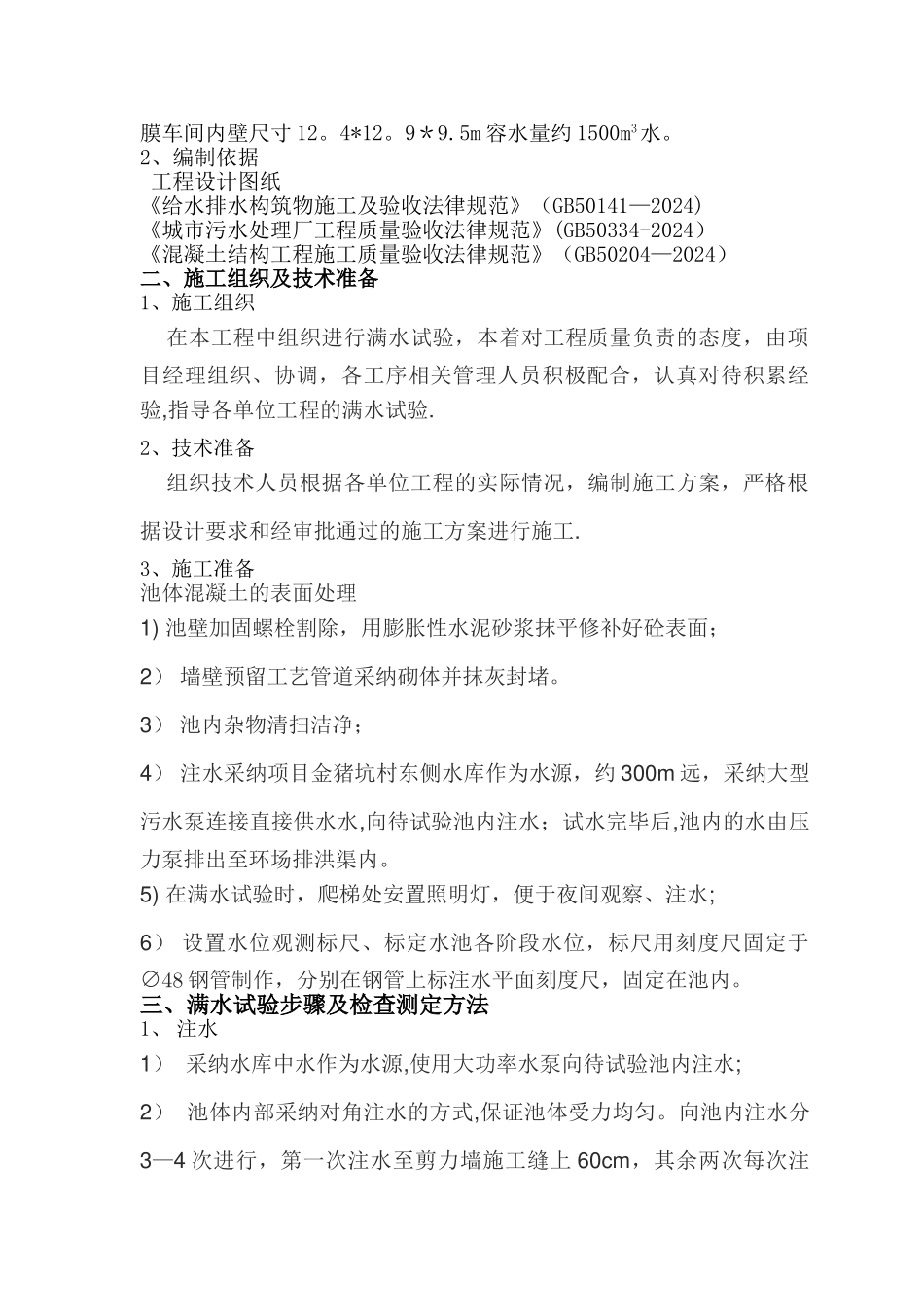

5m,容水量约 2200
