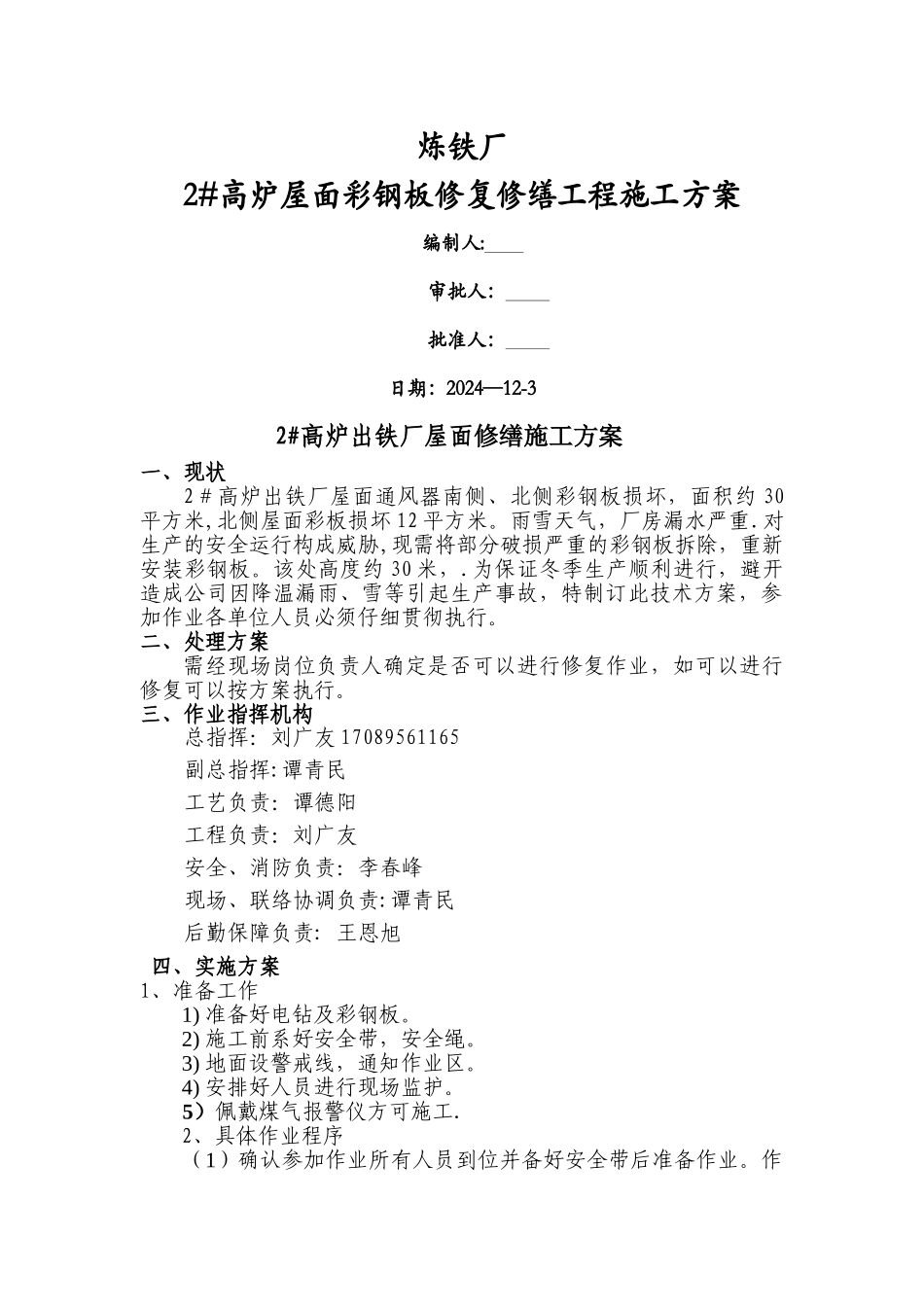

炼铁厂2#高炉屋面彩钢板修复修缮工程施工方案 编制人: 审批人: 批准人: 日期:2024—12-32#高炉出铁厂屋面修缮施工方案一、现状2#高炉出铁厂屋面通风器南侧、北侧彩钢板损坏,面积约 30平方米,北侧屋面彩板损坏 12 平方米
雨雪天气,厂房漏水严重
对生产的安全运行构成威胁,现需将部分破损严重的彩钢板拆除,重新安装彩钢板
该处高度约 30 米,
为保证冬季生产顺利进行,避开造成公司因降温漏雨、雪等引起生产事故,特制订此技术方案,参加作业各单位人员必须仔细贯彻执行
二、处理方案需经现场岗位负责人确定是否可以进行修复作业,如可以进行修复可以按方案执行
三、作业指挥机构总指挥:刘广友 17089561165副总指挥:谭青民工艺负责:谭德阳工程负责:刘广友安全、消防负责:李春峰现场、联络协调负责:谭青民后勤保障负责: 王恩旭 四、实施方案1、准备工作1) 准备好电钻及彩钢板
2) 施工前系好安全带,安全绳
3) 地面设警戒线,通知作业区
4) 安排好人员进行现场监护
5)佩戴煤气报警仪方可施工
2、具体作业程序(1)确认参加作业所有人员到位并备好安全带后准备作业
作业前将安全带系到安全绳上,安全绳选择安全位置固定,选择方式:高挂低用,简单有效,安全区域就地选取
(2)地面彩板采纳人工垂直运输,并设警戒线
设置防护措施
将彩板运至屋面
(3)确认电线无裸露,以免引起触电事故
(4)安装前: 再次确定安全带是否挂在牢固的安全绳上,并扣好锁扣
(5)安装过程中,安装人员应将电线及彩板固定牢固,并注意风向,风大, 停止施工
专人佩戴煤气报警仪,煤气系数过高停止作业,并紧急撤离(6)全部作业完成后,现场指挥通知甲方相关人员,安装人员和作业区人员清理现场
(7)拆除的彩板统一放置安全区域(放到不可掉落伤人处)待作业完毕后,统一用吊车清理
五、安全措施1、风大 不稳,停止施工
