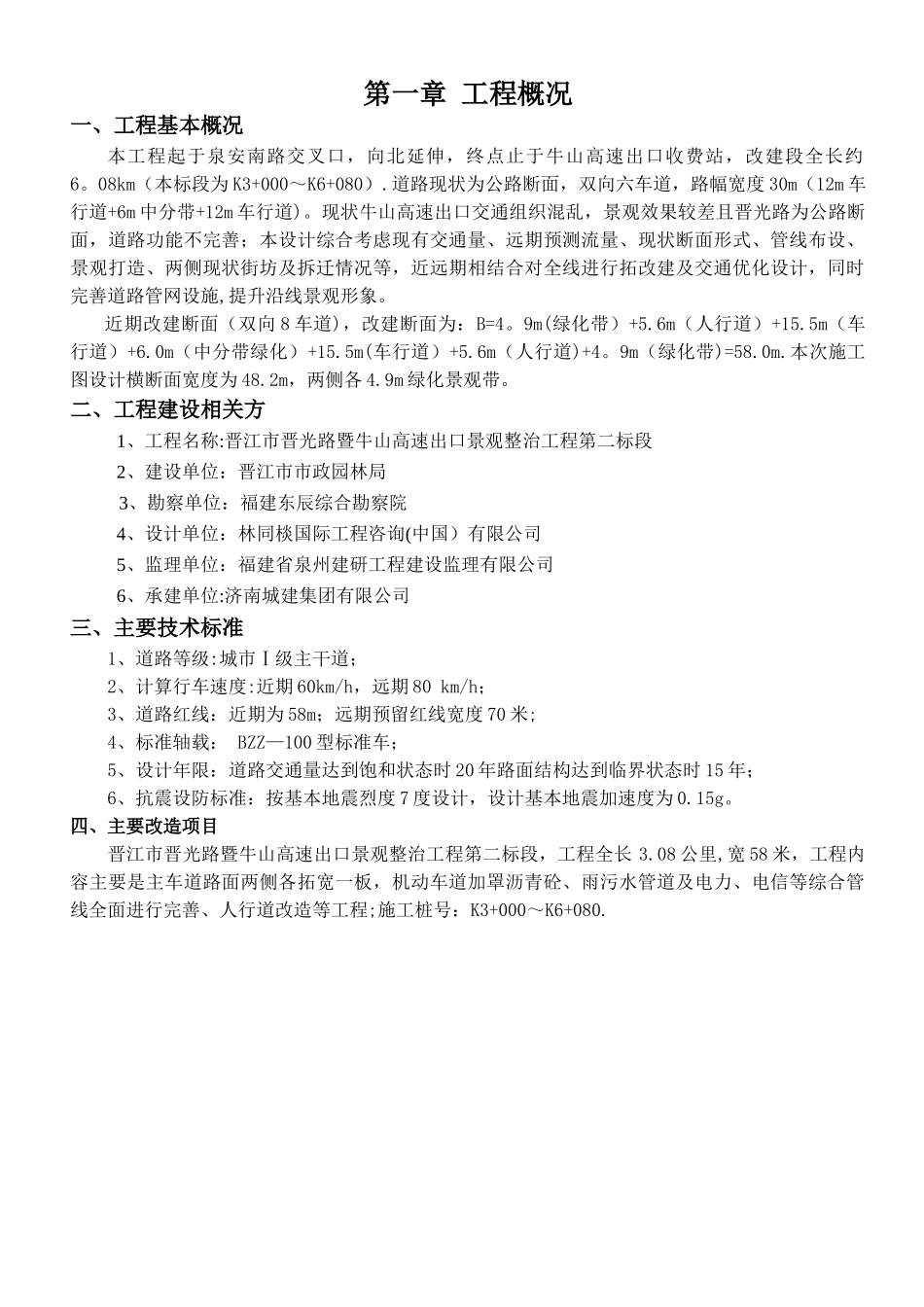

第一章 工程概况一、工程基本概况本工程起于泉安南路交叉口,向北延伸,终点止于牛山高速出口收费站,改建段全长约6
08km(本标段为 K3+000~K6+080)
道路现状为公路断面,双向六车道,路幅宽度 30m(12m 车行道+6m 中分带+12m 车行道)
现状牛山高速出口交通组织混乱,景观效果较差且晋光路为公路断面,道路功能不完善;本设计综合考虑现有交通量、远期预测流量、现状断面形式、管线布设、景观打造、两侧现状街坊及拆迁情况等,近远期相结合对全线进行拓改建及交通优化设计,同时完善道路管网设施,提升沿线景观形象
近期改建断面(双向 8 车道),改建断面为:B=4
9m(绿化带)+5
6m(人行道)+15
5m(车行道)+6
0m(中分带绿化)+15
5m(车行道)+5
6m(人行道)+4
9m(绿化带)=58
本次施工图设计横断面宽度为 48
2m,两侧各 4
9m 绿化景观带
二、工程建设相关方1、工程名称:晋江市晋光路暨牛山高速出口景观整治工程第二标段2、建设单位:晋江市市政园林局3、勘察单位:福建东辰综合勘察院4、设计单位:林同棪国际工程咨询(中国)有限公司5、监理单位:福建省泉州建研工程建设监理有限公司6、承建单位:济南城建集团有限公司三、主要技术标准1、道路等级:城市Ⅰ级主干道;2、计算行车速度:近期 60km/h,远期 80 km/h;3、道路红线:近期为 58m;远期预留红线宽度 70 米;4、标准轴载: BZZ—100 型标准车;5、设计年限:道路交通量达到饱和状态时 20 年路面结构达到临界状态时 15 年;6、抗震设防标准:按基本地震烈度 7 度设计,设计基本地震加速度为 0
四、主要改造项目晋江市晋光路暨牛山高速出口景观整治工程第二标段,工程全长 3
08 公里,宽 58 米,工程内容主要是主车道路面两侧各拓宽一板,机动车道加罩沥青砼
