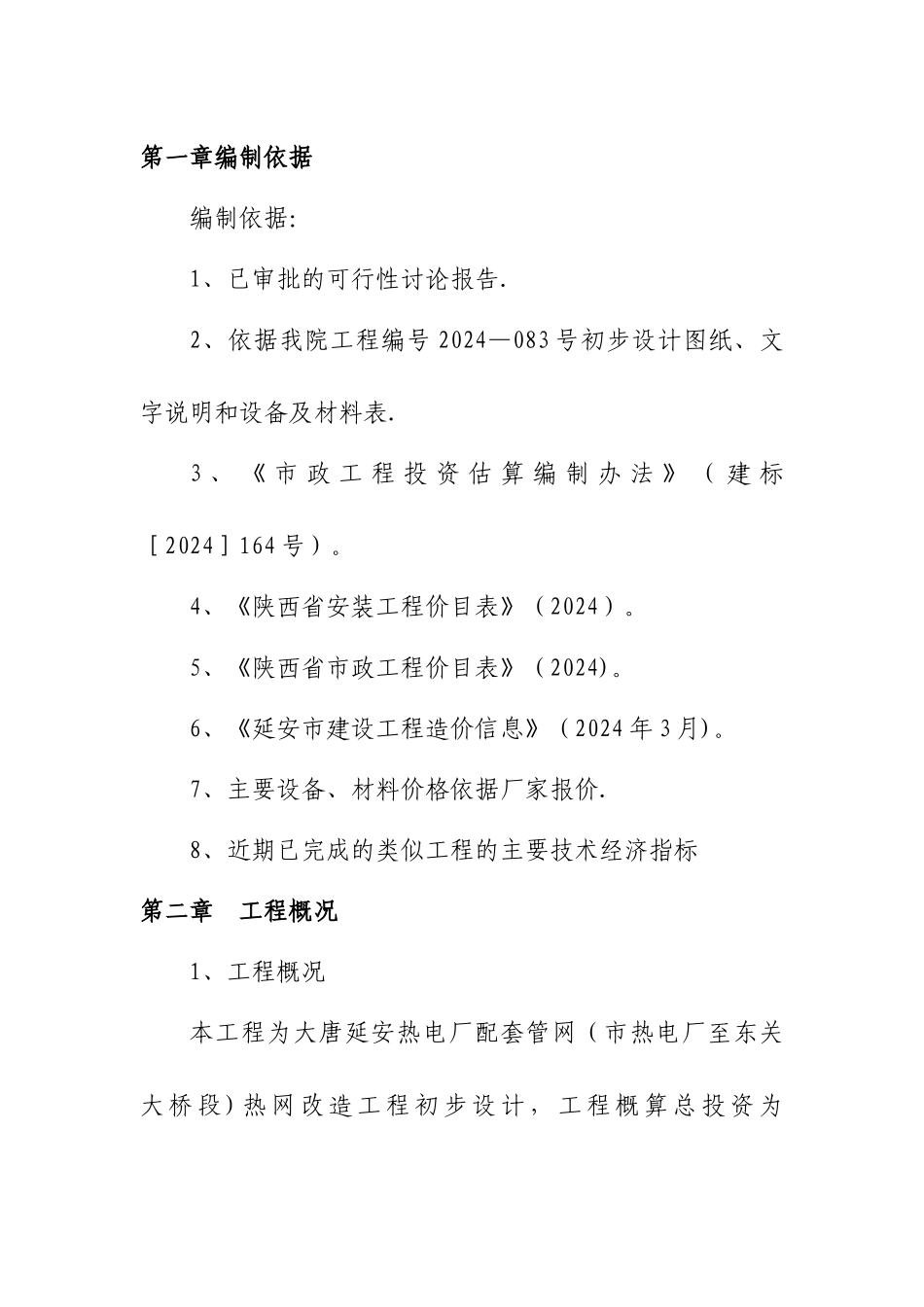

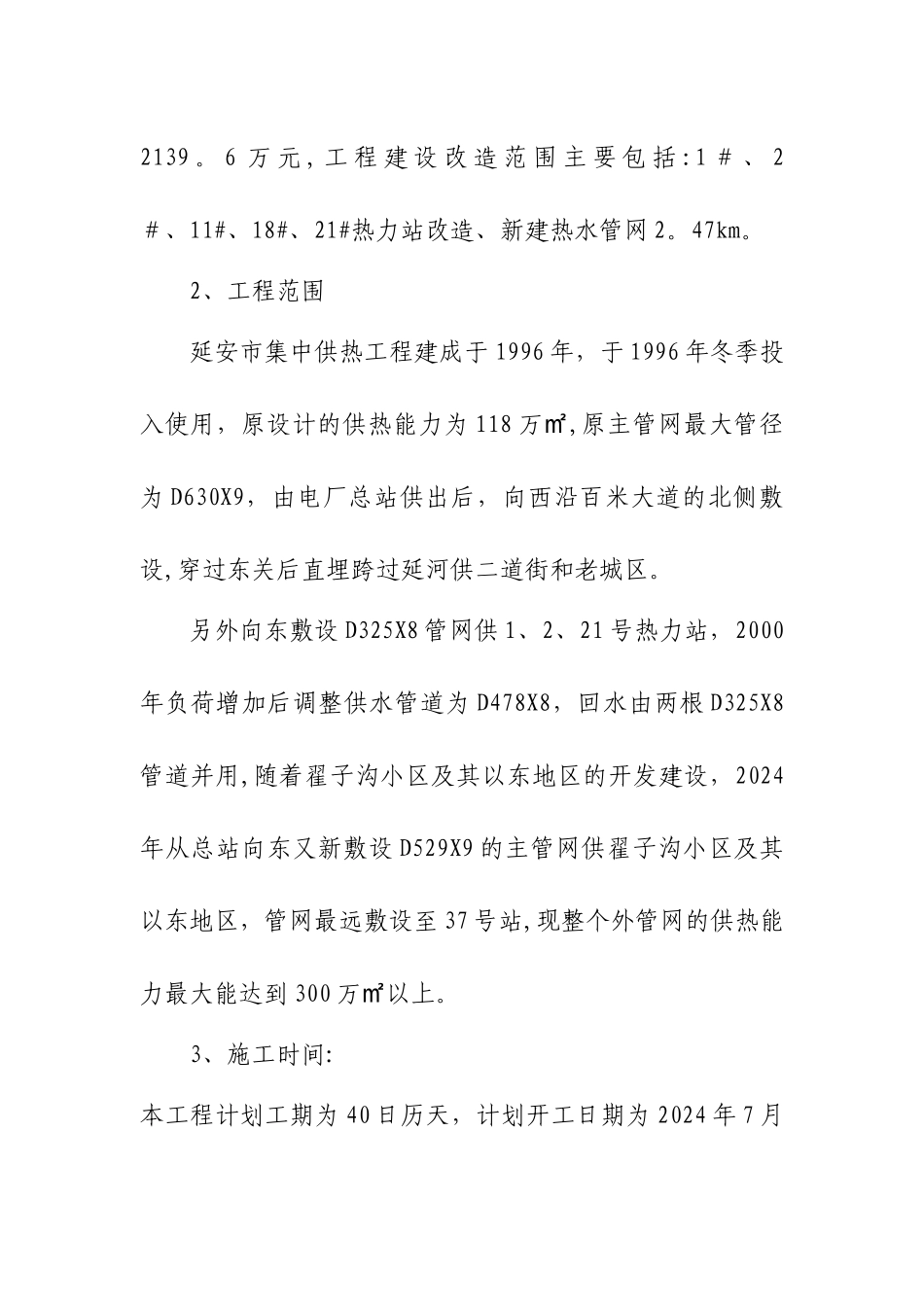

第一章编制依据编制依据:1、已审批的可行性讨论报告.2、依据我院工程编号 2024—083 号初步设计图纸、文字说明和设备及材料表.3 、 《 市 政 工 程 投 资 估 算 编 制 办 法 》 ( 建 标[2024]164 号)。4、《陕西省安装工程价目表》(2024)。5、《陕西省市政工程价目表》(2024)。6、《延安市建设工程造价信息》(2024 年 3 月)。7、主要设备、材料价格依据厂家报价.8、近期已完成的类似工程的主要技术经济指标第二章 工程概况1、工程概况本工程为大唐延安热电厂配套管网(市热电厂至东关大 桥 段 ) 热 网 改 造 工 程 初 步 设 计 , 工 程 概 算 总 投 资 为2139 。 6 万 元 , 工 程 建 设 改 造 范 围 主 要 包 括 :1 # 、 2#、11#、18#、21#热力站改造、新建热水管网 2。47km。2、工程范围延安市集中供热工程建成于 1996 年,于 1996 年冬季投入使用,原设计的供热能力为 118 万㎡,原主管网最大管径为 D630X9,由电厂总站供出后,向西沿百米大道的北侧敷设,穿过东关后直埋跨过延河供二道街和老城区。另外向东敷设 D325X8 管网供 1、2、21 号热力站,2000年负荷增加后调整供水管道为 D478X8,回水由两根 D325X8管道并用,随着翟子沟小区及其以东地区的开发建设,2024年从总站向东又新敷设 D529X9 的主管网供翟子沟小区及其以东地区,管网最远敷设至 37 号站,现整个外管网的供热能力最大能达到 300 万以上。㎡ 3、施工时间:本工程计划工期为 40 日历天,计划开工日期为 2024 年 7 月20 日,计划竣工日期为 2024 年 8 月 31 日。第三章 施工组织机构 为满足工程的施工安全、质量、进度要求,充分利用我单位专业技术专长,以及加强内外的联系、协调、指挥管理工作,本工程施工实行项目办管理模式,由项目办对工程施工实行全面统一管理。项目办领导小组小组成员及具体分工如下:组 长:崔亚军副组长:李向阳、艾斌领导小组下设办公室,办公室主任郭建,成员:李生豹、张维光、靳晶、张晓寅,负责东关热网改造项目建设工作具体事务。 职责范围:崔亚军经理,负责东关热网改造项目整体管理工作;李向阳总工,负责东关热网改造项目的技术工作;艾斌副经理,负责东关热网改造项目的具体实施;郭建项目办主任,负责东关热网项目办公室日常工作;李生豹、张维光负责施工现场的督察工作,做好施工日志,施工资料,影像资料的存档工作。靳晶...
