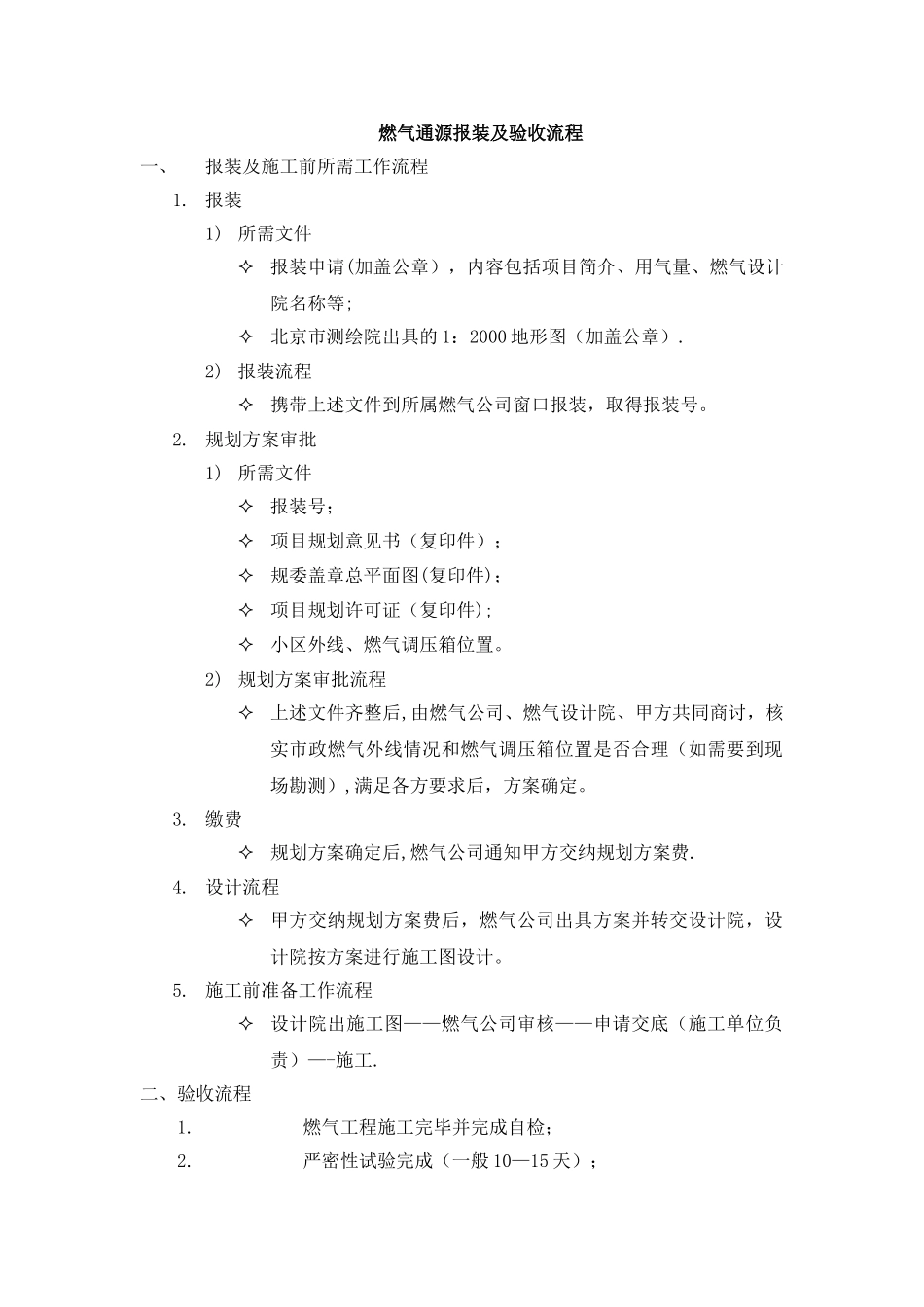

燃气通源报装及验收流程一、报装及施工前所需工作流程1. 报装1) 所需文件 报装申请(加盖公章),内容包括项目简介、用气量、燃气设计院名称等;北京市测绘院出具的 1:2000 地形图(加盖公章).2) 报装流程携带上述文件到所属燃气公司窗口报装,取得报装号。2. 规划方案审批1) 所需文件 报装号;项目规划意见书(复印件);规委盖章总平面图(复印件);项目规划许可证(复印件);小区外线、燃气调压箱位置。2) 规划方案审批流程上述文件齐整后,由燃气公司、燃气设计院、甲方共同商讨,核实市政燃气外线情况和燃气调压箱位置是否合理(如需要到现场勘测),满足各方要求后,方案确定。3. 缴费规划方案确定后,燃气公司通知甲方交纳规划方案费.4. 设计流程甲方交纳规划方案费后,燃气公司出具方案并转交设计院,设计院按方案进行施工图设计。5. 施工前准备工作流程设计院出施工图——燃气公司审核——申请交底(施工单位负责)—-施工.二、验收流程1.燃气工程施工完毕并完成自检;2.严密性试验完成(一般 10—15 天);3.缴纳相关费用:须缴纳通气费、技术服务费、测量费、接气费等费用,因为各项缴费金额不能提前确定,缴费前须到收费单位先核定相应的缴费金额,此项工作一般 7—10 天;4.竣工资料四份准备完毕,需甲方、燃气公司质量控制监督员签字;5.预约验收日期,一般为 7 天;6.验收;7.提交接线单至燃气公司,排队接线,一般为 10 天;8.接线;9.办理各户燃气卡,3 天;可与室内通气同时进行;10.室内通气,一期实际时间为 4 天。
