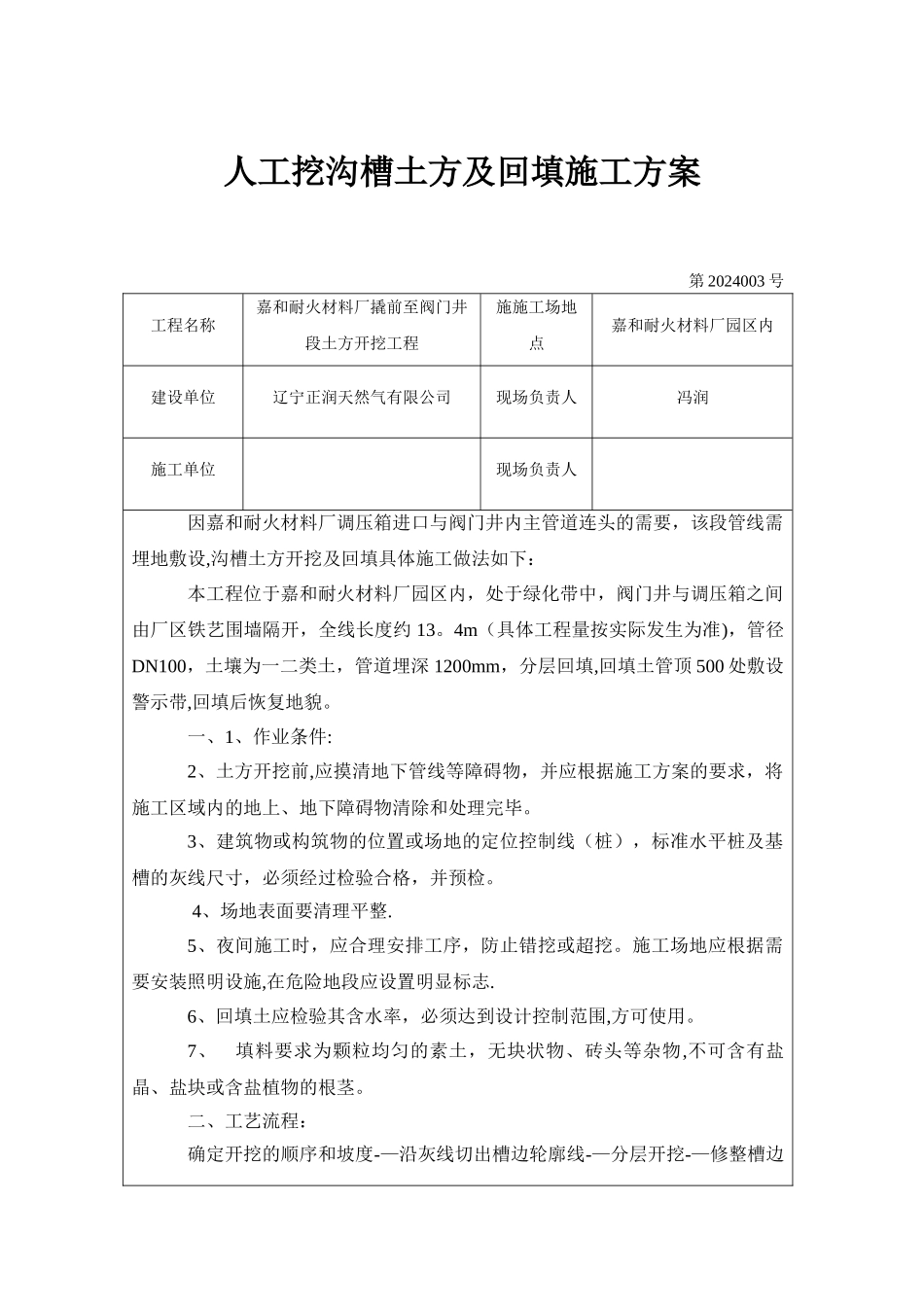

人工挖沟槽土方及回填施工方案第 2024003 号工程名称嘉和耐火材料厂撬前至阀门井段土方开挖工程施施工场地点嘉和耐火材料厂园区内建设单位辽宁正润天然气有限公司现场负责人冯润施工单位现场负责人因嘉和耐火材料厂调压箱进口与阀门井内主管道连头的需要,该段管线需埋地敷设,沟槽土方开挖及回填具体施工做法如下:本工程位于嘉和耐火材料厂园区内,处于绿化带中,阀门井与调压箱之间由厂区铁艺围墙隔开,全线长度约 13
4m(具体工程量按实际发生为准),管径DN100,土壤为一二类土,管道埋深 1200mm,分层回填,回填土管顶 500 处敷设警示带,回填后恢复地貌
一、1、作业条件:2、土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕
3、建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并预检
4、场地表面要清理平整
5、夜间施工时,应合理安排工序,防止错挖或超挖
施工场地应根据需要安装照明设施,在危险地段应设置明显标志
6、回填土应检验其含水率,必须达到设计控制范围,方可使用
7、 填料要求为颗粒均匀的素土,无块状物、砖头等杂物,不可含有盐晶、盐块或含盐植物的根茎
二、工艺流程:确定开挖的顺序和坡度-—沿灰线切出槽边轮廓线-—分层开挖-—修整槽边清底
一般粘性土可自上而下分层开挖,每层深度以 60cm 为宜,从开挖端部逆向倒退按踏步型挖掘
碎石类土先用镐翻松,正向挖掘,每层深度,视翻土厚度而定,每层应清底和出土,然后逐步挖掘
三、土方回填1
操作工艺基坑底地坪上清理–检验土质–分层铺土–分层碾压密实–检验密实度–修整–找平验收 (1)填土前,应将基底表面上的树根、垃圾等杂物都处理完毕,清除洁净
(2)检验土质
检验回填土料的种类、粒径,有无杂物,是否符合规定,以及土料的含水量是否在控制的范
