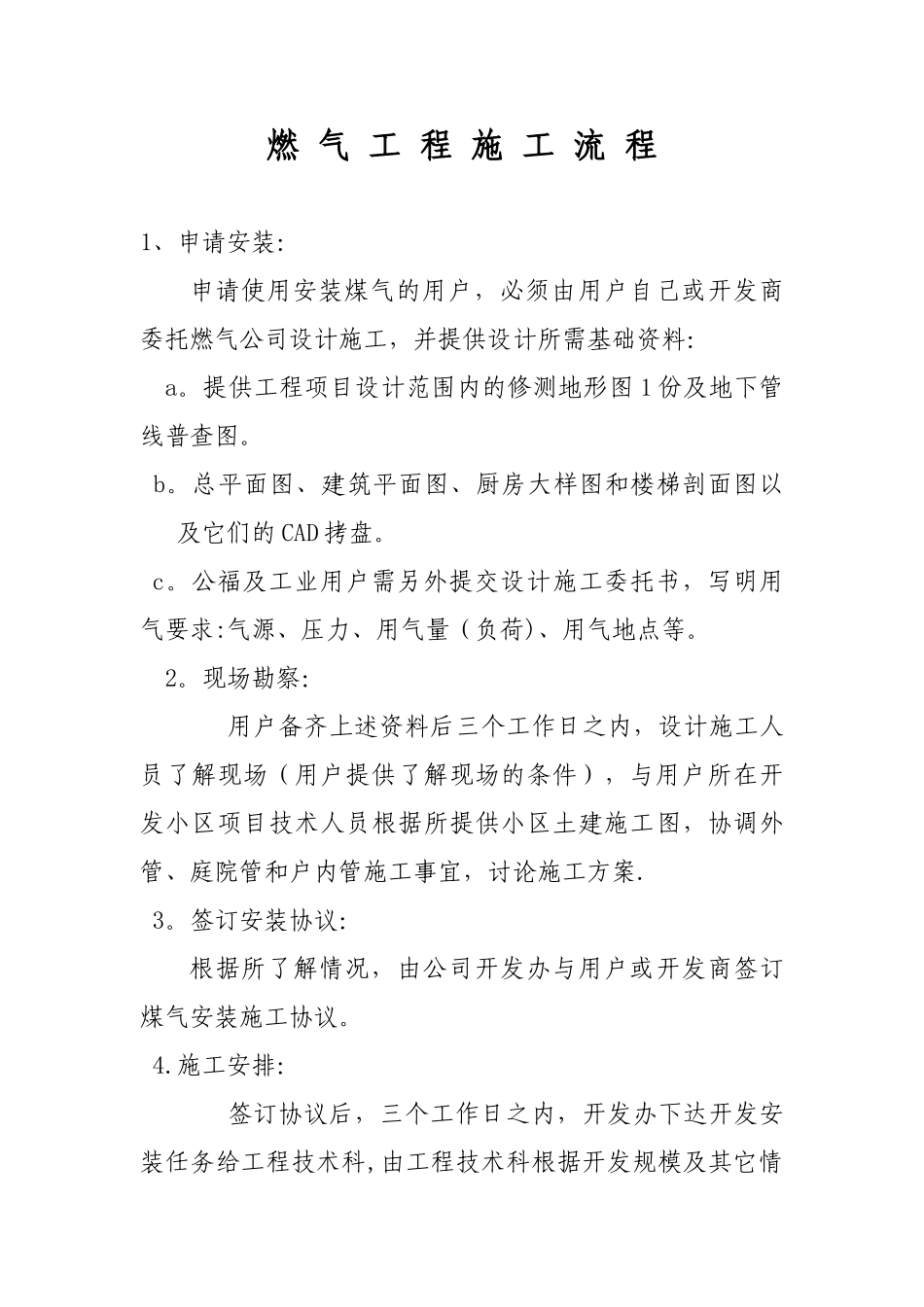

燃 气 工 程 施 工 流 程1、申请安装:申请使用安装煤气的用户,必须由用户自己或开发商委托燃气公司设计施工,并提供设计所需基础资料: a
提供工程项目设计范围内的修测地形图 1 份及地下管线普查图
总平面图、建筑平面图、厨房大样图和楼梯剖面图以及它们的 CAD 拷盘
公福及工业用户需另外提交设计施工委托书,写明用气要求:气源、压力、用气量(负荷)、用气地点等
现场勘察: 用户备齐上述资料后三个工作日之内,设计施工人员了解现场(用户提供了解现场的条件),与用户所在开发小区项目技术人员根据所提供小区土建施工图,协调外管、庭院管和户内管施工事宜,讨论施工方案
签订安装协议:根据所了解情况,由公司开发办与用户或开发商签订煤气安装施工协议
施工安排: 签订协议后,三个工作日之内,开发办下达开发安装任务给工程技术科,由工程技术科根据开发规模及其它情况安排下属施工队施工
施工阶段:a
工程技术科安排施工队后,将所开发小区的情况告知施工队,并到现场给施工队讲解施工方案,进行技术交底
施工队接到安装施工协议后,填写开工报告,报相关部门审核后,申请开工
申请开工后,施工队根据开发规模填写材料计划单,经相关部门核实后,方可领用材料
材料领用后,进行施工准备(包括管道、管件设备的检测及施工所用的设备)e
施工过程中,要严格按技术法律规范施工、安装,保证工程质量
分项工程施工完后,核算工程量在管沟未回填之前由施工队联系工程技术科进行确认
同时检查管道施工各项法律规范要求(包括管道坡度、焊口外观质量、补口补伤质量凝水缸的安装等)g
分项工程施工完后,施工队必须绘制施工管网平面图
安装工艺流程及施工时段:楼房主体封顶后—-—进入户内定线打眼—--楼房室内抹完灰后进行燃气户内立管安装—-—楼房拆脚手架后--—进行测量定位放线沟槽开挖排管对口组对
