现浇混凝土雨污水检查井施工工艺8
1 适用范围施施工场地基承载力较差,地下水位较高地区雨污水管线
2 施工准备8
1 材料准备(要求):1 现场拌制混凝土时,水泥、砂浆、石、外加剂、掺和剂及水等井检验合格,其数量应满足施工需要
质量要满足混凝土拌制各项要求
商品混凝土要符合相关规格、法律规范、标准的要求
2 钢筋的品种、规格、数量,应符合设计要求,有出厂合格证并经复验,见证取样检验合格
3 模板应具有足够的稳定性、刚度和强度,能够可靠地承受灌注混凝土的重量和侧压力一集施工过程中所产生的荷载,便于安装、拆卸,且表面必须平整,接缝严密,不得漏浆
2 施工机具与设备:混凝土拌制设备、其中设备、运输设备及振动设备等,其数量应根据设备能力、工程量、施工程序、工期要求确定
3 作业条件:1 根据设计图纸确定检查井位置,若先施作检查井时,应根据井底高程和接入管道尺寸、位置确定预留口尺寸与位置
2 现场水电接通,用电负荷满足施工需要,并准备好夜间施工照明设施
3 井壁钢筋加工完成,验收合格后已运至现场存放,数量满足施工需要
4 技术准备:1 图纸会审(标准图集)已完成并进行了设计交底
2 根据已编制的施工祖师设计编制详细施工方案,上报监理并已审批
3 施工人员已获得技术和安全交底,明确施工井位编号、模板支撑、钢管安装、混凝土浇注的施工方法、混凝土等级,塌落度及质量要求操作工艺8

1 工艺流程:井基础垫层混凝土—-—井室模板支搭——-井室钢筋绑扎安装—-—井室混凝土浇注---井室模板拆除—-—井室现浇混凝土养护
2 操作方法:1 检查井垫层混凝土经验收合格后,方可进行井室模板支撑

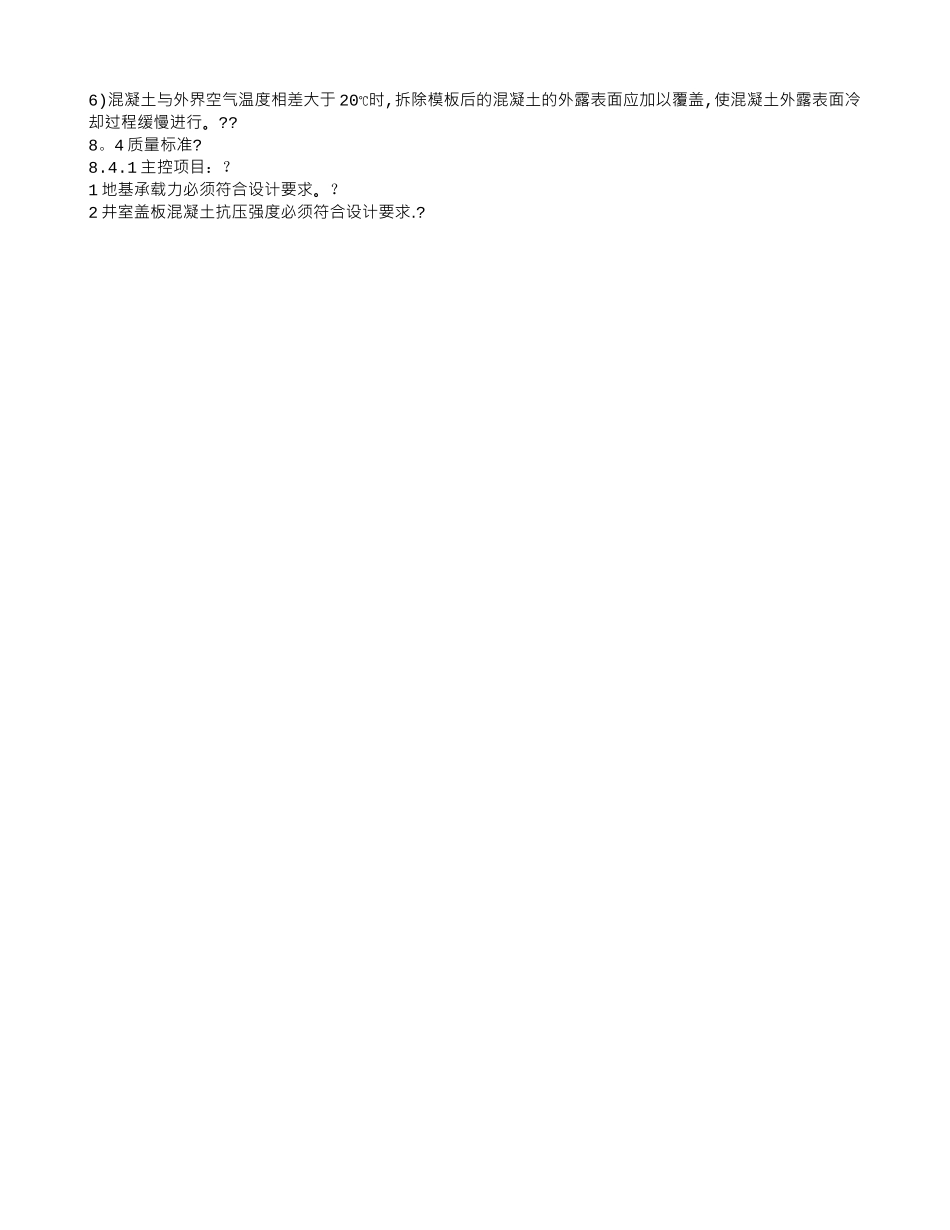

2 井室模板支搭:1)在底板侧模安装前,必须在清洗后的素混凝土垫层面上,格局井壁边线样桩,正确划出模板内侧未知的墨线,再根据混凝土浇注高度立模,并支撑固定
