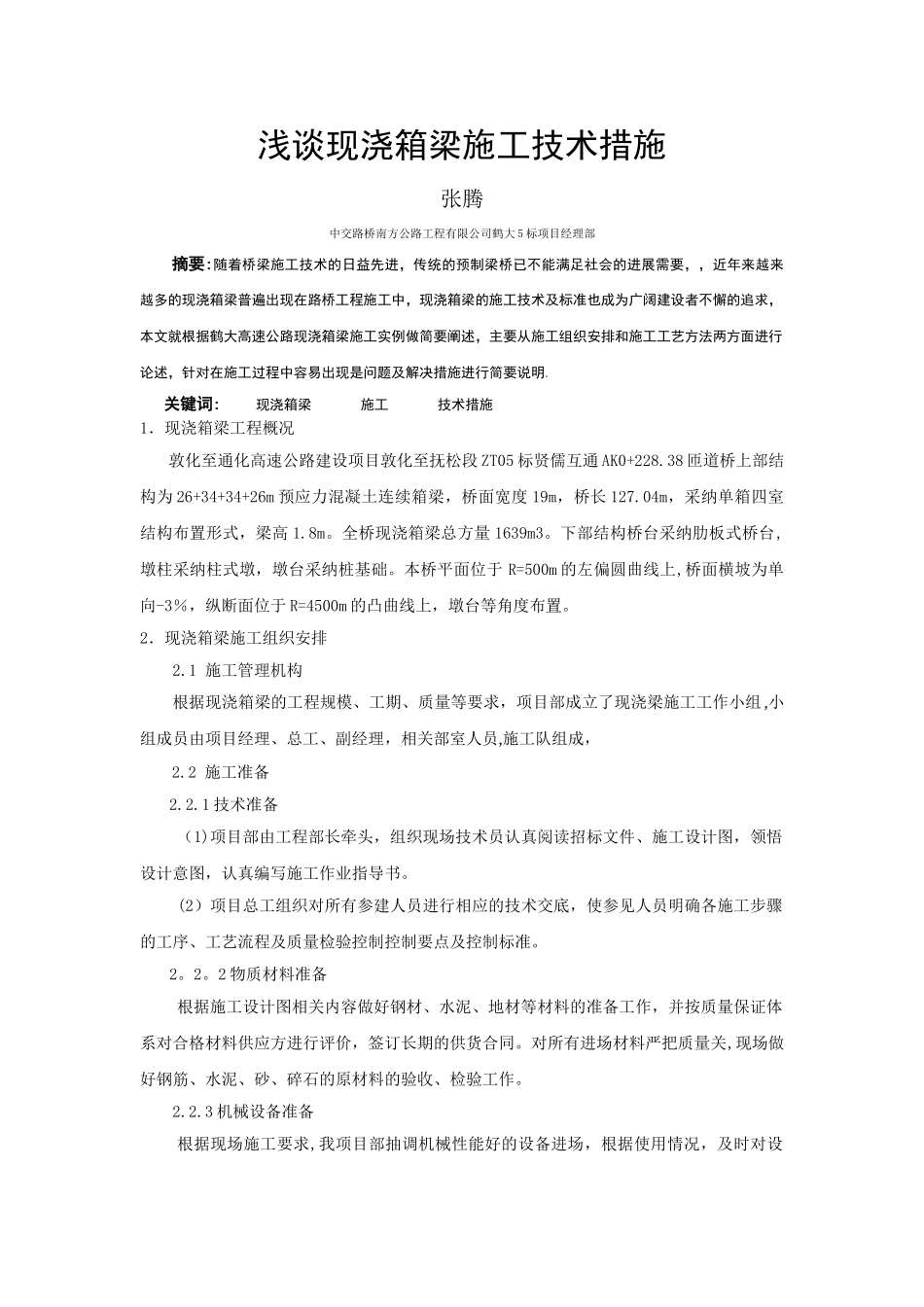

浅谈现浇箱梁施工技术措施张腾中交路桥南方公路工程有限公司鹤大 5 标项目经理部摘要:随着桥梁施工技术的日益先进,传统的预制梁桥已不能满足社会的进展需要,,近年来越来越多的现浇箱梁普遍出现在路桥工程施工中,现浇箱梁的施工技术及标准也成为广阔建设者不懈的追求,本文就根据鹤大高速公路现浇箱梁施工实例做简要阐述,主要从施工组织安排和施工工艺方法两方面进行论述,针对在施工过程中容易出现是问题及解决措施进行简要说明
关键词: 现浇箱梁 施工 技术措施 1.现浇箱梁工程概况 敦化至通化高速公路建设项目敦化至抚松段 ZT05 标贤儒互通 AK0+228
38 匝道桥上部结构为 26+34+34+26m 预应力混凝土连续箱梁,桥面宽度 19m,桥长 127
04m,采纳单箱四室结构布置形式,梁高 1
全桥现浇箱梁总方量 1639m3
下部结构桥台采纳肋板式桥台,墩柱采纳柱式墩,墩台采纳桩基础
本桥平面位于 R=500m 的左偏圆曲线上,桥面横坡为单向-3%,纵断面位于 R=4500m 的凸曲线上,墩台等角度布置
2.现浇箱梁施工组织安排2
1 施工管理机构根据现浇箱梁的工程规模、工期、质量等要求,项目部成立了现浇梁施工工作小组 ,小组成员由项目经理、总工、副经理,相关部室人员,施工队组成,2
2 施工准备2
1 技术准备(1)项目部由工程部长牵头,组织现场技术员认真阅读招标文件、施工设计图,领悟设计意图,认真编写施工作业指导书
(2)项目总工组织对所有参建人员进行相应的技术交底,使参见人员明确各施工步骤的工序、工艺流程及质量检验控制控制要点及控制标准
2 物质材料准备根据施工设计图相关内容做好钢材、水泥、地材等材料的准备工作,并按质量保证体系对合格材料供应方进行评价,签订长期的供货合同
对所有进场材料严把质量关,现场做好钢筋、水泥、砂、碎石的原材料的验收、检验工作
