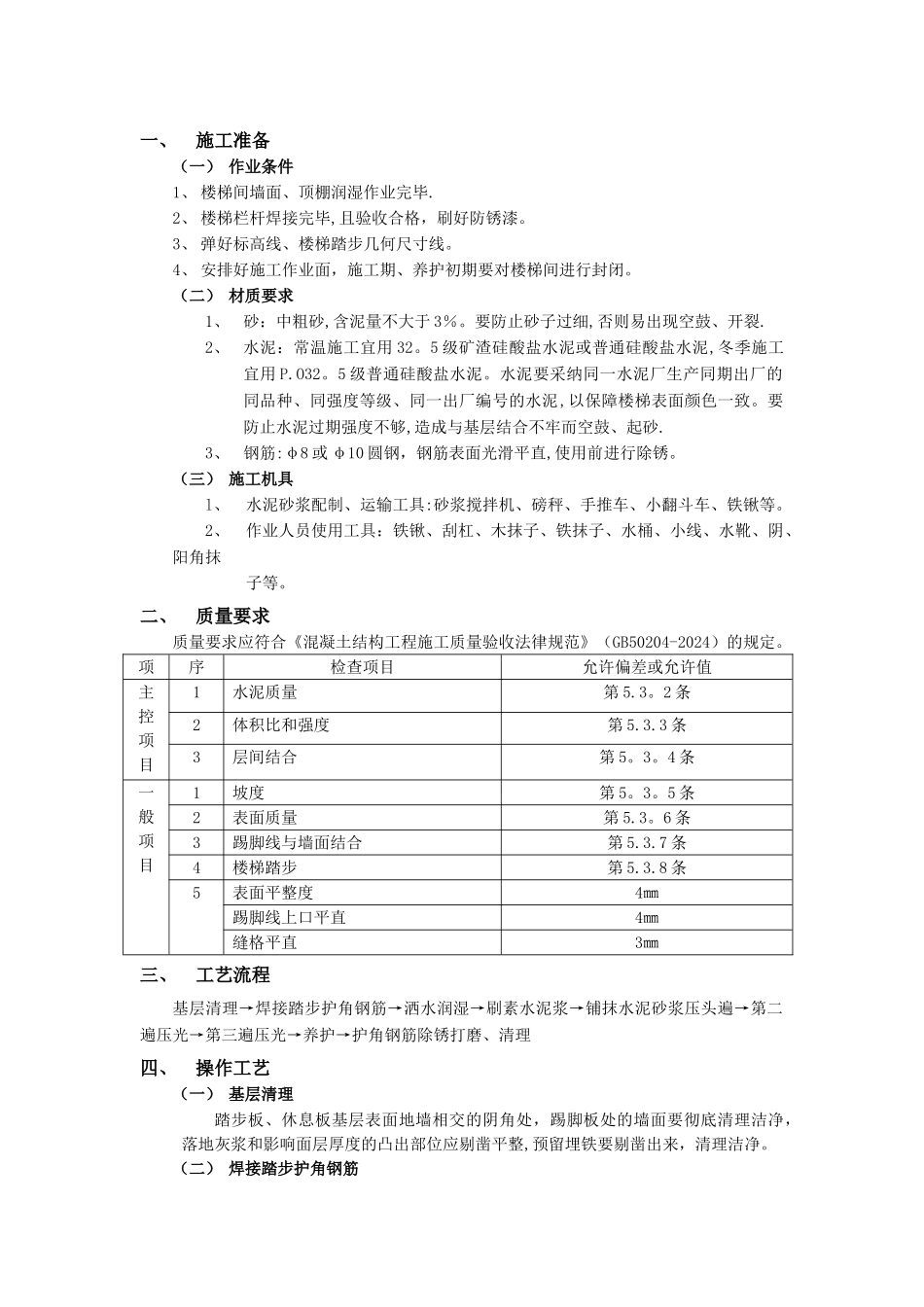

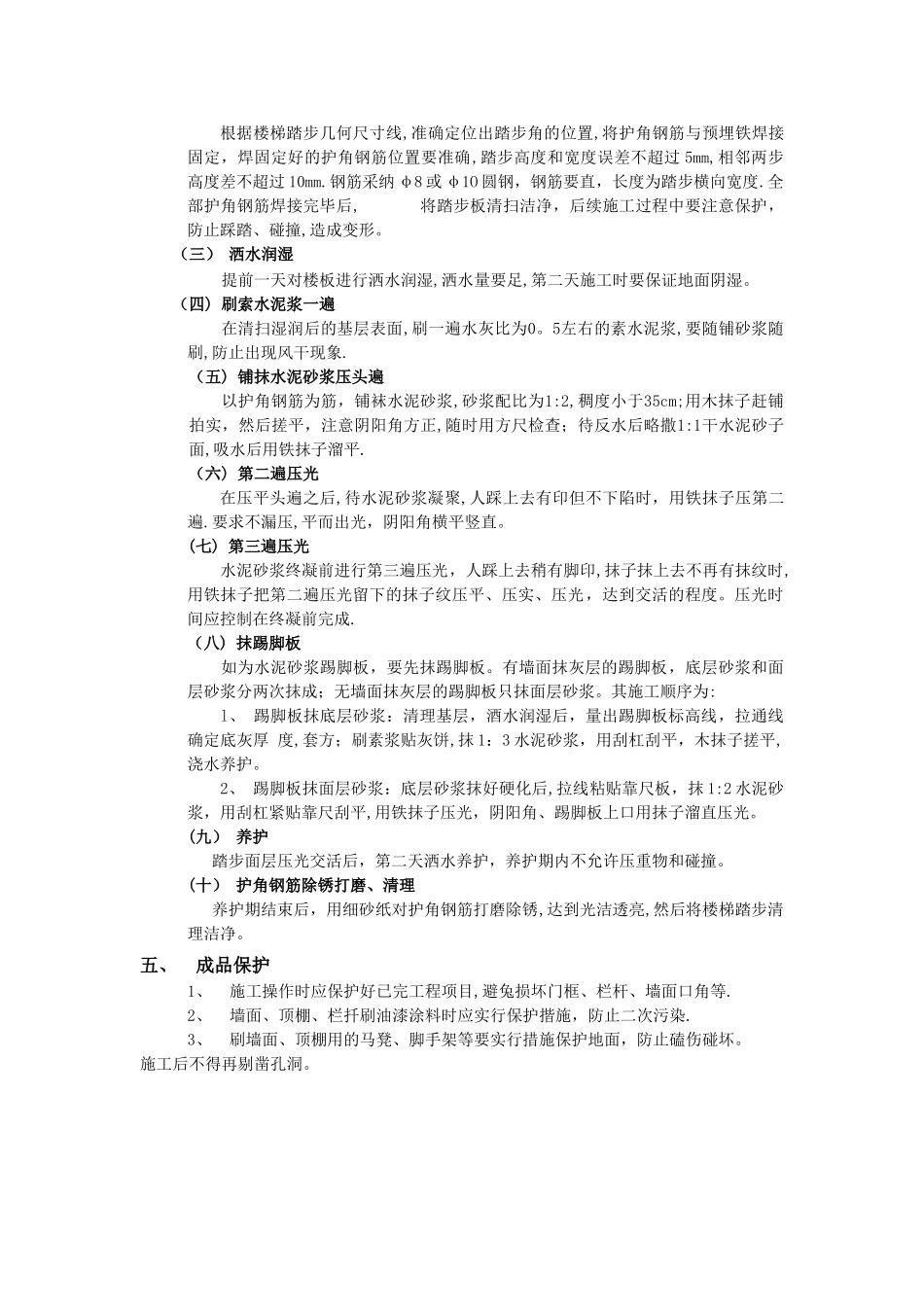

一、施工准备(一) 作业条件1、 楼梯间墙面、顶棚润湿作业完毕.2、 楼梯栏杆焊接完毕,且验收合格,刷好防锈漆。3、 弹好标高线、楼梯踏步几何尺寸线。4、 安排好施工作业面,施工期、养护初期要对楼梯间进行封闭。(二) 材质要求1、砂:中粗砂,含泥量不大于 3%。要防止砂子过细,否则易出现空鼓、开裂.2、水泥:常温施工宜用 32。5 级矿渣硅酸盐水泥或普通硅酸盐水泥,冬季施工宜用 P.O32。5 级普通硅酸盐水泥。水泥要采纳同一水泥厂生产同期出厂的同品种、同强度等级、同一出厂编号的水泥,以保障楼梯表面颜色一致。要防止水泥过期强度不够,造成与基层结合不牢而空鼓、起砂.3、钢筋:φ8 或 φ10 圆钢,钢筋表面光滑平直,使用前进行除锈。(三) 施工机具l、 水泥砂浆配制、运输工具:砂浆搅拌机、磅秤、手推车、小翻斗车、铁锹等。2、 作业人员使用工具:铁锹、刮杠、木抹子、铁抹子、水桶、小线、水靴、阴、阳角抹 子等。 二、质量要求质量要求应符合《混凝土结构工程施工质量验收法律规范》(GB50204-2024)的规定。项序检查项目允许偏差或允许值主控项目1水泥质量第 5.3。2 条2体积比和强度第 5.3.3 条3层间结合第 5。3。4 条一般项目1坡度第 5。3。5 条2表面质量第 5.3。6 条3踢脚线与墙面结合第 5.3.7 条4楼梯踏步第 5.3.8 条5表面平整度4㎜踢脚线上口平直4㎜缝格平直3㎜三、工艺流程基层清理→焊接踏步护角钢筋→洒水润湿→刷素水泥浆→铺抹水泥砂浆压头遍→第二遍压光→第三遍压光→养护→护角钢筋除锈打磨、清理四、操作工艺(一) 基层清理踏步板、休息板基层表面地墙相交的阴角处,踢脚板处的墙面要彻底清理洁净,落地灰浆和影响面层厚度的凸出部位应剔凿平整,预留埋铁要剔凿出来,清理洁净。(二) 焊接踏步护角钢筋根据楼梯踏步几何尺寸线,准确定位出踏步角的位置,将护角钢筋与预埋铁焊接固定,焊固定好的护角钢筋位置要准确,踏步高度和宽度误差不超过 5mm,相邻两步高度差不超过 10mm.钢筋采纳 φ8 或 φ1O 圆钢,钢筋要直,长度为踏步横向宽度.全部护角钢筋焊接完毕后, 将踏步板清扫洁净,后续施工过程中要注意保护,防止踩踏、碰撞,造成变形。(三) 洒水润湿 提前一天对楼板进行洒水润湿,洒水量要足,第二天施工时要保证地面阴湿。(四) 刷索水泥浆一遍在清扫湿润后的基层表面,刷一遍水灰比为0。5左右的素水泥浆,要随铺砂浆随刷,防止出现风干现象. (五) 铺抹水泥砂浆压头遍以护角钢...
