电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

玻璃幕墙施工工艺

玻璃幕墙施工工艺_第1页
1/8
玻璃幕墙施工工艺_第2页
2/8
玻璃幕墙施工工艺_第3页
3/8

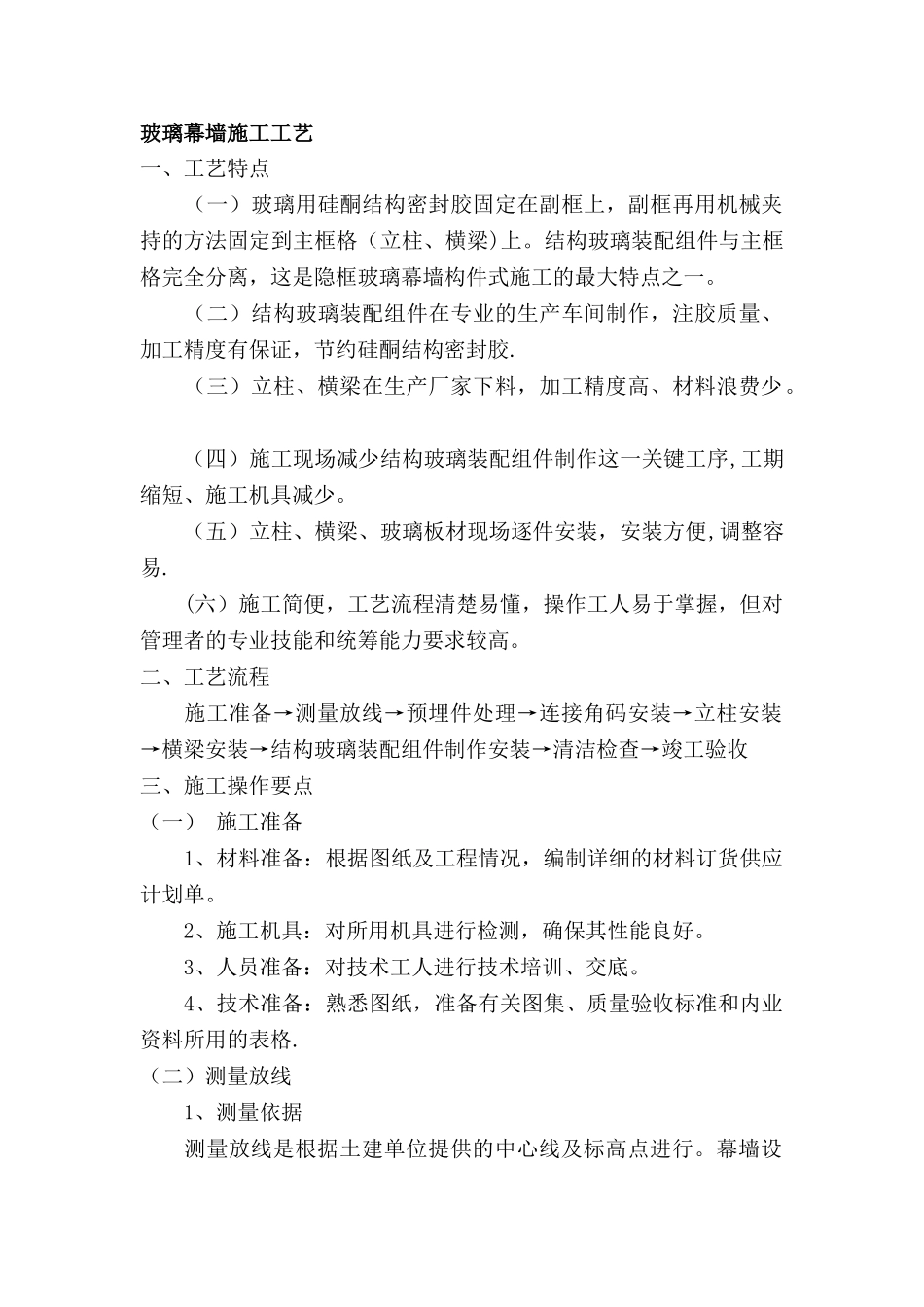

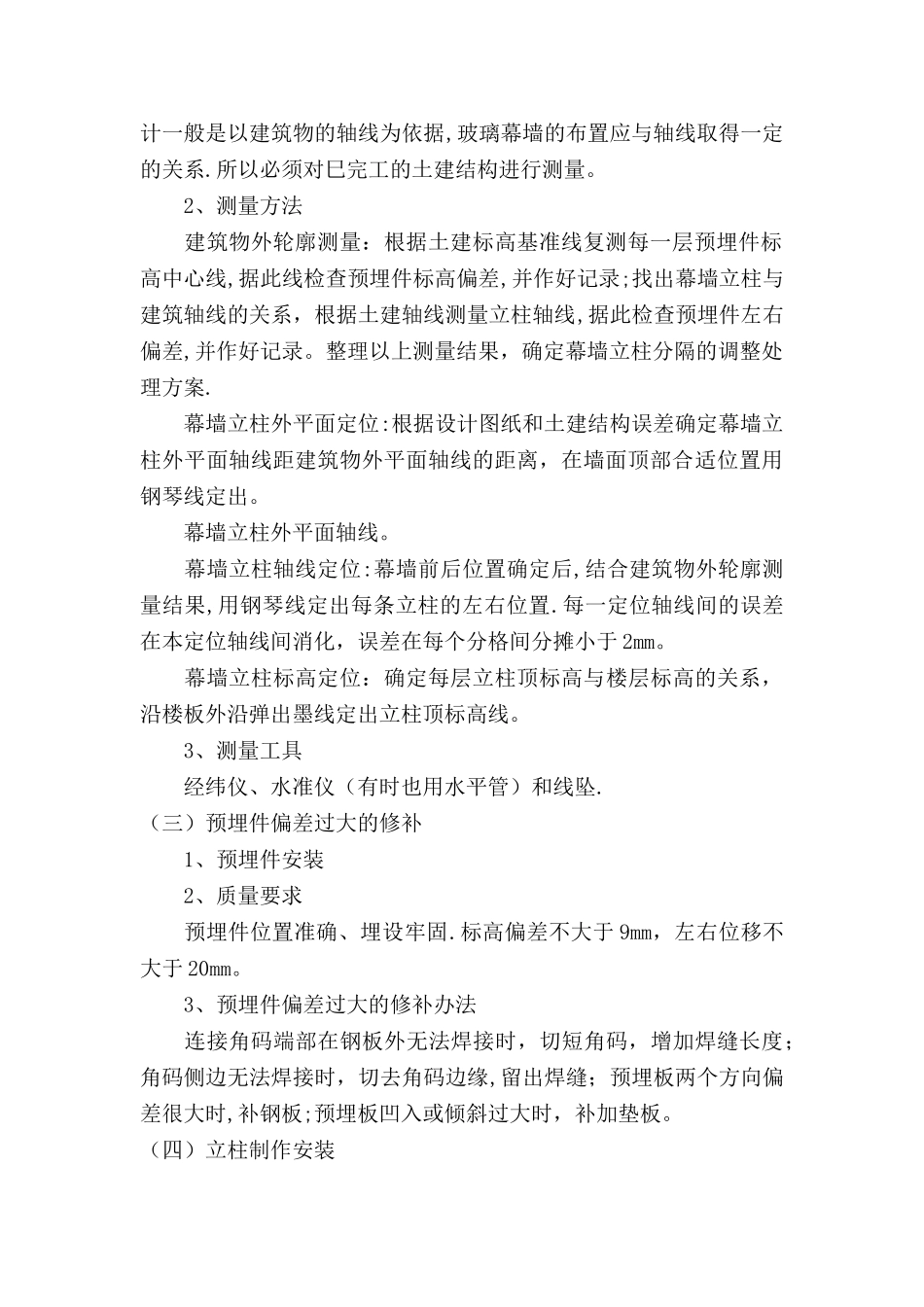

玻璃幕墙施工工艺一、工艺特点 (一)玻璃用硅酮结构密封胶固定在副框上,副框再用机械夹持的方法固定到主框格(立柱、横梁)上。结构玻璃装配组件与主框格完全分离,这是隐框玻璃幕墙构件式施工的最大特点之一。 (二)结构玻璃装配组件在专业的生产车间制作,注胶质量、加工精度有保证,节约硅酮结构密封胶. (三)立柱、横梁在生产厂家下料,加工精度高、材料浪费少。 (四)施工现场减少结构玻璃装配组件制作这一关键工序,工期缩短、施工机具减少。 (五)立柱、横梁、玻璃板材现场逐件安装,安装方便,调整容易. (六)施工简便,工艺流程清楚易懂,操作工人易于掌握,但对管理者的专业技能和统筹能力要求较高。 二、工艺流程 施工准备→测量放线→预埋件处理→连接角码安装→立柱安装→横梁安装→结构玻璃装配组件制作安装→清洁检查→竣工验收 三、施工操作要点 (一) 施工准备 1、材料准备:根据图纸及工程情况,编制详细的材料订货供应计划单。 2、施工机具:对所用机具进行检测,确保其性能良好。 3、人员准备:对技术工人进行技术培训、交底。 4、技术准备:熟悉图纸,准备有关图集、质量验收标准和内业资料所用的表格. (二)测量放线 1、测量依据 测量放线是根据土建单位提供的中心线及标高点进行。幕墙设计一般是以建筑物的轴线为依据,玻璃幕墙的布置应与轴线取得一定的关系.所以必须对巳完工的土建结构进行测量。 2、测量方法 建筑物外轮廓测量:根据土建标高基准线复测每一层预埋件标高中心线,据此线检查预埋件标高偏差,并作好记录;找出幕墙立柱与建筑轴线的关系,根据土建轴线测量立柱轴线,据此检查预埋件左右偏差,并作好记录。整理以上测量结果,确定幕墙立柱分隔的调整处理方案. 幕墙立柱外平面定位:根据设计图纸和土建结构误差确定幕墙立柱外平面轴线距建筑物外平面轴线的距离,在墙面顶部合适位置用钢琴线定出。 幕墙立柱外平面轴线。 幕墙立柱轴线定位:幕墙前后位置确定后,结合建筑物外轮廓测量结果,用钢琴线定出每条立柱的左右位置.每一定位轴线间的误差在本定位轴线间消化,误差在每个分格间分摊小于 2mm。 幕墙立柱标高定位:确定每层立柱顶标高与楼层标高的关系,沿楼板外沿弹出墨线定出立柱顶标高线。 3、测量工具 经纬仪、水准仪(有时也用水平管)和线坠. (三)预埋件偏差过大的修补 1、预埋件安装 2、质量要求 预埋件位置准确、埋设牢固.标高偏差不大于 9mm,左右位移不大于 20mm。...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

玻璃幕墙施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
