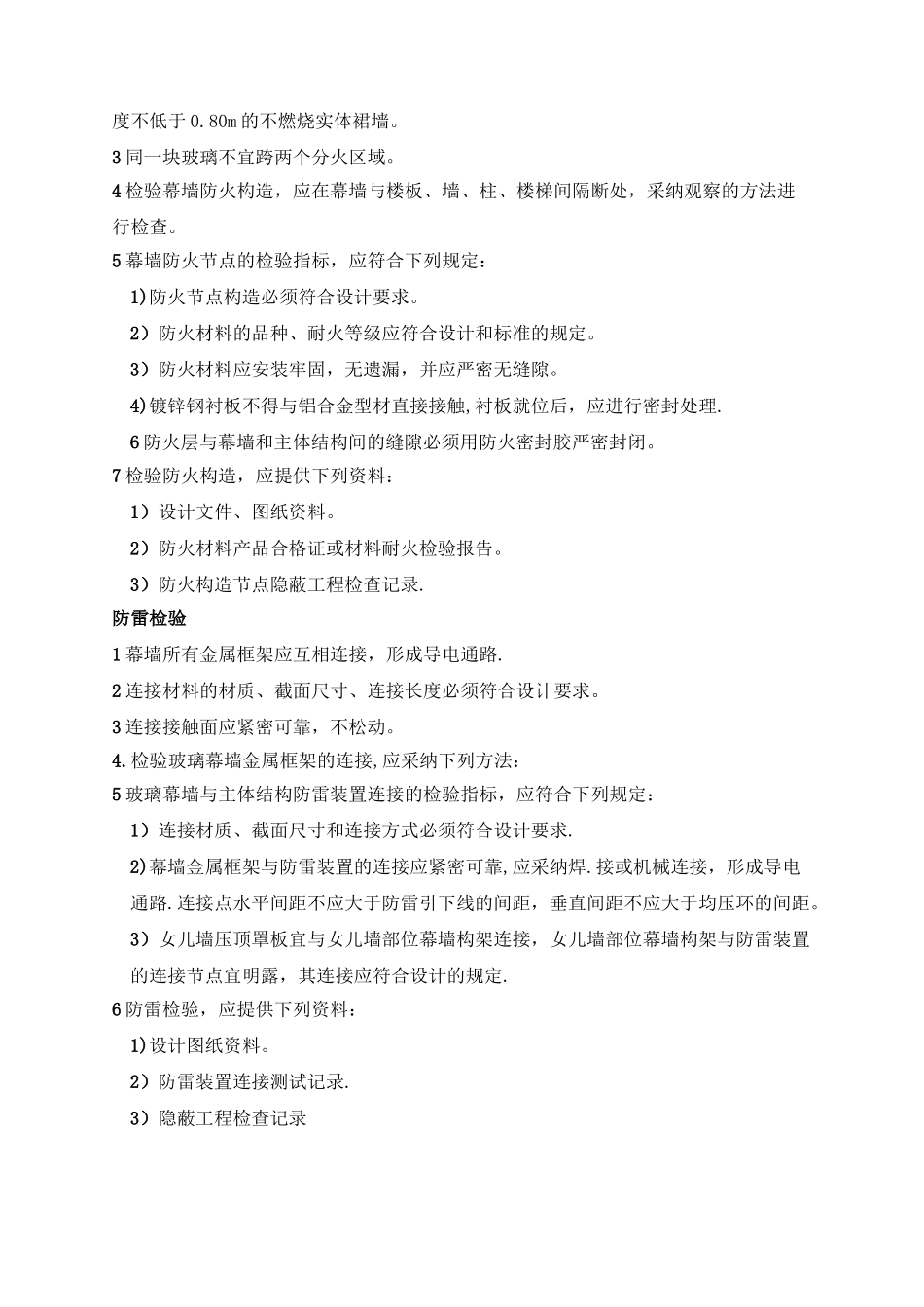

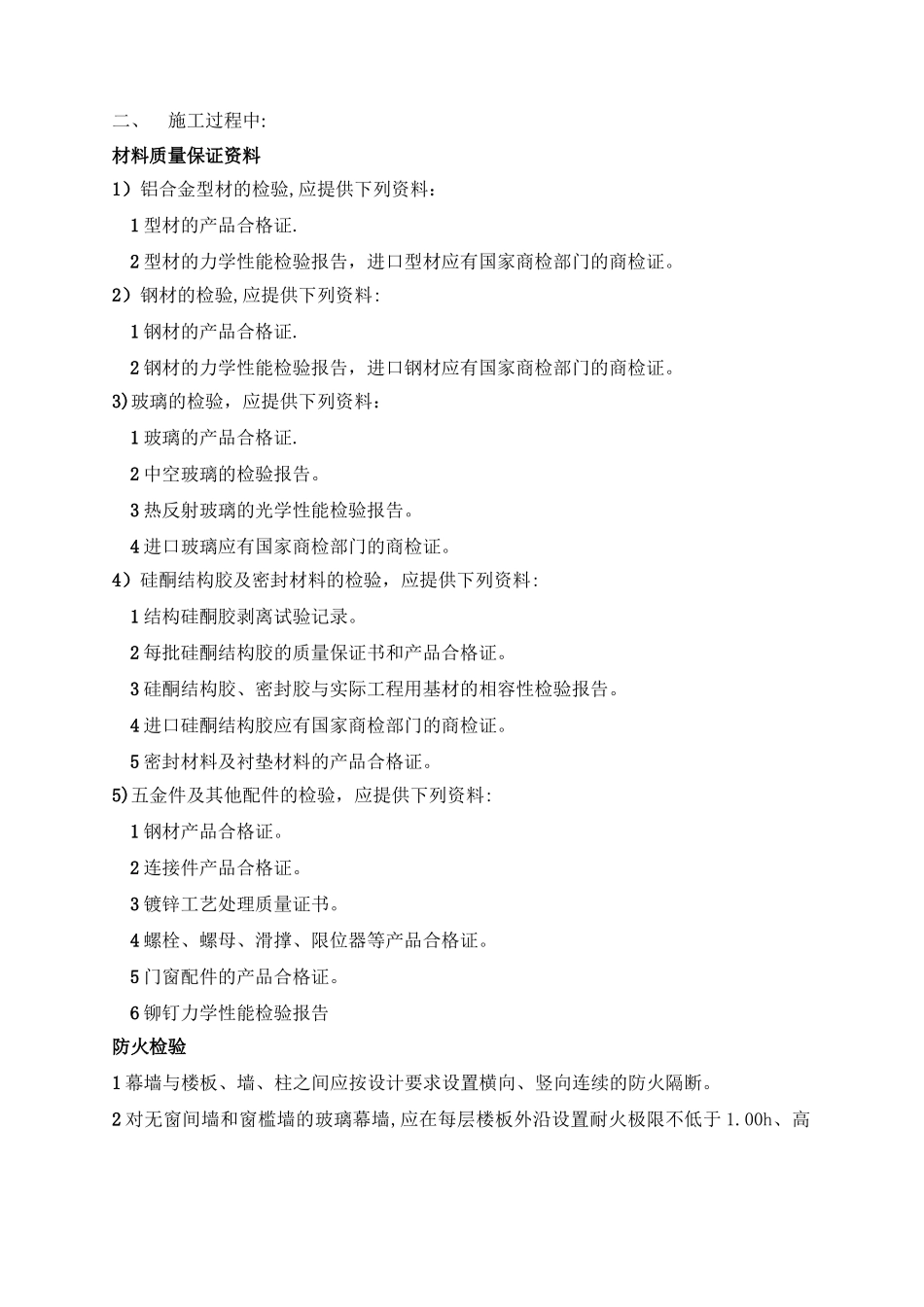

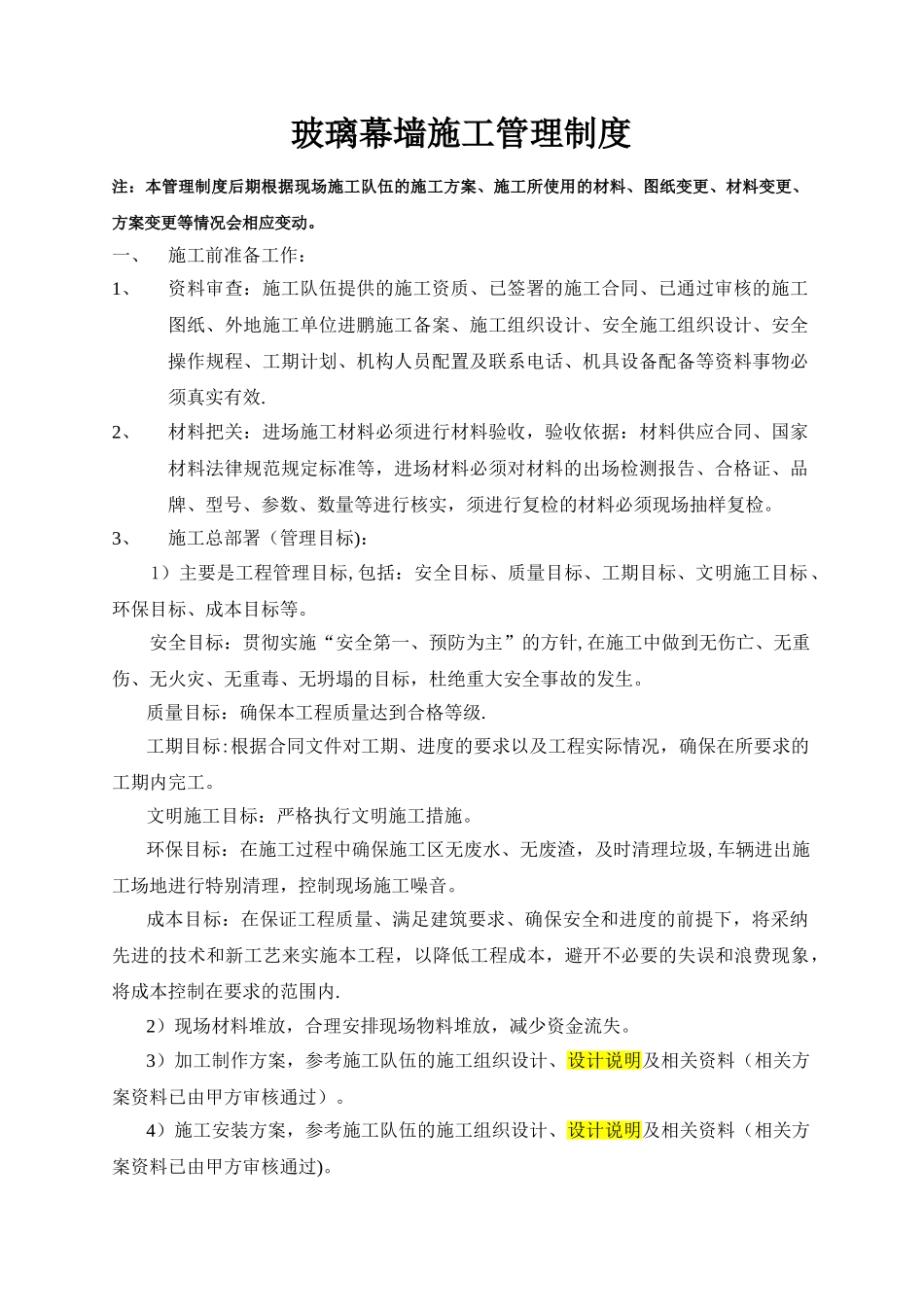

玻璃幕墙施工管理制度注:本管理制度后期根据现场施工队伍的施工方案、施工所使用的材料、图纸变更、材料变更、方案变更等情况会相应变动。一、施工前准备工作:1、资料审查:施工队伍提供的施工资质、已签署的施工合同、已通过审核的施工图纸、外地施工单位进鹏施工备案、施工组织设计、安全施工组织设计、安全操作规程、工期计划、机构人员配置及联系电话、机具设备配备等资料事物必须真实有效.2、材料把关:进场施工材料必须进行材料验收,验收依据:材料供应合同、国家材料法律规范规定标准等,进场材料必须对材料的出场检测报告、合格证、品牌、型号、参数、数量等进行核实,须进行复检的材料必须现场抽样复检。3、施工总部署(管理目标):1)主要是工程管理目标,包括:安全目标、质量目标、工期目标、文明施工目标、环保目标、成本目标等。安全目标:贯彻实施“安全第一、预防为主”的方针,在施工中做到无伤亡、无重伤、无火灾、无重毒、无坍塌的目标,杜绝重大安全事故的发生。质量目标:确保本工程质量达到合格等级.工期目标:根据合同文件对工期、进度的要求以及工程实际情况,确保在所要求的工期内完工。文明施工目标:严格执行文明施工措施。环保目标:在施工过程中确保施工区无废水、无废渣,及时清理垃圾,车辆进出施工场地进行特别清理,控制现场施工噪音。成本目标:在保证工程质量、满足建筑要求、确保安全和进度的前提下,将采纳先进的技术和新工艺来实施本工程,以降低工程成本,避开不必要的失误和浪费现象,将成本控制在要求的范围内.2)现场材料堆放,合理安排现场物料堆放,减少资金流失。3)加工制作方案,参考施工队伍的施工组织设计、设计说明及相关资料(相关方案资料已由甲方审核通过)。4)施工安装方案,参考施工队伍的施工组织设计、设计说明及相关资料(相关方案资料已由甲方审核通过)。二、施工过程中:材料质量保证资料1)铝合金型材的检验,应提供下列资料:1 型材的产品合格证.2 型材的力学性能检验报告,进口型材应有国家商检部门的商检证。 2)钢材的检验,应提供下列资料:1 钢材的产品合格证.2 钢材的力学性能检验报告,进口钢材应有国家商检部门的商检证。 3)玻璃的检验,应提供下列资料:1 玻璃的产品合格证.2 中空玻璃的检验报告。3 热反射玻璃的光学性能检验报告。4 进口玻璃应有国家商检部门的商检证。 4)硅酮结构胶及密封材料的检验,应提供下列资料:1 结构硅酮胶剥离试验记录。2 每批硅酮结...
