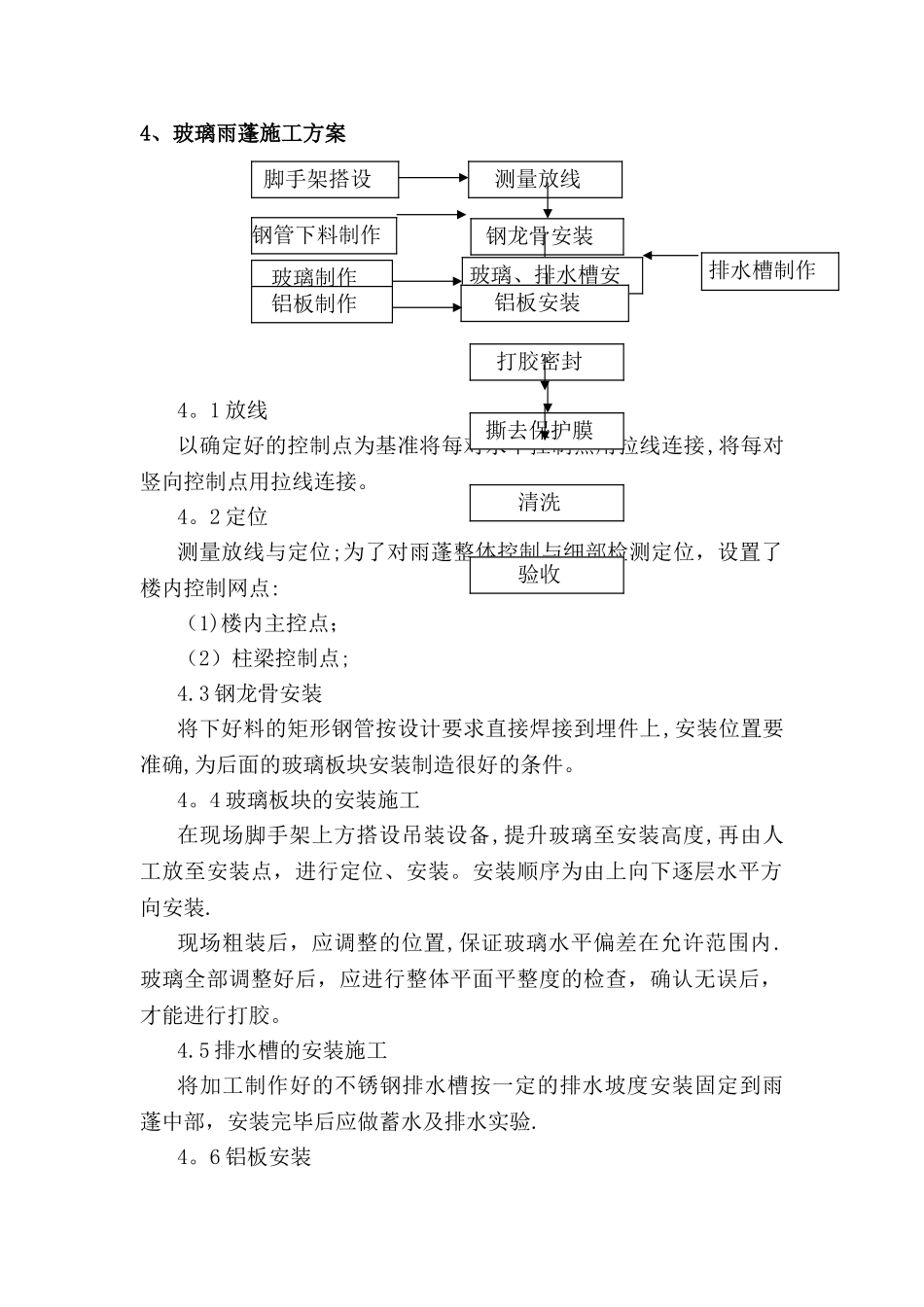

4、玻璃雨蓬施工方案4
1 放线以确定好的控制点为基准将每对水平控制点用拉线连接,将每对竖向控制点用拉线连接
2 定位测量放线与定位;为了对雨蓬整体控制与细部检测定位,设置了楼内控制网点:(1)楼内主控点;(2)柱梁控制点; 4
3 钢龙骨安装将下好料的矩形钢管按设计要求直接焊接到埋件上,安装位置要准确,为后面的玻璃板块安装制造很好的条件
4 玻璃板块的安装施工在现场脚手架上方搭设吊装设备,提升玻璃至安装高度,再由人工放至安装点,进行定位、安装
安装顺序为由上向下逐层水平方向安装
现场粗装后,应调整的位置,保证玻璃水平偏差在允许范围内
玻璃全部调整好后,应进行整体平面平整度的检查,确认无误后,才能进行打胶
5 排水槽的安装施工将加工制作好的不锈钢排水槽按一定的排水坡度安装固定到雨蓬中部,安装完毕后应做蓄水及排水实验
6 铝板安装测量放线脚手架搭设钢管下料制作钢龙骨安装验收玻璃制作玻璃、排水槽安装打胶密封撕去保护膜清洗铝板安装铝板制作排水槽制作铝板安装应将尘土和污物擦拭洁净,板缝外的保护膜此时严禁揭开,以保护铝板面铝板周围用与加劲肋连接在一起的角码与框架梁铆接
同一平面的铝板平整度要控制在 3mm 以内,嵌缝的宽度误差控制在 2mm 以内
对比设计分格图把该位置的铝板(铝板有标识)固定在角钢龙骨上,并调整好“三度”,在铝板挂耳与角钢之间垫绝缘垫片,防止电位腐蚀,然后用不锈钢自攻钉固定,在安装过程中,做好产品保护,杜绝因划伤等原因造成的返工
铝板与构件避开直接接触,铝板四周与构件凹槽底保持一定空隙
7 打胶当板材安装后,就应进行密封处理及对墙边、幕墙顶部、底部等进行修边处理
打胶时应注意:(1)充分清洁板材间间隙,不应有水、油渍、灰尘等杂物,应充分清洁沾结面,加工以干燥
可用二甲苯或甲基二丙酮作清洁剂;(2)为调整缝的深度,避开三边粘胶,缝内应满填聚氯乙稀发
