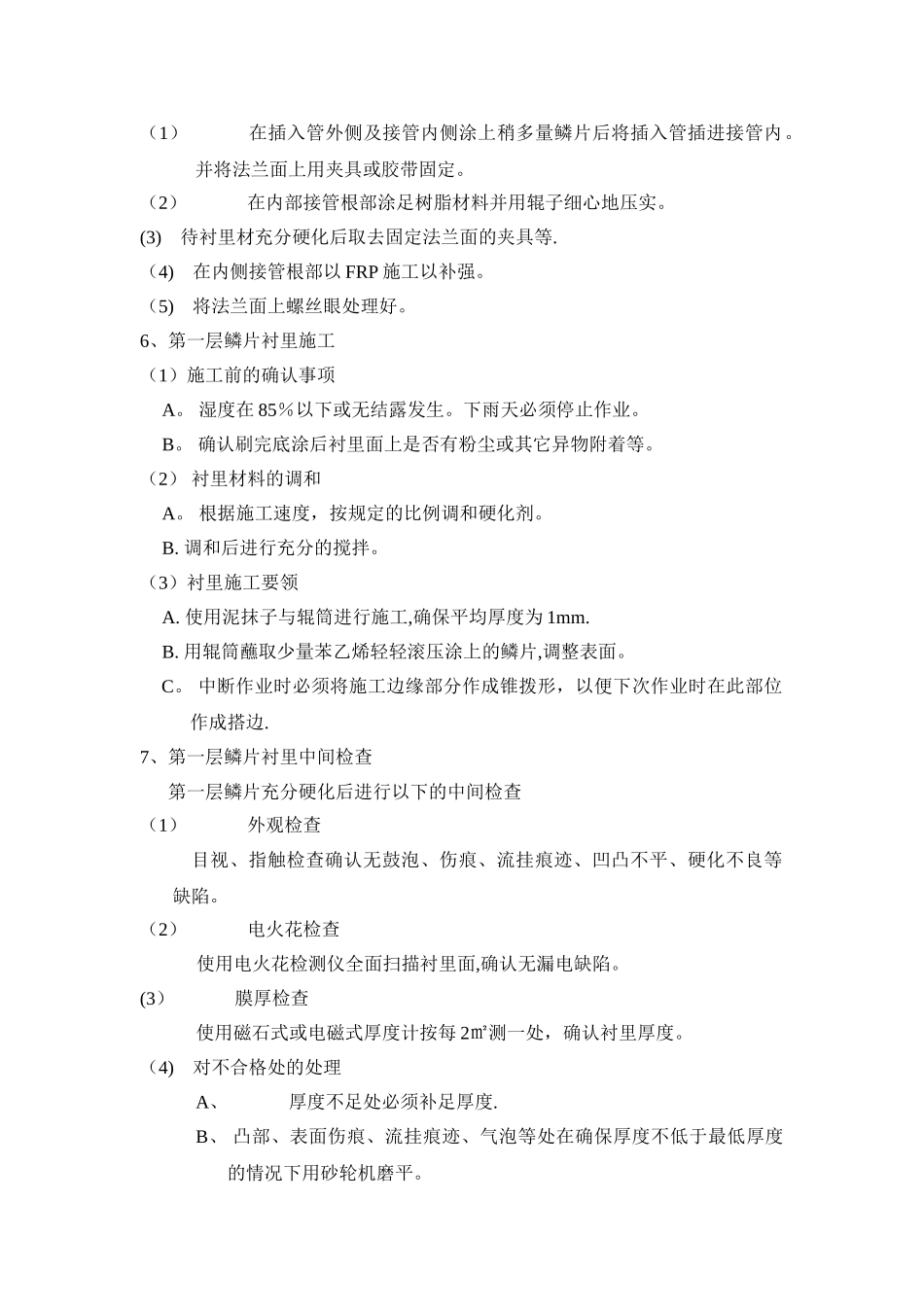

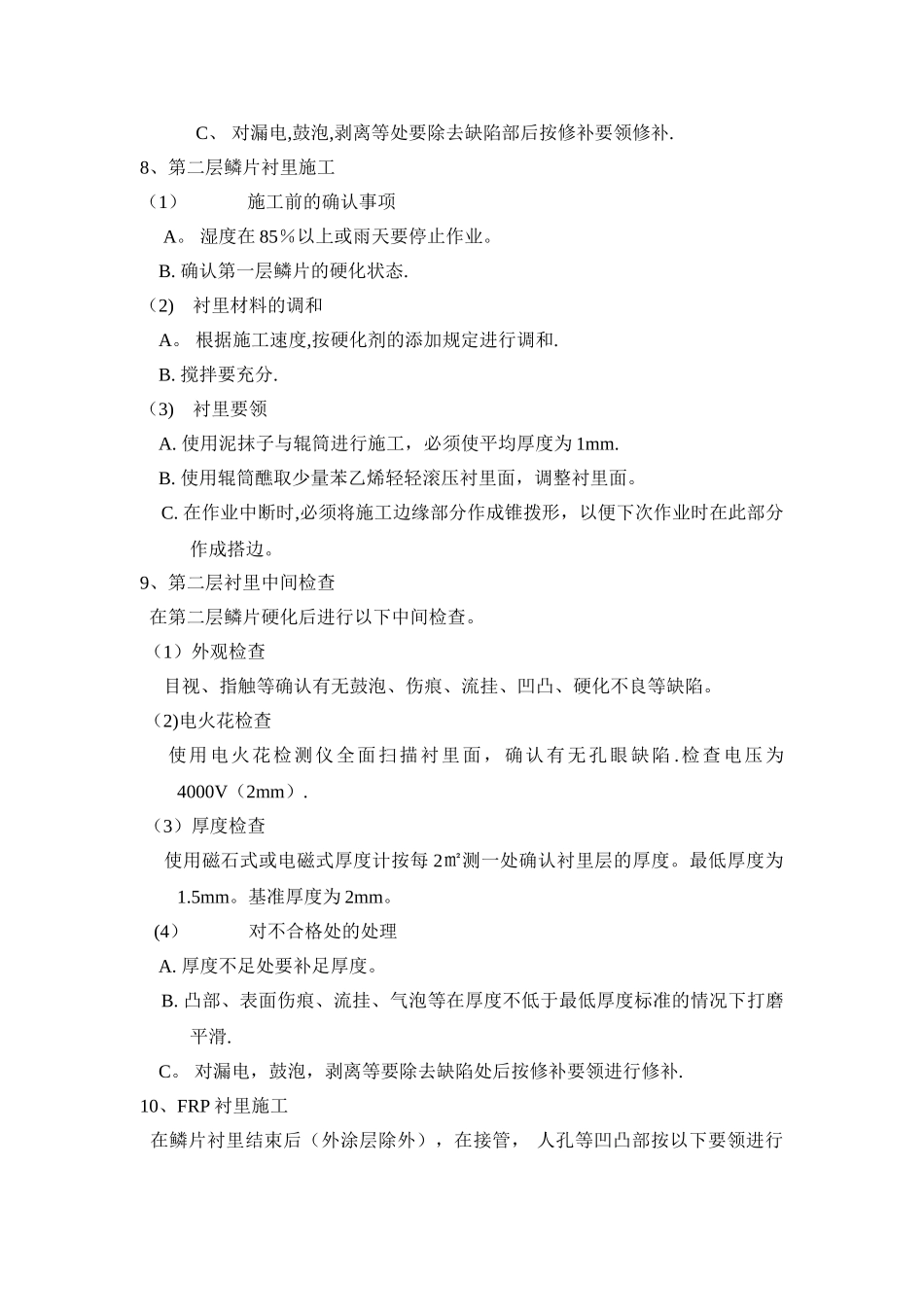

玻璃鳞片施工注意事项1、检查被衬里罐体在衬里施工前依据罐体制作检查要领检查被衬里设备的平滑度。(1) 焊缝要全线连接(不可有漏焊)。( 2 ) 焊 缝 不 可 有 咬 边 缺 陷 ( 深 0.5mm 以 上 ) , 砂 眼(Ø5mm×0.5mm 以上),裂缝等缺陷。(3) 被衬里面不可有焊接飞溅物,伤痕等.(4) 角落部焊接处必须打磨至采纳适当的坡口(凹部 10R,凸部 3R 以上)。(5) 依据图纸及相关检查规定,检查有无其它阻碍衬里的事项。2、搭建脚手架 依据脚手架搭建要领,从衬里施工的可行性,安全性等方面考虑,搭建脚手架。(1) 搭建脚手架要设置升降装置.(2) 脚手架高 900mm 以上要设置中档。(3) 脚手架力求简洁明了,确保安全.3、喷砂处理 喷砂除去被衬里面上的铁锈及氧化皮等异物,同时增加衬里材与被衬里材之间的接着强度。(1) 喷砂前要确认湿度在 85%以下或无结露发生。(2) 喷砂压力在 6~8Kg/cm2,完全除去排泄物。(3) 使用充分干燥的石英砂或铁矿砂.(4) 喷砂前要试验确认喷砂程度.标准为 SIS Sa2。5 以上。(5) 喷砂后要进行清扫,充分除去灰尘.(6) 不需衬里的部位要预先进行保护。4、刷底涂 底涂要在喷砂后尽快涂刷,最迟必须在喷砂后一天内完成。(1) 将底涂与硬化剂按规定的比例混合后充分搅拌。(2) 用辊筒或刷子进行均匀的涂刷。(3) 涂刷后确认有无淤积、流挂或厚度不匀引起的光泽变化等。5、接管的衬里施工 对于 25A~150A 的接管,按以下要领对 FRP 成型插入管进行施工.(1) 在插入管外侧及接管内侧涂上稍多量鳞片后将插入管插进接管内。并将法兰面上用夹具或胶带固定。(2) 在内部接管根部涂足树脂材料并用辊子细心地压实。(3) 待衬里材充分硬化后取去固定法兰面的夹具等.(4) 在内侧接管根部以 FRP 施工以补强。(5) 将法兰面上螺丝眼处理好。6、第一层鳞片衬里施工(1)施工前的确认事项A。 湿度在 85%以下或无结露发生。下雨天必须停止作业。B。 确认刷完底涂后衬里面上是否有粉尘或其它异物附着等。(2) 衬里材料的调和A。 根据施工速度,按规定的比例调和硬化剂。B. 调和后进行充分的搅拌。(3)衬里施工要领A. 使用泥抹子与辊筒进行施工,确保平均厚度为 1mm.B. 用辊筒蘸取少量苯乙烯轻轻滚压涂上的鳞片,调整表面。C。 中断作业时必须将施工边缘部分作成锥拨形,以便下次作业时在此部位作成搭边.7、第一层鳞片衬里中间检查第一层鳞片充分硬化后进...
