琉璃瓦屋面施工方案

琉璃瓦屋面施工方案_第1页
1/1

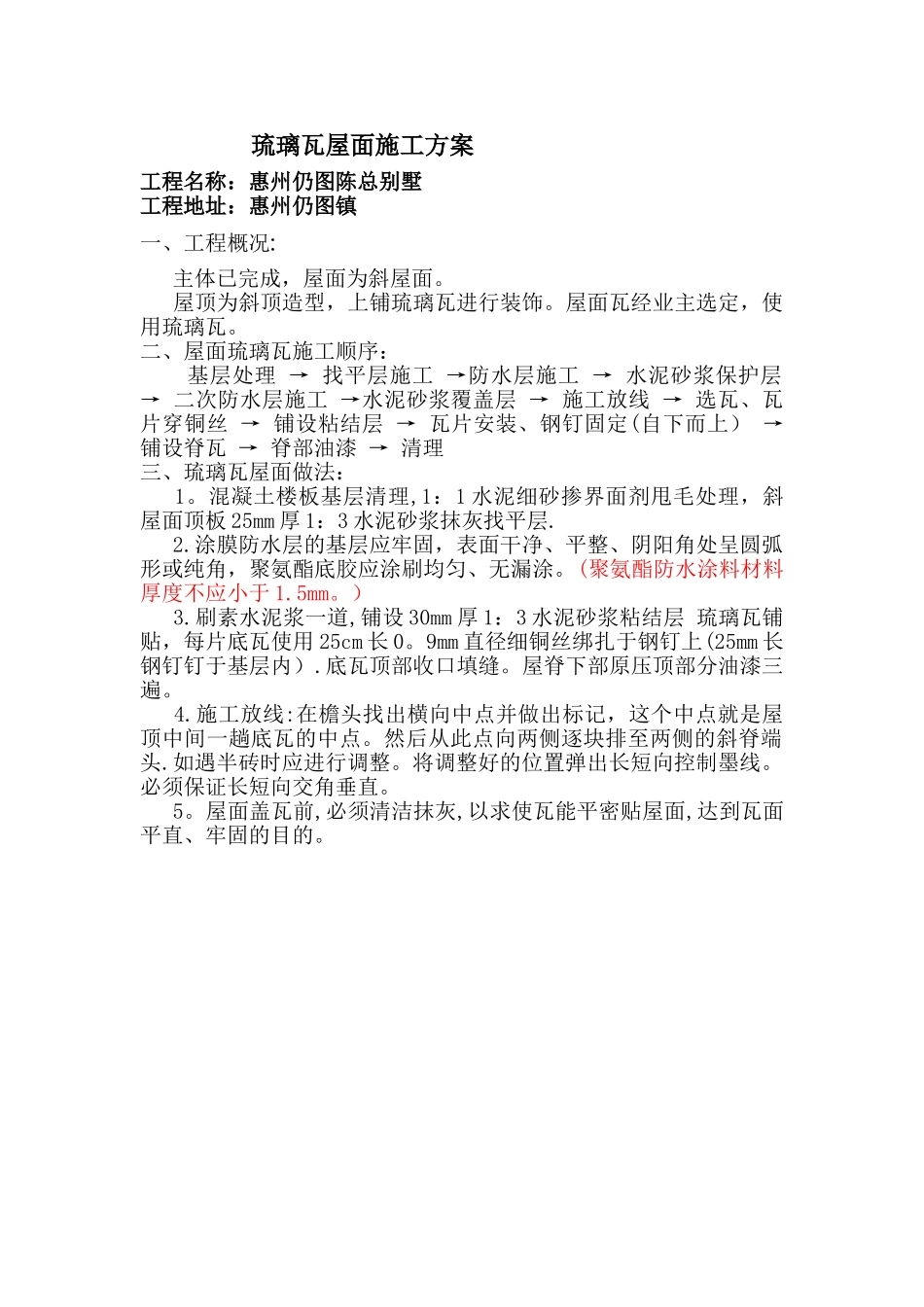

琉璃瓦屋面施工方案工程名称:惠州仍图陈总别墅工程地址:惠州仍图镇一、工程概况: 主体已完成,屋面为斜屋面。 屋顶为斜顶造型,上铺琉璃瓦进行装饰。屋面瓦经业主选定,使用琉璃瓦。 二、屋面琉璃瓦施工顺序: 基层处理 → 找平层施工 →防水层施工 → 水泥砂浆保护层 → 二次防水层施工 →水泥砂浆覆盖层 → 施工放线 → 选瓦、瓦片穿铜丝 → 铺设粘结层 → 瓦片安装、钢钉固定(自下而上) → 铺设脊瓦 → 脊部油漆 → 清理三、琉璃瓦屋面做法: 1。混凝土楼板基层清理,1:1 水泥细砂掺界面剂甩毛处理,斜屋面顶板 25mm 厚 1:3 水泥砂浆抹灰找平层. 2.涂膜防水层的基层应牢固,表面干净、平整、阴阳角处呈圆弧形或纯角,聚氨酯底胶应涂刷均匀、无漏涂。(聚氨酯防水涂料材料厚度不应小于 1.5mm。) 3.刷素水泥浆一道,铺设 30mm 厚 1:3 水泥砂浆粘结层 琉璃瓦铺贴,每片底瓦使用 25cm 长 0。9mm 直径细铜丝绑扎于钢钉上(25mm 长钢钉钉于基层内).底瓦顶部收口填缝。屋脊下部原压顶部分油漆三遍。 4.施工放线:在檐头找出横向中点并做出标记,这个中点就是屋顶中间一趟底瓦的中点。然后从此点向两侧逐块排至两侧的斜脊端头.如遇半砖时应进行调整。将调整好的位置弹出长短向控制墨线。必须保证长短向交角垂直。 5。屋面盖瓦前,必须清洁抹灰,以求使瓦能平密贴屋面,达到瓦面平直、牢固的目的。
