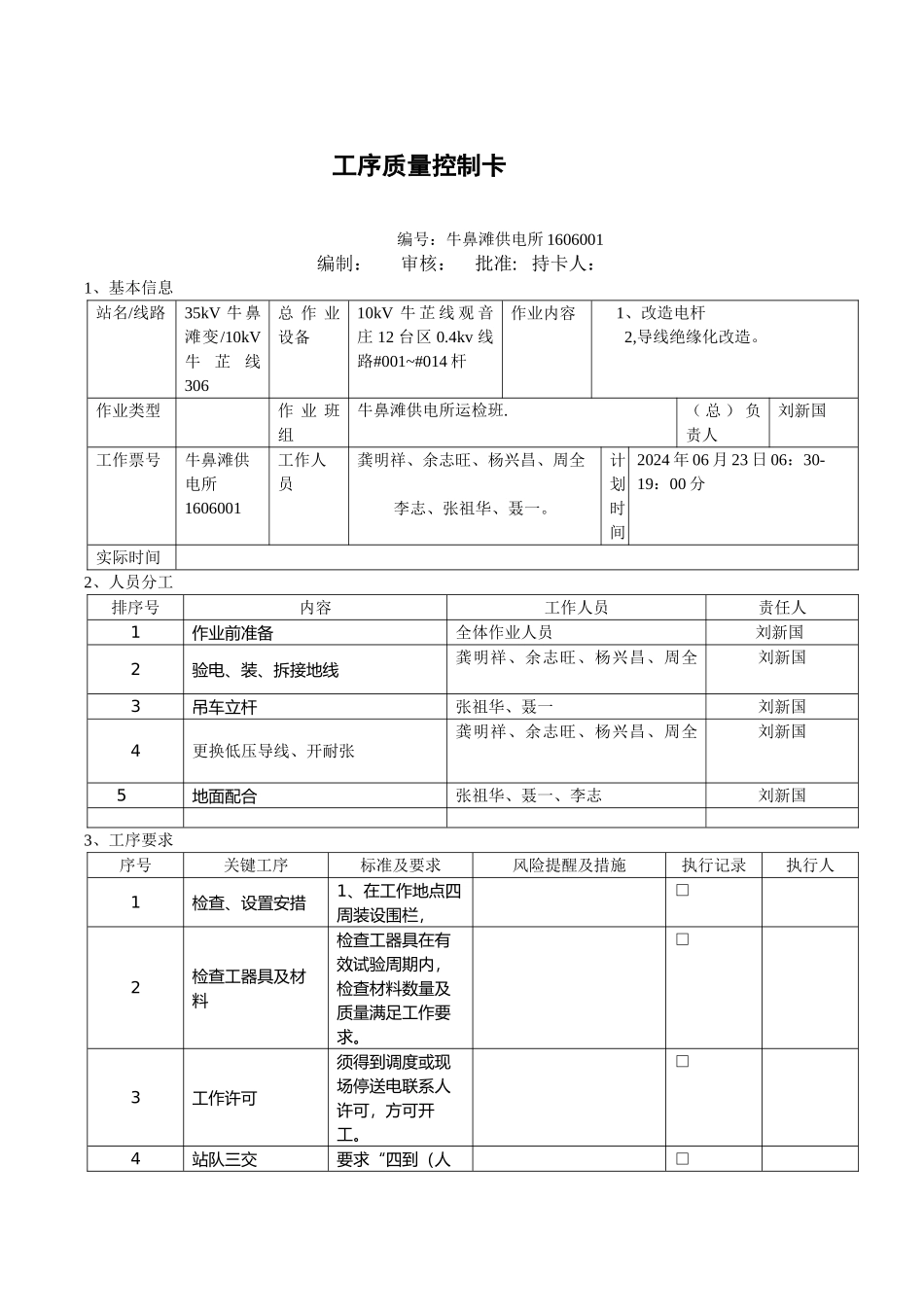

工序质量控制卡 编号:牛鼻滩供电所 1606001编制: 审核: 批准: 持卡人: 1、基本信息站名/线路35kV 牛鼻滩变/10kV牛芷线306总 作 业设备10kV 牛 芷 线 观 音庄 12 台区 0
4kv 线路#001~#014 杆作业内容1、改造电杆2,导线绝缘化改造
作业类型作 业 班组牛鼻滩供电所运检班
( 总 ) 负责人刘新国工作票号牛鼻滩供电所1606001工作人员龚明祥、余志旺、杨兴昌、周全李志、张祖华、聂一
计划时间2024 年 06 月 23 日 06:30-19:00 分实际时间2、人员分工排序号内容工作人员责任人1作业前准备全体作业人员刘新国2验电、装、拆接地线龚明祥、余志旺、杨兴昌、周全刘新国3吊车立杆张祖华、聂一刘新国4更换低压导线、开耐张龚明祥、余志旺、杨兴昌、周全刘新国 5地面配合张祖华、聂一、李志刘新国3、工序要求序号关键工序标准及要求风险提醒及措施执行记录执行人1检查、设置安措1、在工作地点四周装设围栏, □2检查工器具及材料检查工器具在有效试验周期内,检查材料数量及质量满足工作要求
□3工作许可须得到调度或现场停送电联系人许可,方可开工

□4站队三交要求“四到(人 □到,眼到,心到,思想到)”、“四清楚(清楚工作任务,清楚安全责任,清楚现场风险(危害)辨识和控制措施,清楚现场安全、施工技术措施)”5现场“三核对作业人员核对线路名称、双重编号、杆号与停电线路相符

□6登杆前的准备1、检查杆根杆基牢固,杆身无裂纹
2、登杆工具冲击试验三次,试验合格
□7*登杆验电,装设接地线1、登杆动作法律规范,速度均匀,防止脚扣打滑
2、蹬杆进行验电时,要先验近侧,后验远侧
3、在装设接地线时
先接接地端,后挂导线端
4、在观音庄 12组台区#001 小号 侧 、 #014 杆验电、验电前要对验电器通过发生器进行实验、确认验电器是否完好
