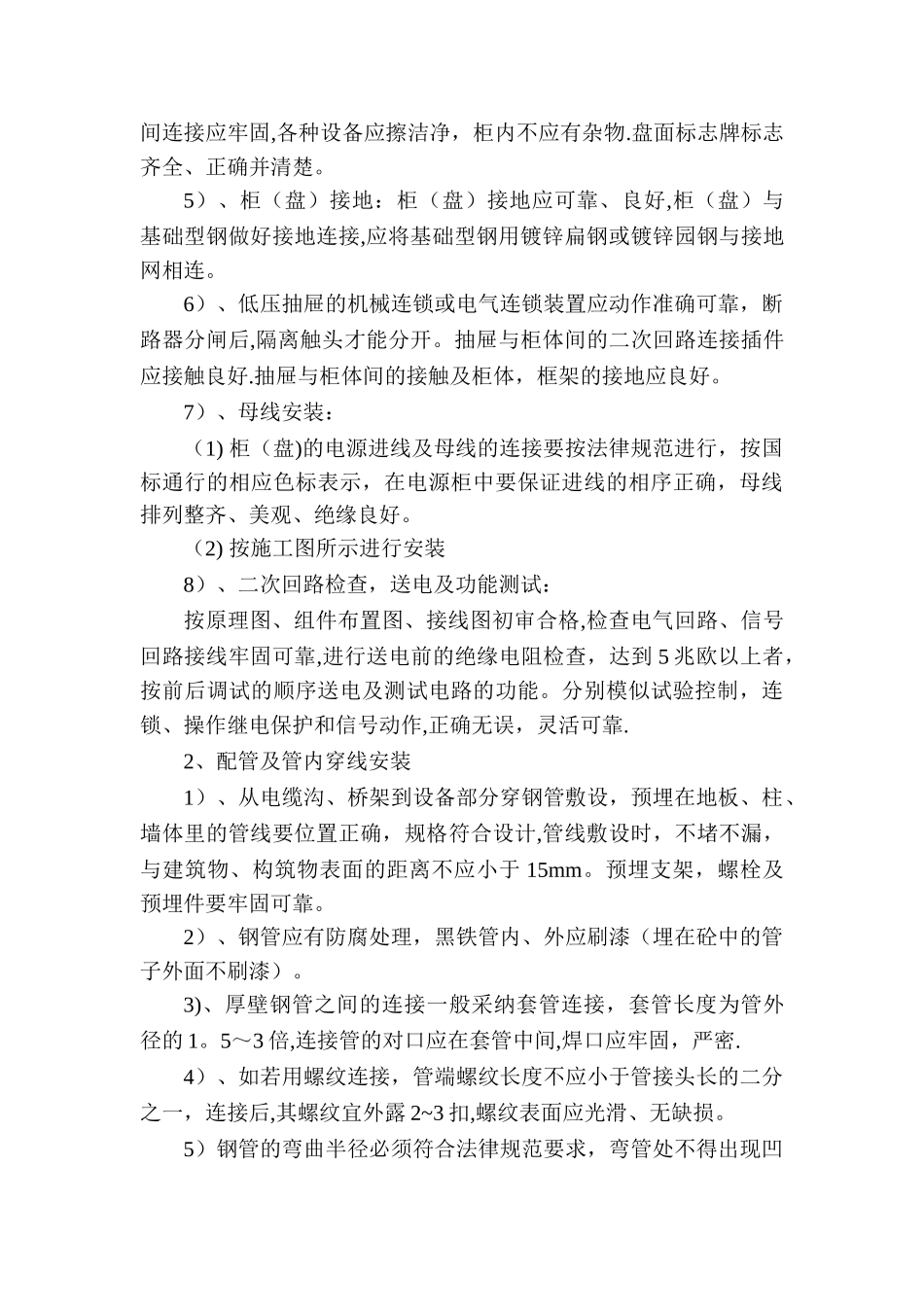

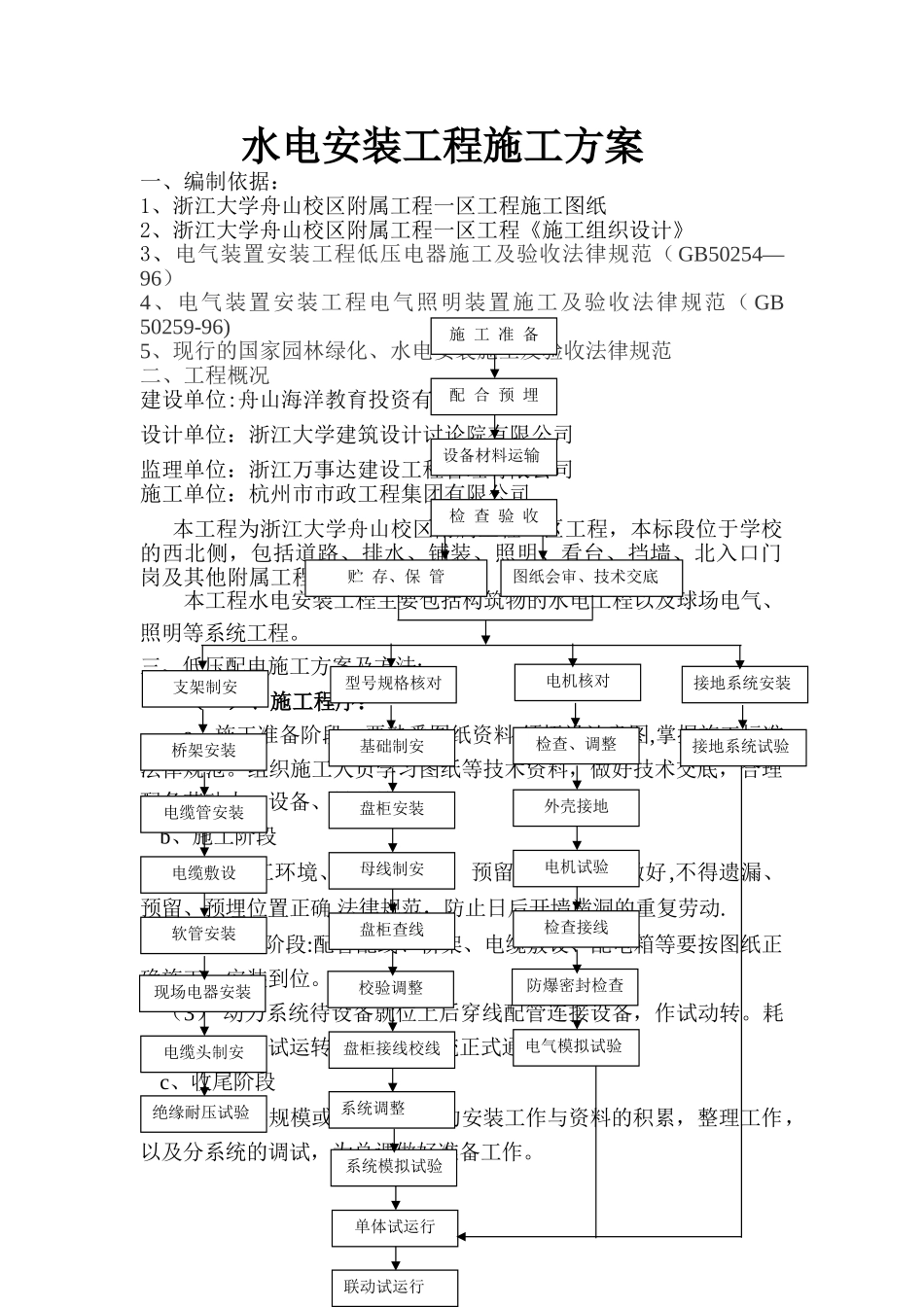

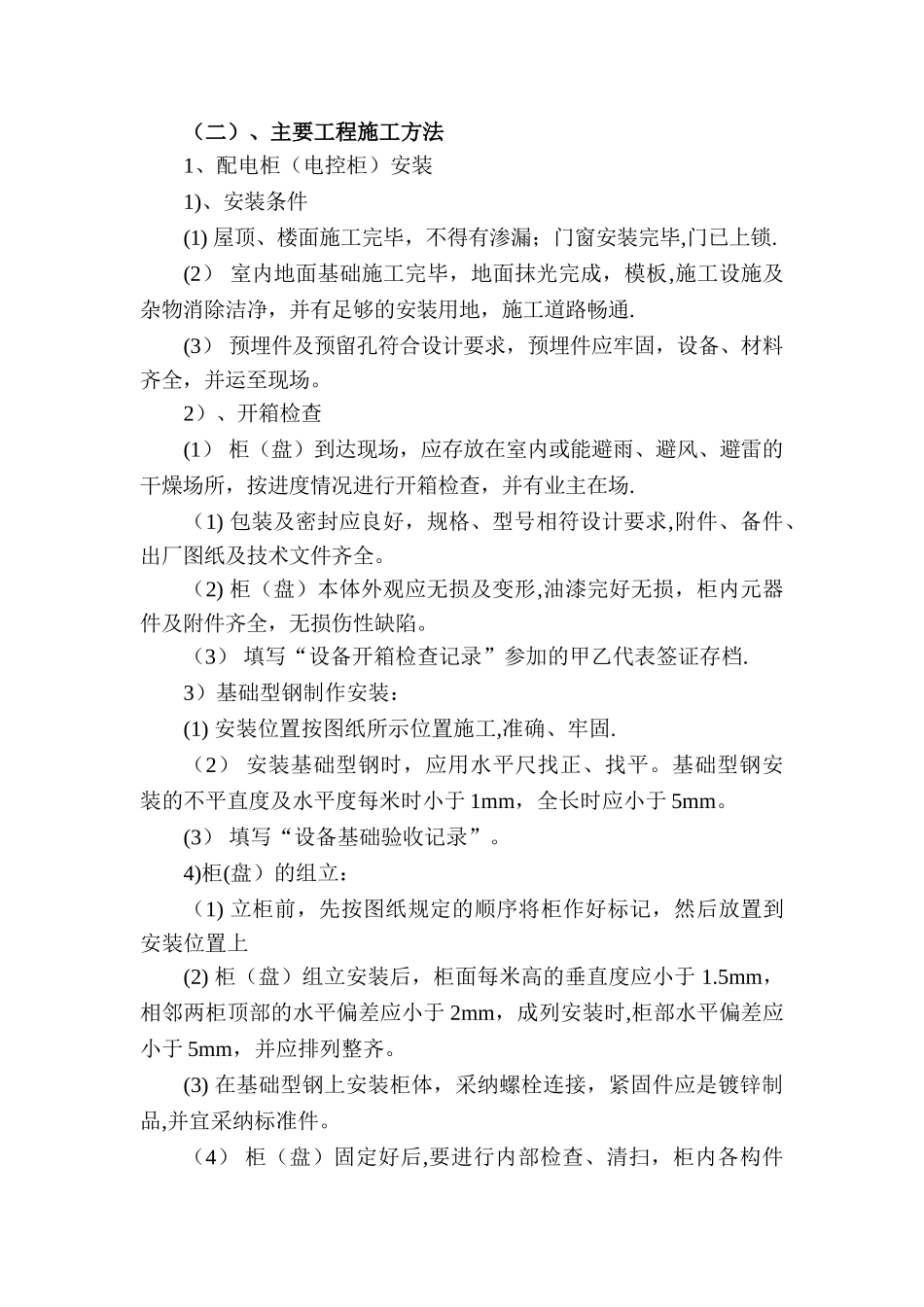

水电安装工程施工方案一、编制依据:1、浙江大学舟山校区附属工程一区工程施工图纸2、浙江大学舟山校区附属工程一区工程《施工组织设计》3、电气装置安装工程低压电器施工及验收法律规范(GB50254—96)4、电气装置安装工程电气照明装置施工及验收法律规范( GB 50259-96)5、现行的国家园林绿化、水电安装施工及验收法律规范二、工程概况 建设单位:舟山海洋教育投资有限公司 设计单位:浙江大学建筑设计讨论院有限公司监理单位:浙江万事达建设工程管理有限公司施工单位:杭州市市政工程集团有限公司本工程为浙江大学舟山校区附属工程一区工程,本标段位于学校的西北侧,包括道路、排水、铺装、照明、看台、挡墙、北入口门岗及其他附属工程。本工程水电安装工程主要包括构筑物的水电工程以及球场电气、照明等系统工程。三、低压配电施工方案及方法:(一)、施工程序:a、施工准备阶段:要熟悉图纸资料,领悟设计意图,掌握施工标准、法律规范。组织施工人员学习图纸等技术资料,做好技术交底,合理配备劳动力、设备、材料等。 b、施工阶段 (1) 对施工环境、情况要了解,预留预埋工作要做好,不得遗漏、预留、预埋位置正确,法律规范,防止日后开墙凿洞的重复劳动. (2) 安装阶段:配管配线、桥架、电缆敷设、配电箱等要按图纸正确施工、安装到位。 (3) 动力系统待设备就位上后穿线配管连接设备,作试动转。耗能大的设备,试运转须在变电系统正式通电后进行。 c、收尾阶段 主要是些小规模或不完善部位的安装工作与资料的积累,整理工作,以及分系统的调试,为总调做好准备工作。施 工 准 备配 合 预 埋设备材料运输检 查 验 收贮 存、保 管图纸会审、技术交底盘柜接线校线系统调整型号规格核对盘柜安装母线制安盘柜查线校验调整基础制安单体试运行联动试运行系统模拟试验电缆头制安绝缘耐压试验支架制安电缆管安装电缆敷设软管安装现场电器安装桥架安装电气模拟试验电机核对外壳接地电机试验检查接线防爆密封检查检查、调整接地系统安装接地系统试验(二)、主要工程施工方法1、配电柜(电控柜)安装1)、安装条件(1) 屋顶、楼面施工完毕,不得有渗漏;门窗安装完毕,门已上锁.(2) 室内地面基础施工完毕,地面抹光完成,模板,施工设施及杂物消除洁净,并有足够的安装用地,施工道路畅通.(3) 预埋件及预留孔符合设计要求,预埋件应牢固,设备、材料齐全,并运至现场。2)、开箱检查(1) 柜(盘)到达现场,应存放在室内或...
