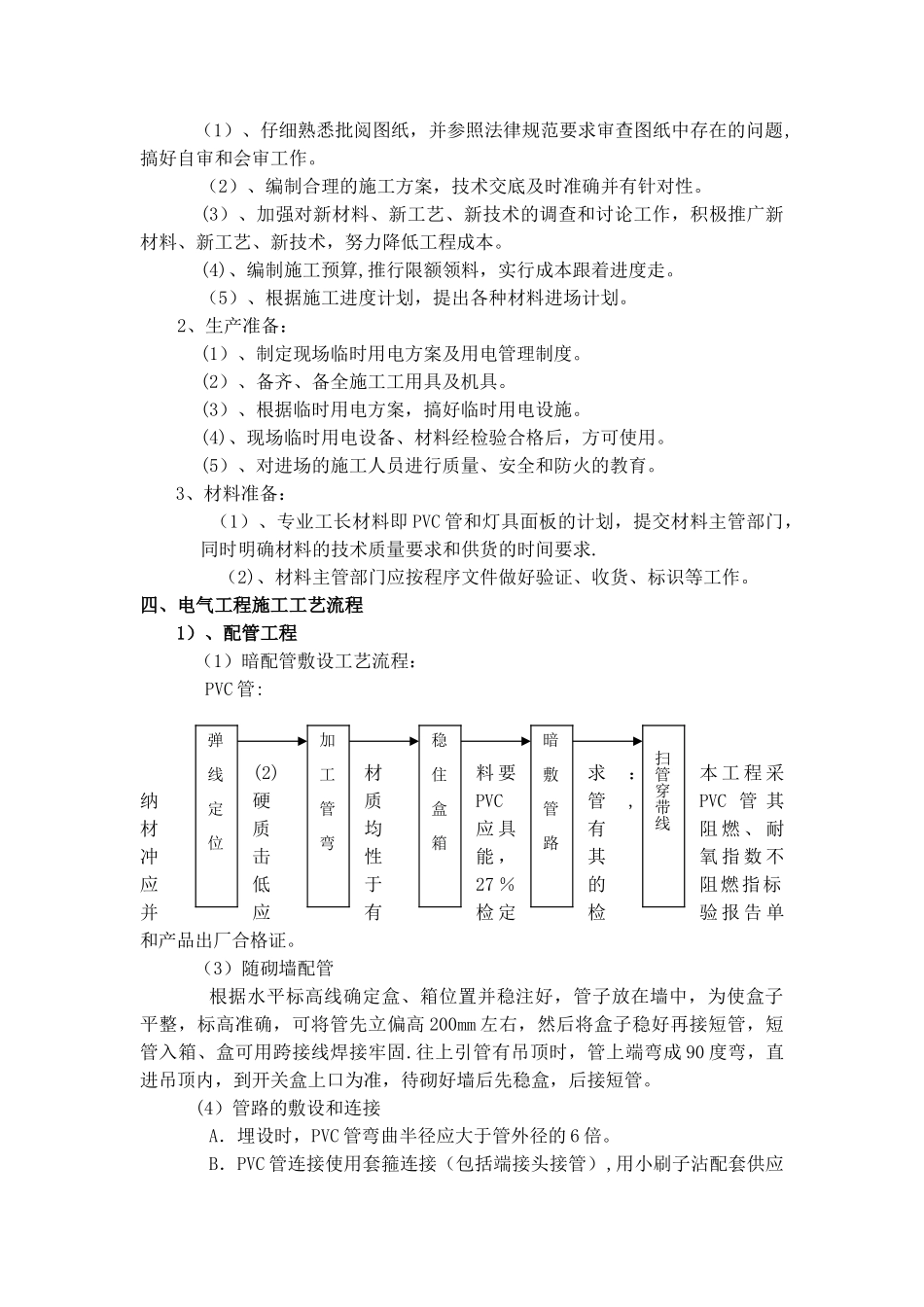

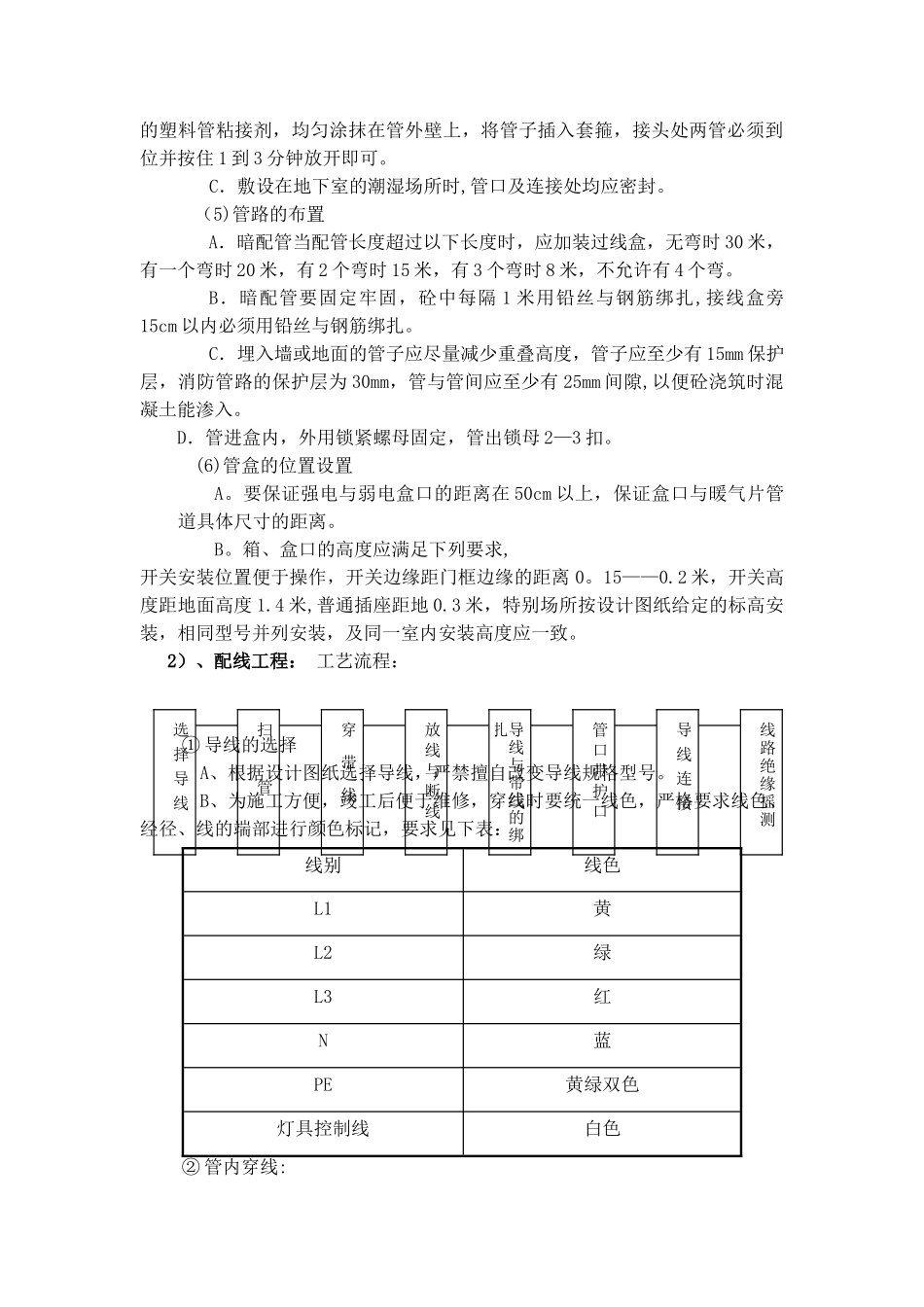

目 录 一、编制依据 二、工程概况 三、施工准备 四、电气工程施工工艺流程 五、质量保证体系及措施 六、安全、防火与文明施工 七、材料节约措施 八、施工进度计划和劳动力用工计划一、编制依据本施工方案依据国家现行法律规范标准,甲方提供江北天和苑一期三标工程图纸编制。编制本施工方案主要引用的法律规范与标准 名 称标 准 号1、《建筑设备安装分项工程施工工艺标准》2、《建筑电气工程施工质量验收法律规范》3、《建筑电气通用图集》4《民用建筑电气设计法律规范》 5《住宅设计法律规范》 (GB50303-2024)(92DQ01~13)(JGJ/T16-92)(GB 50096—99)(GB50054—95)二、工程概况1、工程简介:工程名称:江北天和苑一期三标工程建设单位:安徽江北置业有限公司设计单位:南京金海设计工程有限公司施工单位:芜湖华业建筑安装有限公司、2、本工程电源电压:采纳三相四线 TN—C—S 系统 380/220 供电。3、本工程编制范围:江北天和苑一期三标工程配管、穿线、 配电箱安装、灯具安装、面板安装、试运行等。三、施工准备1、技术准备;工程开工前,与本专业有关的技术人员到位,并持证上岗。做好开工前如下工作:(1)、仔细熟悉批阅图纸,并参照法律规范要求审查图纸中存在的问题,搞好自审和会审工作。(2)、编制合理的施工方案,技术交底及时准确并有针对性。(3)、加强对新材料、新工艺、新技术的调查和讨论工作,积极推广新材料、新工艺、新技术,努力降低工程成本。(4)、编制施工预算,推行限额领料,实行成本跟着进度走。(5)、根据施工进度计划,提出各种材料进场计划。2、生产准备:(1)、制定现场临时用电方案及用电管理制度。(2)、备齐、备全施工工用具及机具。(3)、根据临时用电方案,搞好临时用电设施。(4)、现场临时用电设备、材料经检验合格后,方可使用。(5)、对进场的施工人员进行质量、安全和防火的教育。3、材料准备: (1)、专业工长材料即 PVC 管和灯具面板的计划,提交材料主管部门,同时明确材料的技术质量要求和供货的时间要求. (2)、材料主管部门应按程序文件做好验证、收货、标识等工作。四、电气工程施工工艺流程1)、配管工程(1)暗配管敷设工艺流程: PVC 管:(2)材料 要求:本 工 程 采纳硬质PVC管,PVC 管 其材质均应 具有阻 燃 、 耐冲击性能 ,其氧 指 数 不应低于27 %的阻燃指标并应有检 定检验 报 告 单和产品出厂合格证。(3)随砌墙配管根据水平标高线确...
