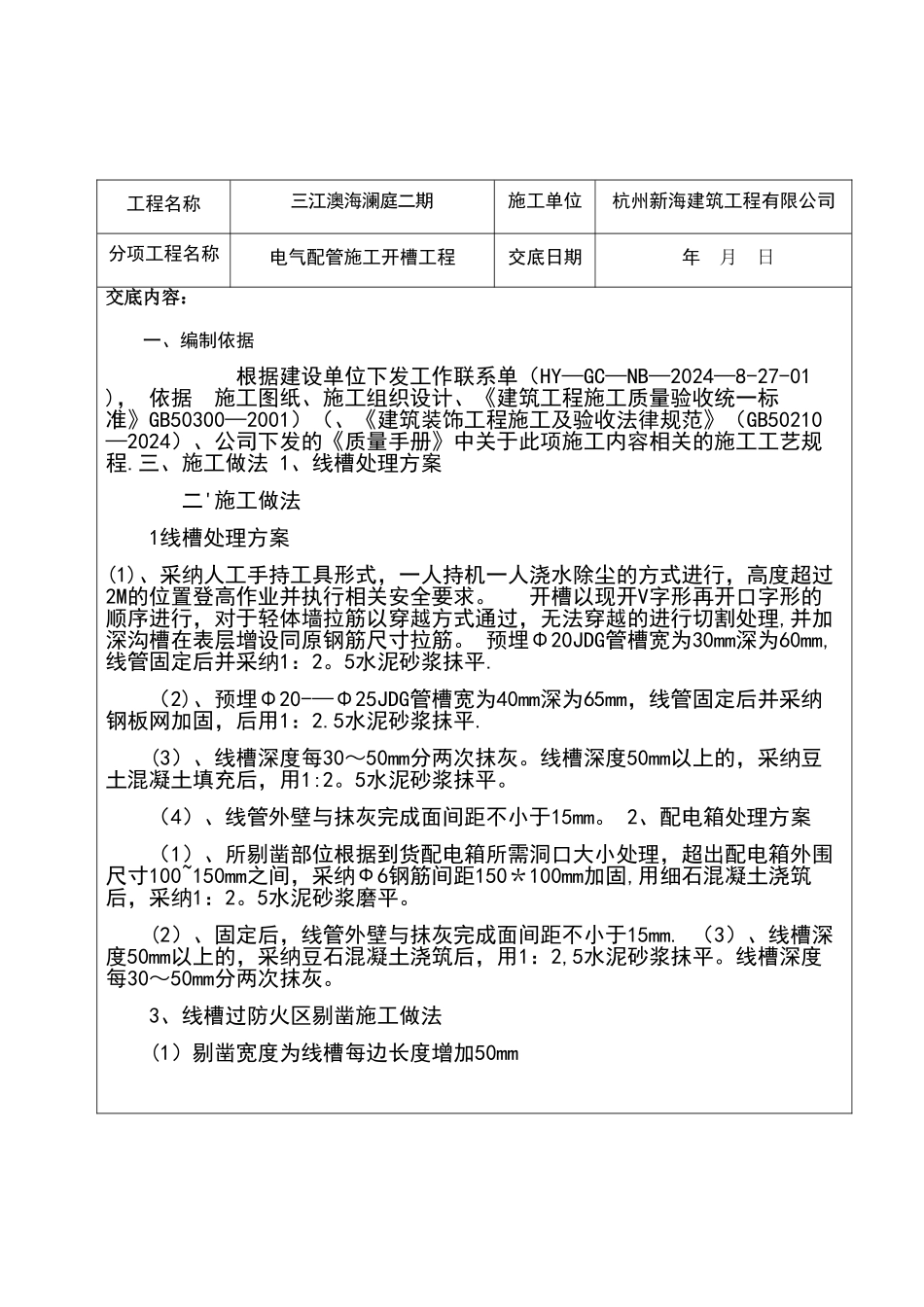

施工技术交底 工程名称三江澳海澜庭二期施工单位杭州新海建筑工程有限公司分项工程名称电气配管施工开槽工程交底日期 年 月 日交底内容:一、编制依据 根据建设单位下发工作联系单(HY—GC—NB—2024—8-27-01 ), 依据 施工图纸、施工组织设计、《建筑工程施工质量验收统一标准》GB50300—2001)(、《建筑装饰工程施工及验收法律规范》(GB50210—2024)、公司下发的《质量手册》中关于此项施工内容相关的施工工艺规程
三、施工做法 1、线槽处理方案 二'施工做法 1线槽处理方案 (1)、采纳人工手持工具形式,一人持机一人浇水除尘的方式进行,高度超过2M的位置登高作业并执行相关安全要求
开槽以现开V字形再开口字形的顺序进行,对于轻体墙拉筋以穿越方式通过,无法穿越的进行切割处理,并加深沟槽在表层增设同原钢筋尺寸拉筋
预埋Φ20JDG管槽宽为30mm深为60mm,线管固定后并采纳1:2
5水泥砂浆抹平
(2)、预埋Φ20-—Φ25JDG管槽宽为40mm深为65mm,线管固定后并采纳钢板网加固,后用1:2
5水泥砂浆抹平
(3)、线槽深度每30~50mm分两次抹灰
线槽深度50mm以上的,采纳豆土混凝土填充后,用1:2
5水泥砂浆抹平
(4)、线管外壁与抹灰完成面间距不小于15mm
2、配电箱处理方案 (1)、所剔凿部位根据到货配电箱所需洞口大小处理,超出配电箱外围尺寸100~150mm之间,采纳Ф6钢筋间距150*100mm加固,用细石混凝土浇筑后,采纳1:2
5水泥砂浆磨平
(2)、固定后,线管外壁与抹灰完成面间距不小于15mm
(3)、线槽深度50mm以上的,采纳豆石混凝土浇筑后,用1:2,5水泥砂浆抹平
线槽深度每30~50mm分两次抹灰
3、线槽过防火区剔凿施工做法 (1)剔凿宽度为线槽每边长度增加50mm 杭州新海建设工程实
